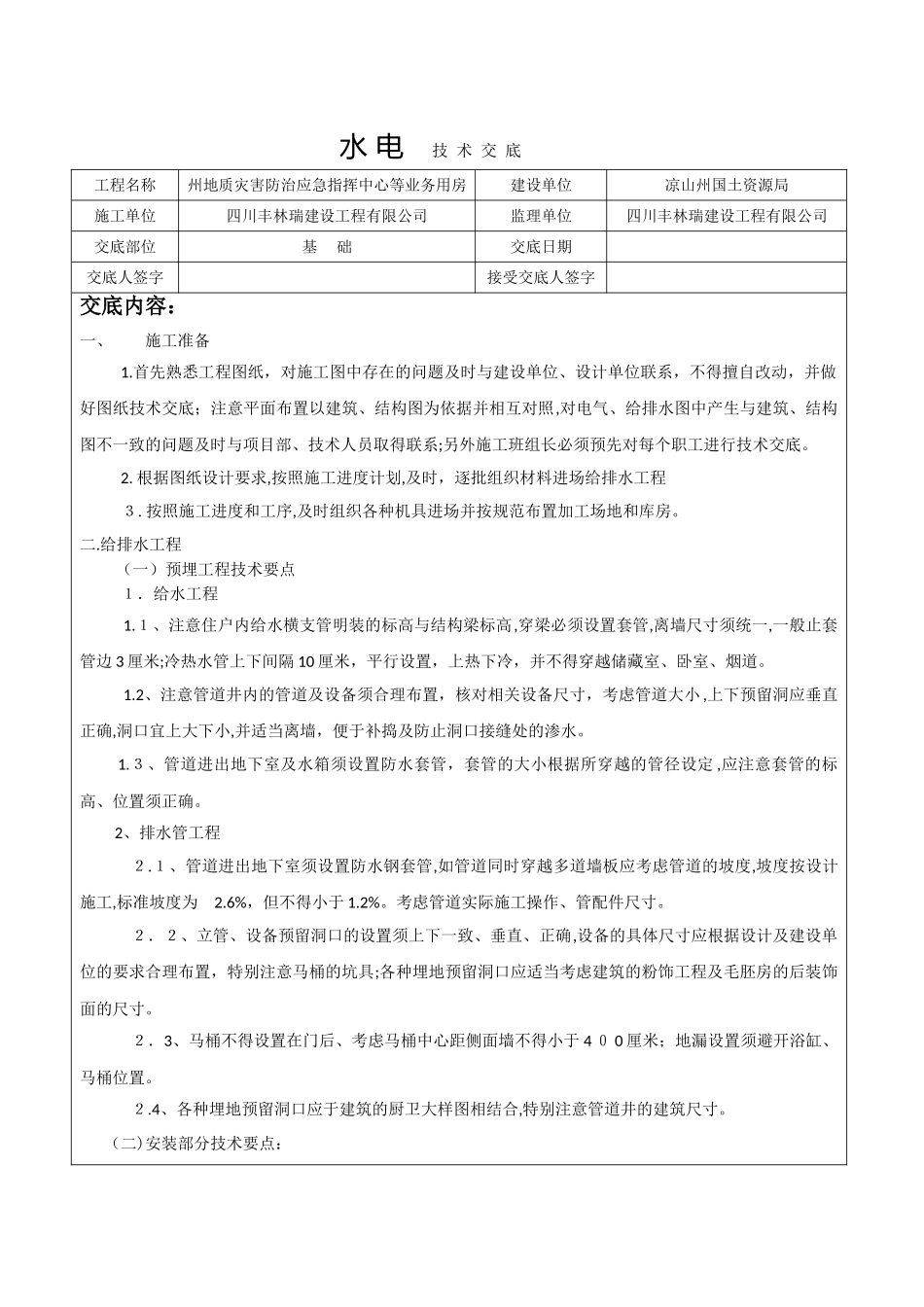

水电技术交底工程名称州地质灾害防治应急指挥中心等业务用房建设单位凉山州国土资源局施工单位四川丰林瑞建设工程有限公司监理单位四川丰林瑞建设工程有限公司交底部位基础交底日期交底人签字接受交底人签字交底内容:一、施工准备1.首先熟悉工程图纸,对施工图中存在的问题及时与建设单位、设计单位联系,不得擅自改动,并做好图纸技术交底;注意平面布置以建筑、结构图为依据并相互对照,对电气、给排水图中产生与建筑、结构图不一致的问题及时与项目部、技术人员取得联系;另外施工班组长必须预先对每个职工进行技术交底。2.根据图纸设计要求,按照施工进度计划,及时,逐批组织材料进场给排水工程3.按照施工进度和工序,及时组织各种机具进场并按规范布置加工场地和库房。二.给排水工程(一)预埋工程技术要点1.给水工程1.1、注意住户内给水横支管明装的标高与结构梁标高,穿梁必须设置套管,离墙尺寸须统一,一般止套管边3厘米;冷热水管上下间隔10厘米,平行设置,上热下冷,并不得穿越储藏室、卧室、烟道。1.2、注意管道井内的管道及设备须合理布置,核对相关设备尺寸,考虑管道大小,上下预留洞应垂直正确,洞口宜上大下小,并适当离墙,便于补捣及防止洞口接缝处的渗水。1.3、管道进出地下室及水箱须设置防水套管,套管的大小根据所穿越的管径设定,应注意套管的标高、位置须正确。2、排水管工程2.1、管道进出地下室须设置防水钢套管,如管道同时穿越多道墙板应考虑管道的坡度,坡度按设计施工,标准坡度为2.6%,但不得小于1.2%。考虑管道实际施工操作、管配件尺寸。2.2、立管、设备预留洞口的设置须上下一致、垂直、正确,设备的具体尺寸应根据设计及建设单位的要求合理布置,特别注意马桶的坑具;各种埋地预留洞口应适当考虑建筑的粉饰工程及毛胚房的后装饰面的尺寸。2.3、马桶不得设置在门后、考虑马桶中心距侧面墙不得小于400厘米;地漏设置须避开浴缸、马桶位置。2.4、各种埋地预留洞口应于建筑的厨卫大样图相结合,特别注意管道井的建筑尺寸。(二)安装部分技术要点:1、给水工程1.1、PP-R热熔给水管必须有卫生检验部门检验报告,或认证文件、产品合格证、及厂家生产资质。1.2、暗敷塑料冷热水管在补槽前必须经过试压试验,确认无渗漏才可补槽,并作好隐蔽工程验收。1.3、暗敷塑料给水管道埋墙深度,管面保护层不得小于15毫米,并用1:2水泥砂浆补槽。1.4、暗敷塑料冷热水管,必须在毛墙上标出冷热水管走向标志,免得在二次装修中损坏。1.5、冷热水管安装一般为上热下冷,相隔间距一般为10cm,龙头间距为15cm。1.6、明敷塑料给水管不得穿越储藏室、房间、烟道,如必须穿越客厅时,在平顶下不得超过20cm。1.7、塑料给水管道穿越墙、梁、板时,必须设置套管,墙、梁套管应同粉刷层平,板上面应出光地面4-6cm为宜。1.8、塑料给水管道安装必须横平竖直,离墙均匀,不得有回弹起拱现象。1.9、塑料管的支架必须配套、宜用抱箍式塑料管卡特殊部位采用金属管卡,内边应采用塑料带或橡胶物隔垫,不得使用硬物隔垫。1.10、水管离墙距离初装修墙面,应离墙3cm,其他不得小于1.5-2cm。1.11、管卡最大支撑间距管径20mm,水平间距不得超过50cm,立管不得超过90,管径25mm,水平间距不得超过55cm,立管不得超过1m,转角处10cm,两边必须对称,末端管卡5cm。1.12、给水立管在扶梯公用部位容易碰撞处,应增设1米以上的金属保护套管,室内公共部位易受冰冻处,还应做好防冻保温措施。1.13、水箱进出水管及阀门,必须使用金属管配件,然后再接塑料管。1.14、厨房间安装明敷给水横管,必须避开灶台位置。1.15、厕所间的给水阀门及龙头,标高必须正确,一般光地面马桶三角阀25cm,浴缸63cm。水盘龙头l米,洗衣机龙头1.2米,地漏面与光地面平,如初装修地面还应增加1cm的装修厚度。1.16同种材质的给水聚丙烯管及管配件之间,应采用热熔连接,安装应使用专用热熔工具。暗敷墙体,地坪面层内的管道不得采用丝扣或法兰连接。1.17.热熔连接应按下列步骤进行:1.17.1热熔工具接通电源,到达工件温度指示灯亮后方能开始操作:1.17.2切割管材,必须使端面垂直于管轴线。管材切割一般使用管子剪刀...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2024年技术交底水电班组

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
