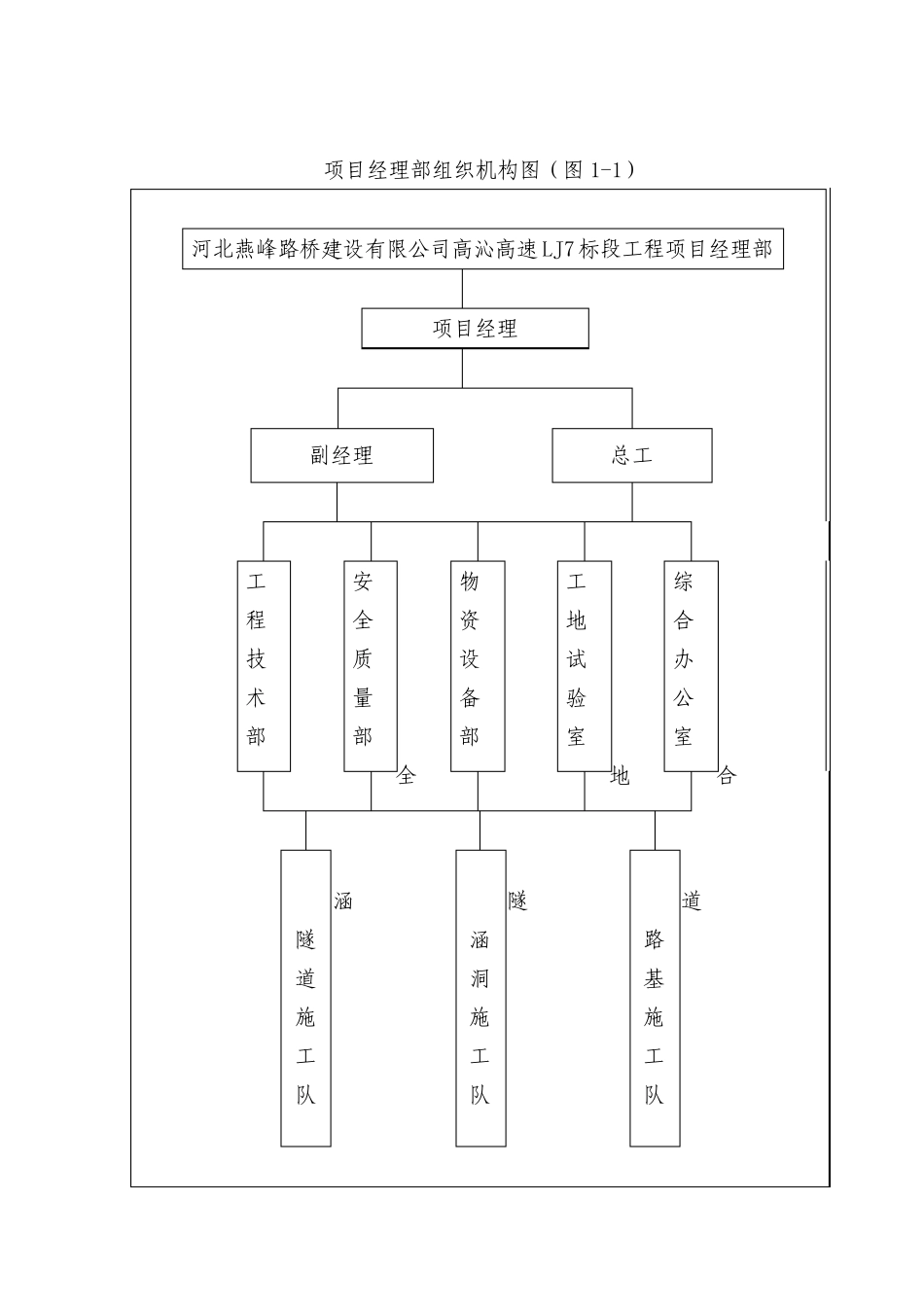

一、施工组织管理机构设置 为确保施工质量、进度、安全、环保等目标的实现,按照“集中领导、职责明确、提高效率、有利协调”的原则,按职能组织结构形式组建现场项目经理部,按项目法组织施工。 项目经理部下设 5 个专业职能部门(工程技术部、安全质量部、物资设备部、工地试验室、综合办公室);设项目经理一人,副经理一人,总工程师一人,经理部下辖路基、涵洞、隧道 3 个施工项目队,经理部各职能部门、各项目队在项目经理的统一组织指挥下,分工协作,紧密配合,确保工程管理目标的实现。 (施工组织结构详见下图) 项目经理部组织机构图(图1-1) 河北燕峰路桥建设有限公司高沁高速LJ7 标段工程项目经理部 项目经理 副经理 总工 工程技术部 安全质量部 全 物资设备部 工地试验室 地 综合办公室 合 涵隧道施工队 隧涵洞施工队 道路基施工队 说明: 1.隧道施工项目队驻地设在隧道施工现场(隧道出口及出口处),负责七坡隧道工程的施工; 2.路基施工项目队驻地设在标段工程的起点和终点,负责路基、排水、防护、路面等工程的施工。 3.涵洞施工项目队驻设在标段涵洞施工位置 K38+290 处附近,负责涵洞施工。 二、工程质量管理体系及保证措施 1 工程质量管理体系 1 .1 质量管理组织机构 项目经理部成立全面质量管理领导小组和质量管理创优小组,项目经理担任组长,项目副经理、总工程师任副组长,有关职能部门负责人、质检工程师为组员。各施工队成立队质量管理领导小组,各作业班组成立 QC 小组。 组长:项目经理 副组长:项目副经理、总工程师 工程队质检员 各工区质量管理小组 综合办公室主任 材料科科长 设备科科长 计统科科长 财务科科长 质检科科长 试验室主任 安保科科长 质量管理组织机构图(图 2-1) 1 .2 质量管理目标 保证标段工程交工验收的质量评定:质量评分不低于90 分;竣工验收的质量评定:优良。 1 .3 质量保证体系 认真贯彻 ISO9001 质量标准,建立完善的质量管理体系,确保质量体系持续有效地运行。 质量保证体系见图 2-2。 质量保证体系框图(图2-2) 项目经理 副经理 总工程师 物资设备部 工程技术部 安全、质量部 工地试验室 按技术标准定货采购 厂家生产许可证,产品质量检测报告 机械设备检测、调试、维修、管理 地方大堆料源、装车质量监控 成品、半成品质检入库、管理、发放 复核设计文件,优化施工设计 制定施工方案、工艺标准...
