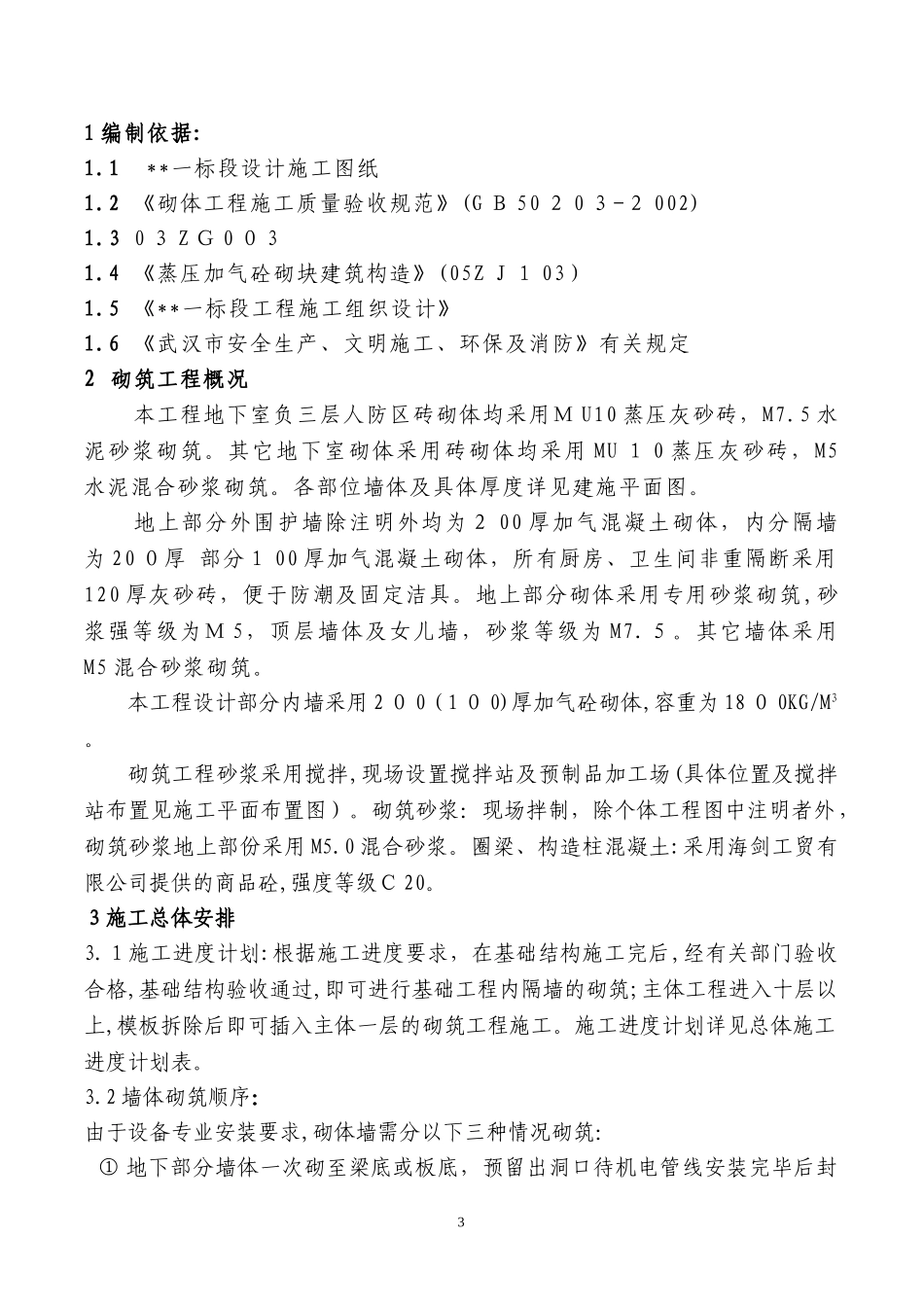

专项施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日1施工组织设计(方案)报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日ﻬ**一标段工程砌筑方案21编制依据:1
1**一标段设计施工图纸1
2《砌体工程施工质量验收规范》(GB50203-2002)1
303ZG0031
4《蒸压加气砼砌块建筑构造》(05ZJ103)1
5《**一标段工程施工组织设计》1
6《武汉市安全生产、文明施工、环保及消防》有关规定2砌筑工程概况本工程地下室负三层人防区砖砌体均采用MU10蒸压灰砂砖,M7
5水泥砂浆砌筑
其它地下室砌体采用砖砌体均采用MU10蒸压灰砂砖,M5水泥混合砂浆砌筑
各部位墙体及具体厚度详见建施平面图
地上部分外围护墙除注明外均为200厚加气混凝土砌体,内分隔墙为200厚部分100厚加气混凝土砌体,所有厨房、卫生间非重隔断采用120厚灰砂砖,便于防潮及固定洁具
地上部分砌体采用专用砂浆砌筑,砂浆强等级为M5,顶层墙体及女儿墙,砂浆等级为M7
其它墙体采用M5混合砂浆砌筑
本工程设计部分内墙采用200(100)厚加气砼砌体,容重为1800KG/M3
砌筑工程砂浆采用搅拌,现场设置搅拌站及预制品加工场(具体位置及搅拌站布置见施工平面布置图)
砌筑砂浆:现场拌制,除个体工程图中注明者外,砌筑砂浆地上部份采用M5
圈梁、构造柱混凝土:采用海剑工贸有限公司提供的商品砼,强度等级C20
3施工总体安排3
1施工进度计划:根据施工进度要求,在基础结构施工完后,经有关部门验收合格,基础结构验收通过,即可进行基础工程内隔墙的砌筑;主体工程进入十层以上,模板拆除后即可插入主体一层的砌筑工程施工
施工进度计划详见总体施工进度计划表
2墙体砌筑顺序:由于设备专业安装要求,砌体墙需分以下三种情况砌
