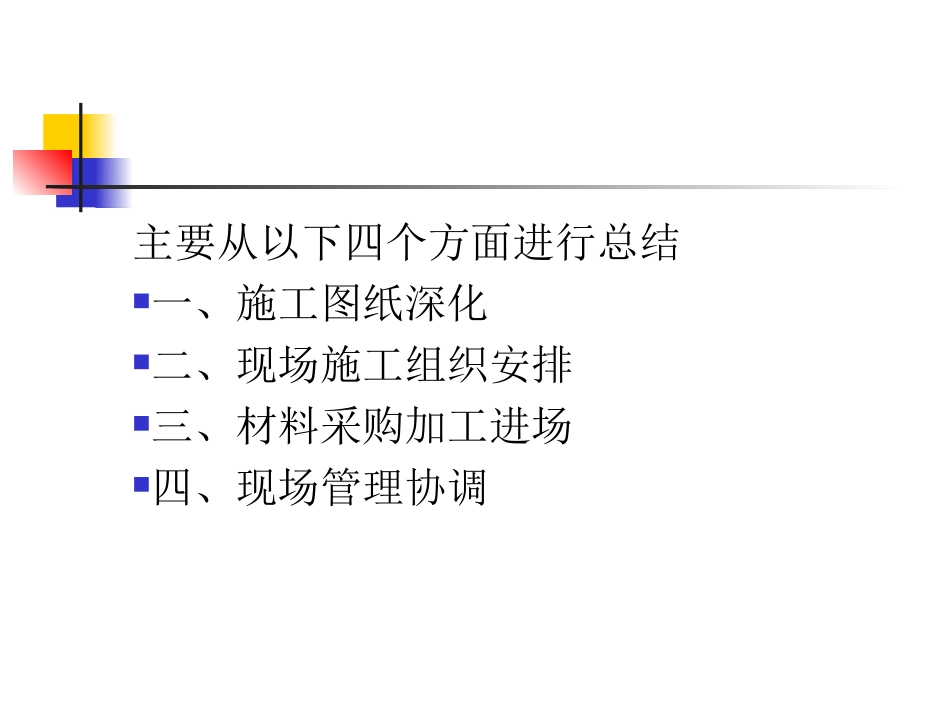

主要从以下四个方面进行总结一、施工图纸深化二、现场施工组织安排三、材料采购加工进场四、现场管理协调一、施工图纸深化施工图纸深化阶段,需由专业设计师进行详细的施工图纸深化,仔细对照建筑图、结构图和幕墙图纸进行错漏碰缺,尽量在图纸深化阶段找出发现幕墙图纸与各相关专业图纸相矛盾和不合理的地方,避免在施工过程中发现图纸问题而耽误正常施工工期
在本次幕墙施工过程中就发现比较多的相关专业与幕墙图纸相矛盾碰撞问题,过程中处理图纸技术问题耽搁了部分宝贵的时间;对部分幕墙施工安装工艺可以考虑现场实际情况兼备功能需求的基础上提前进行更优施工方案的深化
(比喻本次施工阶段中发现作战室中空夹胶玻璃按原有设计厚度玻璃厂无法生产,需改变玻璃厚度并再度封样确认,此封样经过好几轮试样花费大量时间才得以确认,为此也耽误了作战室正常的施工工期安排)
二、现场施工组织安排现场施工组织的合理安排是项目施工计划能否顺利完成的关键,本项目现场施工组织安排将从以下几个方面进行分析总结:1、对项目组织管理团队进行明确职责分工,各楼栋都需有明确的专人负责现场施工生产安排,每天对其负责的楼栋合理安排施工任务并明确到各劳务班组,每天对相应的劳务班组每天的施工任务完成情况进行考核管理汇总,及时总结分析如有计划偏离可及时作出相应的补救措施,进而提高劳务工人的工作效率以达到相应阶段性施工计划的完成;由专人对施工劳务班组施工的各道施工工序的技术质量要求进行现场技术交底,明确相关质量问题奖罚措施,避免重复同样的质量问题多次出现导致整改返工进而耽误大量的工期时间,由专职的质量员对每道施工工序进行施工过程中质量把关监督控制,上道工序没有验收通过的坚决不能进行下道工序施工以避免造成大面积返工整改情况,过程中及时发现相关质量问题及时修正避免重复发生类似的质量问题即过程严把质量关;由专人对现场到场的材料进行管理,材料进场的报验,材料现场合
