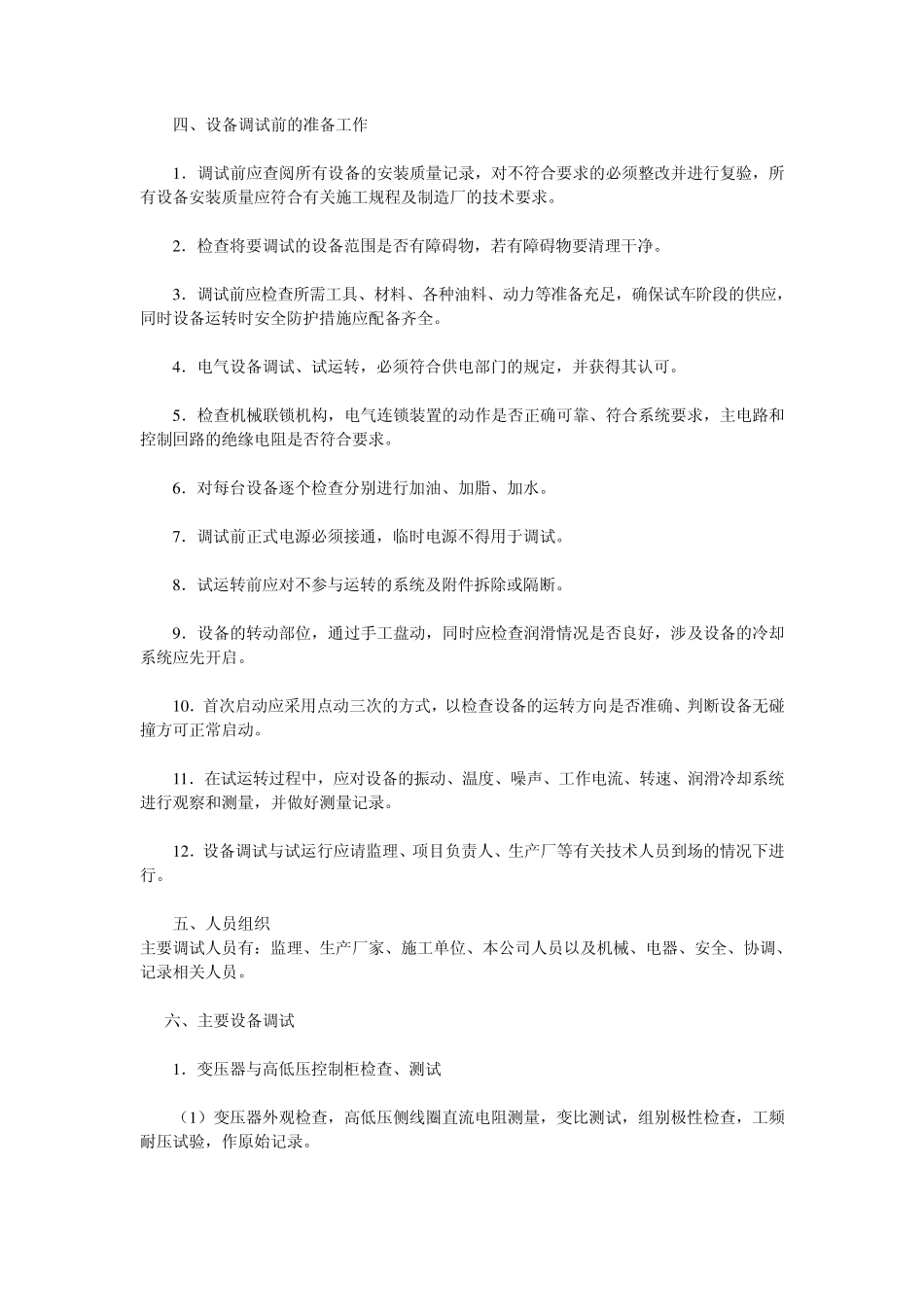

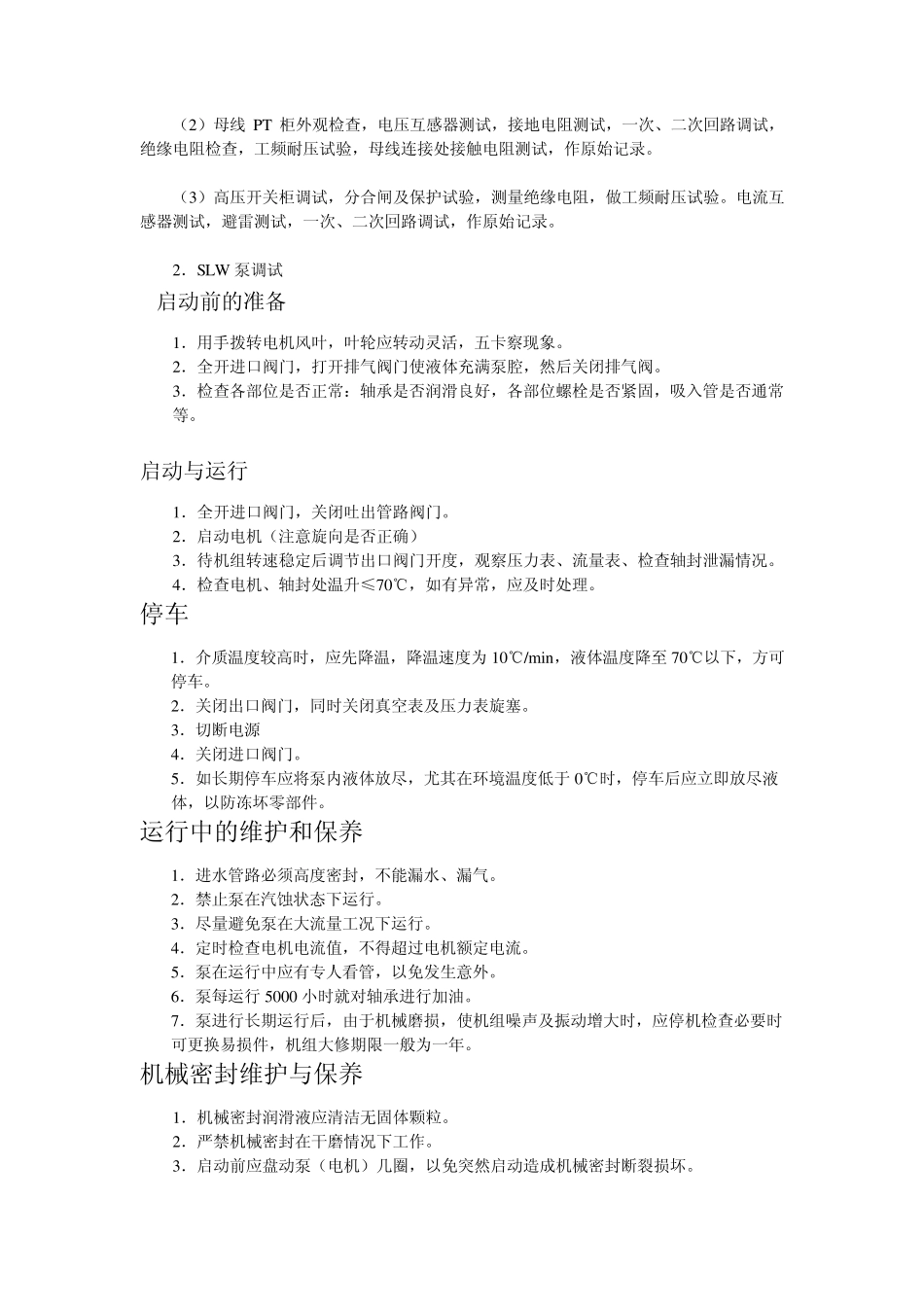

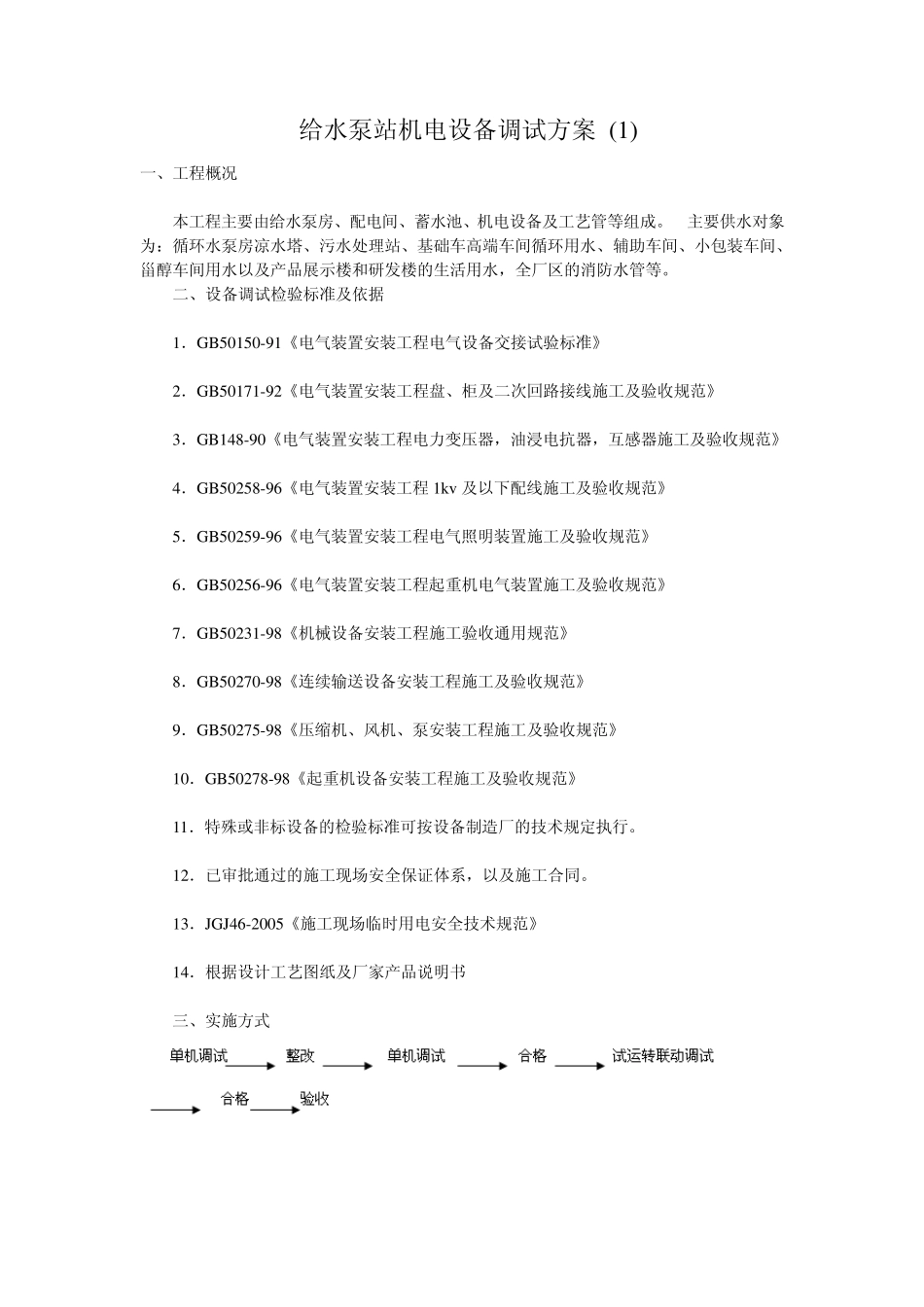

给水泵站机电设备调试方案 (1) 一、工程概况 本工程主要由给水泵房、配电间、蓄水池、机电设备及工艺管等组成。 主要供水对象为:循环水泵房凉水塔、污水处理站、基础车高端车间循环用水、辅助车间、小包装车间、甾醇车间用水以及产品展示楼和研发楼的生活用水,全厂区的消防水管等。 二、设备调试检验标准及依据 1.GB50150-91《电气装置安装工程电气设备交接试验标准》 2.GB50171-92《电气装置安装工程盘、柜及二次回路接线施工及验收规范》 3.GB148-90《电气装置安装工程电力变压器,油浸电抗器,互感器施工及验收规范》 4.GB50258-96《电气装置安装工程 1kv 及以下配线施工及验收规范》 5.GB50259-96《电气装置安装工程电气照明装置施工及验收规范》 6.GB50256-96《电气装置安装工程起重机电气装置施工及验收规范》 7.GB50231-98《机械设备安装工程施工验收通用规范》 8.GB50270-98《连续输送设备安装工程施工及验收规范》 9.GB50275-98《压缩机、风机、泵安装工程施工及验收规范》 10.GB50278-98《起重机设备安装工程施工及验收规范》 11.特殊或非标设备的检验标准可按设备制造厂的技术规定执行。 12.已审批通过的施工现场安全保证体系,以及施工合同。 13.JGJ46-2005《施工现场临时用电安全技术规范》 14.根据设计工艺图纸及厂家产品说明书 三、实施方式 四、设备调试前的准备工作 1 .调试前应查阅所有设备的安装质量记录,对不符合要求的必须整改并进行复验,所有设备安装质量应符合有关施工规程及制造厂的技术要求。 2 .检查将要调试的设备范围是否有障碍物,若有障碍物要清理干净。 3 .调试前应检查所需工具、材料、各种油料、动力等准备充足,确保试车阶段的供应,同时设备运转时安全防护措施应配备齐全。 4 .电气设备调试、试运转,必须符合供电部门的规定,并获得其认可。 5 .检查机械联锁机构,电气连锁装置的动作是否正确可靠、符合系统要求,主电路和控制回路的绝缘电阻是否符合要求。 6 .对每台设备逐个检查分别进行加油、加脂、加水。 7 .调试前正式电源必须接通,临时电源不得用于调试。 8 .试运转前应对不参与运转的系统及附件拆除或隔断。 9 .设备的转动部位,通过手工盘动,同时应检查润滑情况是否良好,涉及设备的冷却系统应先开启。 1 0 .首次启动应采用点动三次的方式,以检查设备的运转方向是否准确、判断设备无碰撞方可正常启动。 1 1 .在试运...
