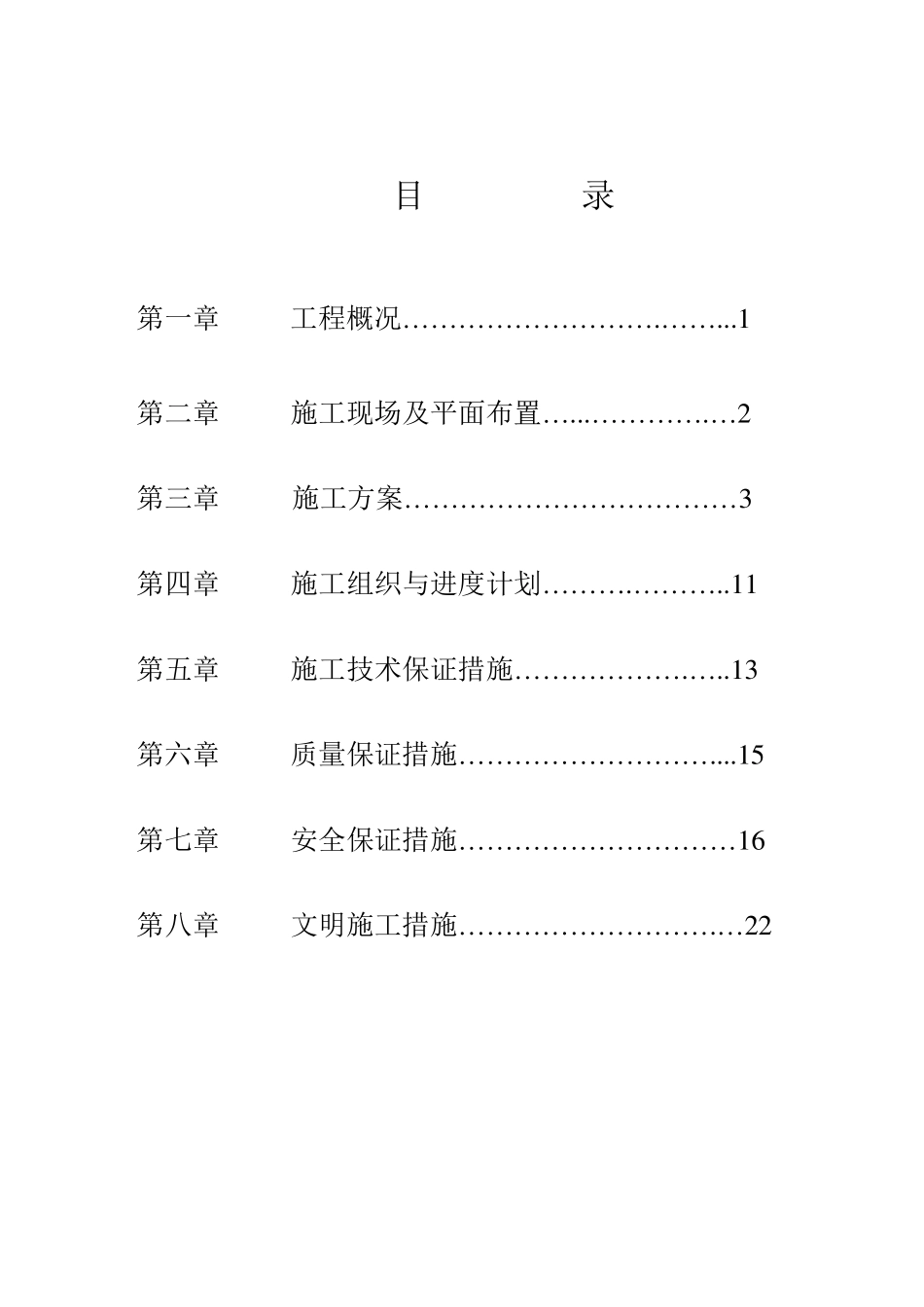

目录 第一章 工程概况………………………

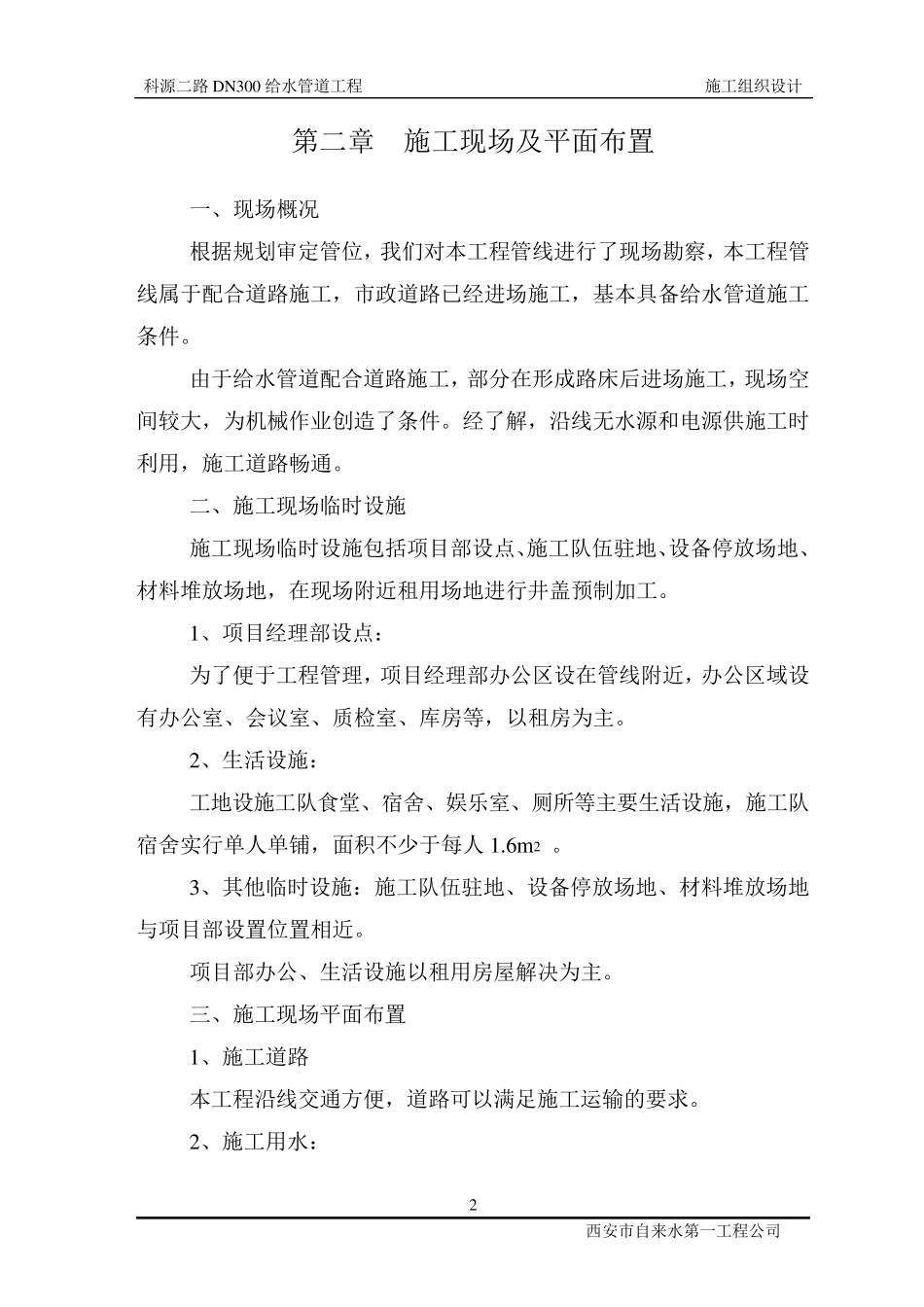

1 第二章 施工现场及平面布置…
…2 第三章 施工方案………………………………3 第四章 施工组织与进度计划………
1 1 第五章 施工技术保证措施………………
1 3 第六章 质量保证措施………………………
1 5 第七章 安全保证措施…………………………1 6 第八章 文明施工措施………………………

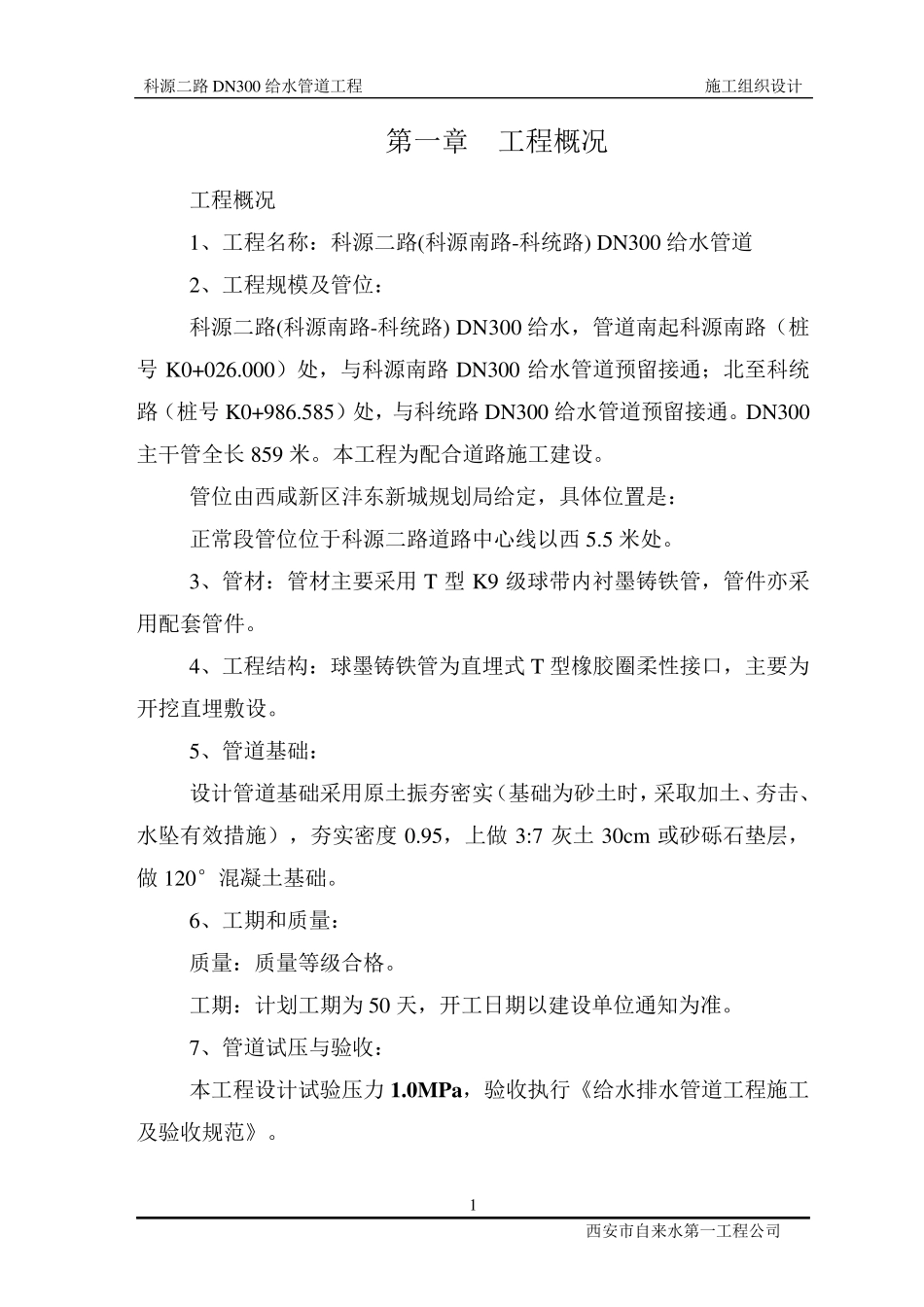

…2 2 科源二路 DN300 给水管道工程 施工组织设计 西安市自来水第一工程公司 1 第一章 工程概况 工程概况 1、工程名称:科源二路(科源南路-科统路) DN300 给水管道 2、工程规模及管位: 科源二路(科源南路-科统路) DN300 给水,管道南起科源南路(桩号 K0+026
000)处,与科源南路 DN300 给水管道预留接通;北至科统路(桩号 K0+986
585)处,与科统路 DN300 给水管道预留接通
DN300主干管全长 859 米
本工程为配合道路施工建设
管位由西咸新区沣东新城规划局给定,具体位置是: 正常段管位位于科源二路道路中心线以西 5
3、管材:管材主要采用 T 型 K9 级球带内衬墨铸铁管,管件亦采用配套管件
4、工程结构:球墨铸铁管为直埋式 T 型橡胶圈柔性接口,主要为开挖直埋敷设
5、管道基础: 设计管道基础采用原土振夯密实(基础为砂土时,采取加土、夯击、水坠有效措施),夯实密度0
95,上做3:7 灰土 30cm 或砂砾石垫层,做120°混凝土基础
6、工期和质量: 质量:质量等级合格
工期:计划工期为 50 天,开工日期以建设单位通知为准
7、管道试压与验收: 本工程设计试验压力 1
0MPa,验收执行《给水排水管道工程施工及验收规范》
科源二路DN300 给水管道工程 施工组织设计 西安市自来水第一工程公司 2
