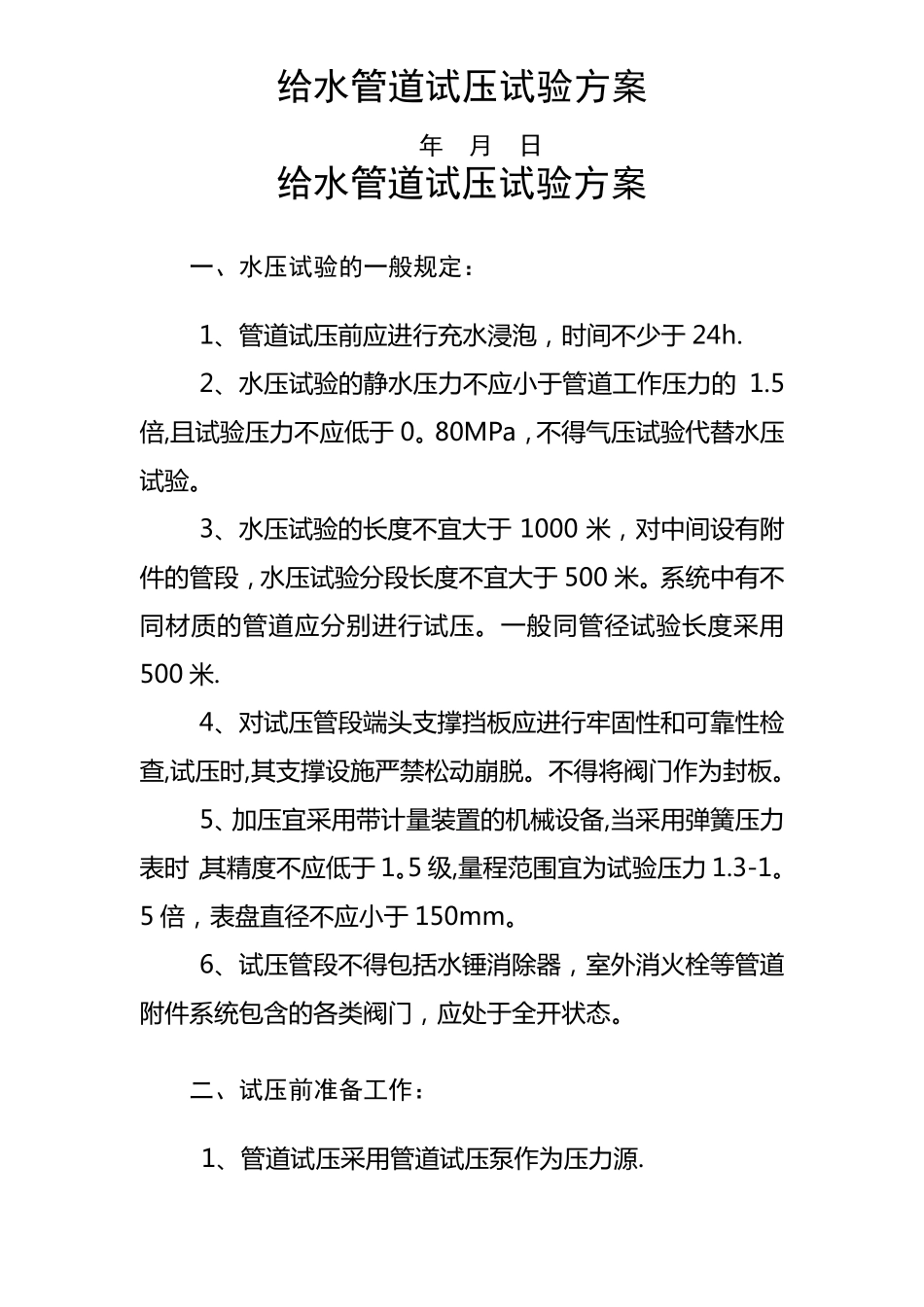

给水管道试压试验方案 年 月 日 给水管道试压试验方案 一、水压试验的一般规定: 1、管道试压前应进行充水浸泡,时间不少于 24h
2、水压试验的静水压力不应小于管道工作压力的 1
5倍,且试验压力不应低于 0
80MPa,不得气压试验代替水压试验
3、水压试验的长度不宜大于 1000 米,对中间设有附件的管段,水压试验分段长度不宜大于 500 米
系统中有不同材质的管道应分别进行试压
一般同管径试验长度采用500 米
4、对试压管段端头支撑挡板应进行牢固性和可靠性检查,试压时,其支撑设施严禁松动崩脱
不得将阀门作为封板
5、加压宜采用带计量装置的机械设备,当采用弹簧压力表时,其精度不应低于 1
5 级,量程范围宜为试验压力 1
5 倍,表盘直径不应小于 150mm
6、试压管段不得包括水锤消除器,室外消火栓等管道附件系统包含的各类阀门,应处于全开状态
二、试压前准备工作: 1、管道试压采用管道试压泵作为压力源

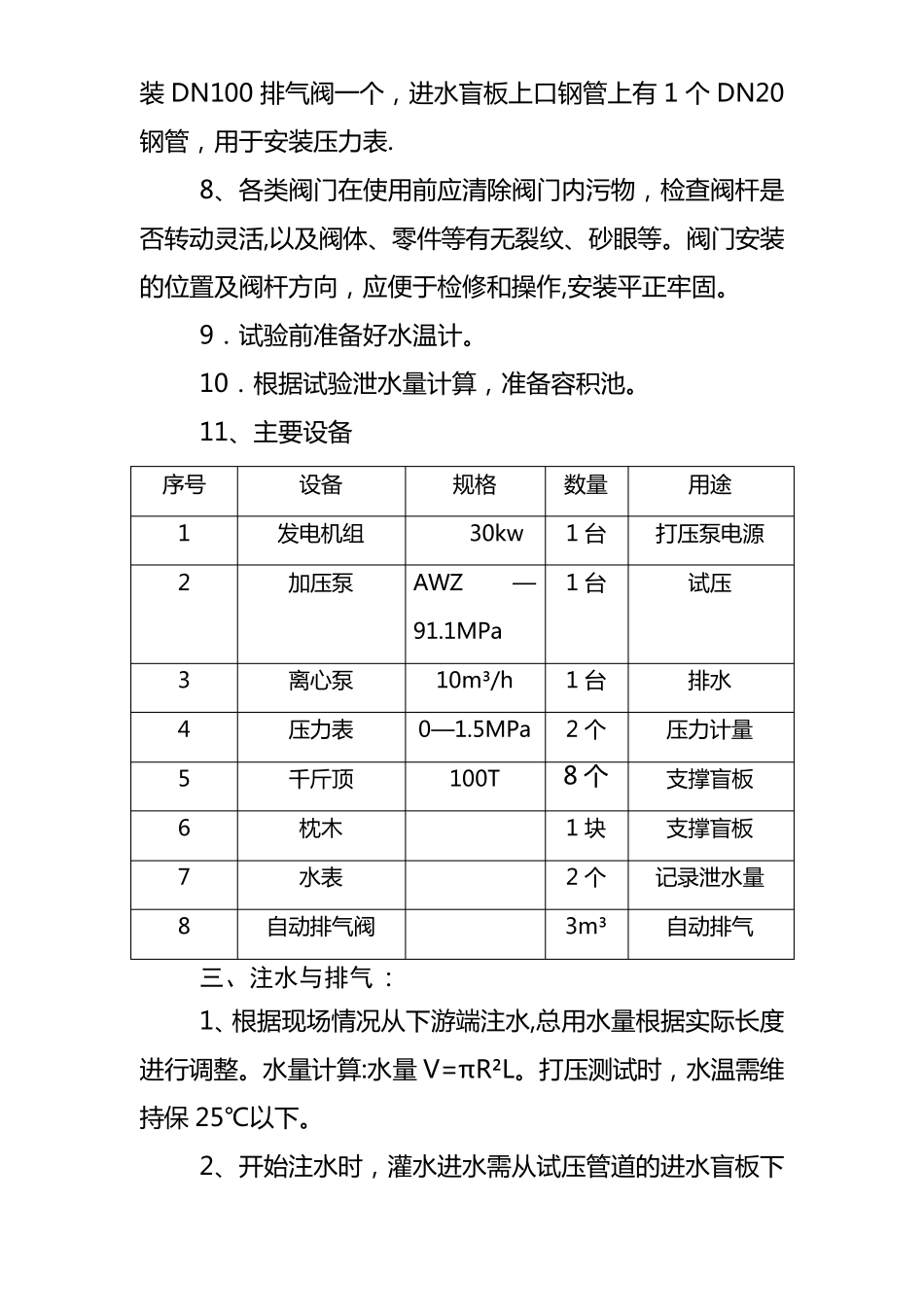

2、水 源 采 用 饮 用 水 ,使 用 水 车 运 输
2、压 力 表 采 用 0-1
5MPa, 最 小 刻 度 0
02MPa, 管道 一 端 设 一 个 压 力 表
( 压 力 表 使 用 前 必 须 拿 到 计 量 局 进 行校 正 ,并 出 具 证 明 ), 压 力 计 要 安 装 在 试 验 段 低 端 部 位

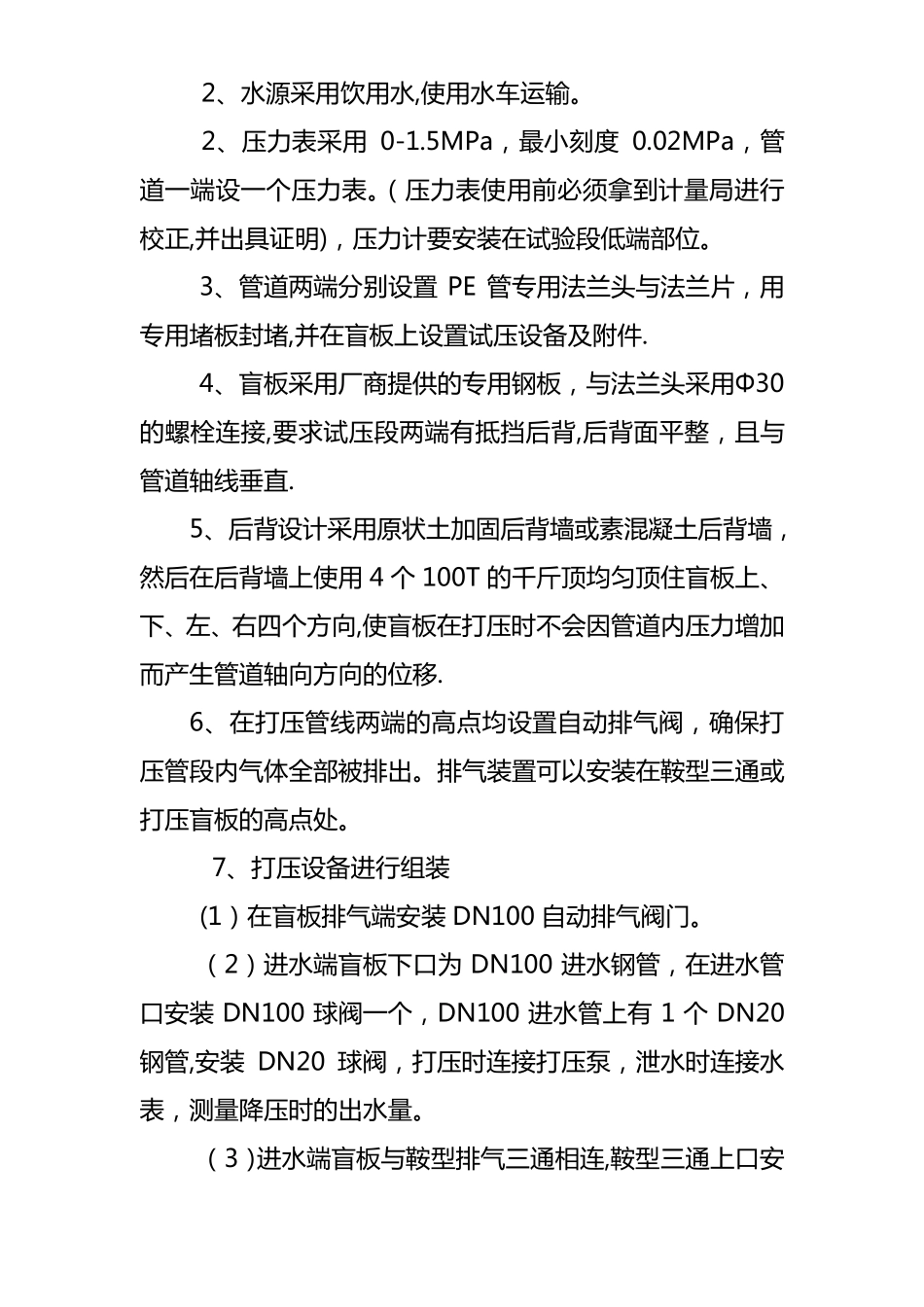

3、管 道 两 端 分 别 设 置PE 管 专 用 法 兰 头 与 法 兰 片 , 用专 用 堵 板 封 堵 ,并 在 盲 板 上 设 置 试 压 设 备 及 附 件
4、盲 板 采 用 厂 商 提 供 的 专 用 钢 板 , 与 法 兰 头 采 用 Φ30的 螺 栓 连 接 ,要 求 试 压 段 两 端 有 抵 挡 后 背 ,后 背 面 平 整 , 且 与管 道 轴 线 垂 直
5、后 背 设 计 采
