技术交底记录 工程名称A08 氧化车间工程交底日期2021-02-16施工单位河南冠亚建筑工程分项工程名称模板工程交底提要模板工程施工技术交底一、作业准备1、机具准备电锯、电刨、手锯、开孔钻、锤子、斧子、扳手、撬棍、水平尺、线坠、卷尺等
2、材料准备覆膜多层板、木方〔40*80〕、钢管、扣件、油托、对拉螺栓、3 型卡、PVC 套管、 短木方〔垫在立杆下面用〕、脱模剂等3、技术准备熟悉图纸,建筑、结构结合,有不明确之处提前与工程总工沟通
4、作业条件1〕测量放线:弹好楼层模板位置线、限制线、标高线
2〕隐蔽验收:完成钢筋隐检、预留、预埋等工作,并形成隐蔽验收记录
3〕、施工缝清理、剔凿完毕
4〕完成上道工序的交接检
二、模板配置1、框架柱500X700 框架柱,竖楞间距 100mm,柱箍间距 W500mm,柱箍对拉螺栓 612
穿柱 对拉螺栓 614,竖向道数同柱箍,B 边每道穿柱螺栓 1 根 612, H 边每道穿柱螺栓 1 根 612
700X900 框架柱,竖楞间距 100mm,柱箍间距 W500mm,柱箍对拉螺栓 612
穿柱 对拉螺栓 612,竖向道数同柱箍,B 边每道穿柱螺栓 1 根 612, H 边每道穿柱螺栓 1 根 612
2、框架梁梁底模、侧模均采用 15mm 厚覆膜多层板,40X80mm 木方作次龙骨,底模次龙骨 间距250mm,侧模次龙骨间距 300mm;底模主龙骨采用钢管,间距 1200mm,侧模主龙 骨采用方木,用绿豆丝固定在顶板上,间距 500mm
梁高度大于等于 600mm 时,必须配置穿梁螺栓,直径 12mm

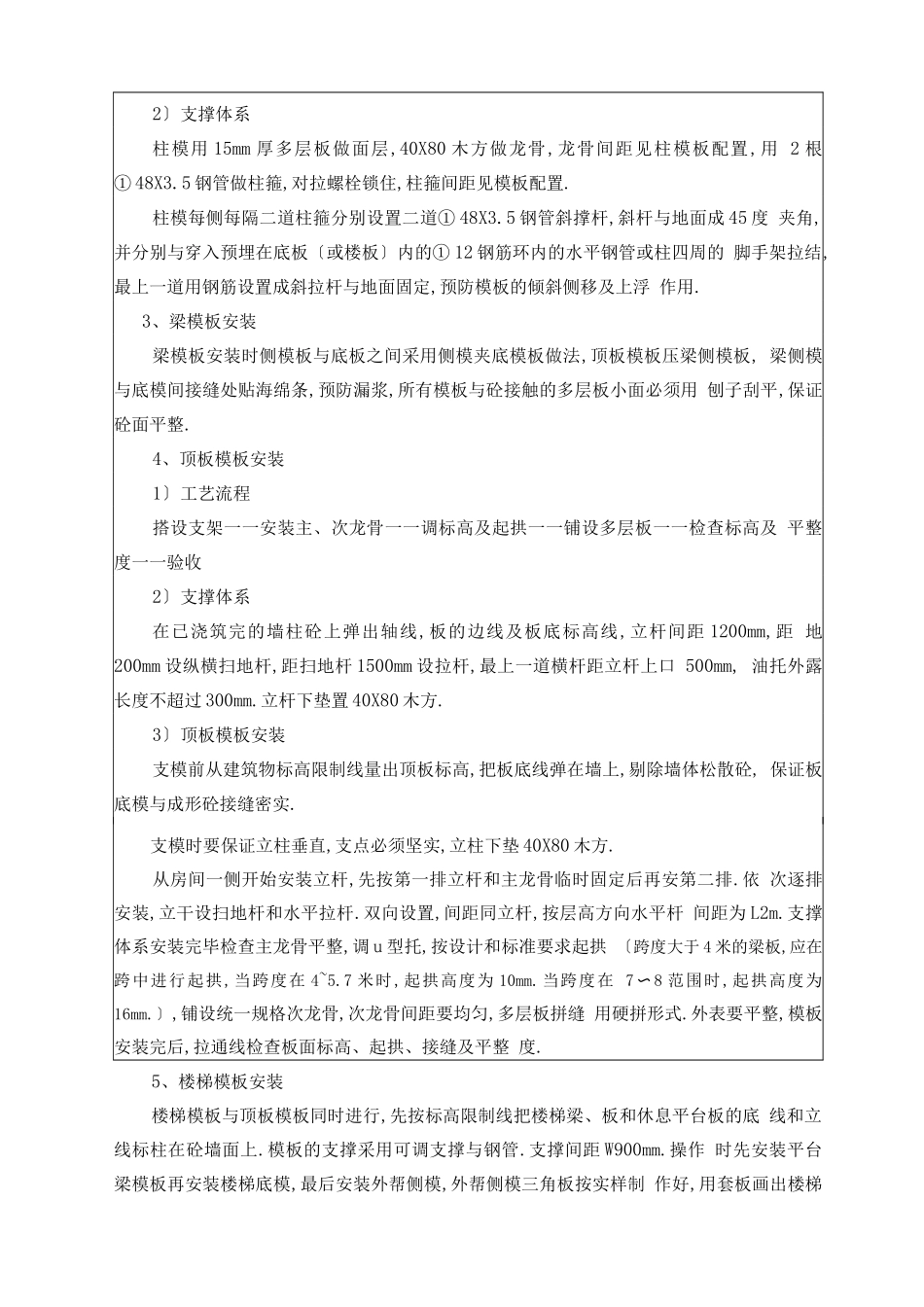

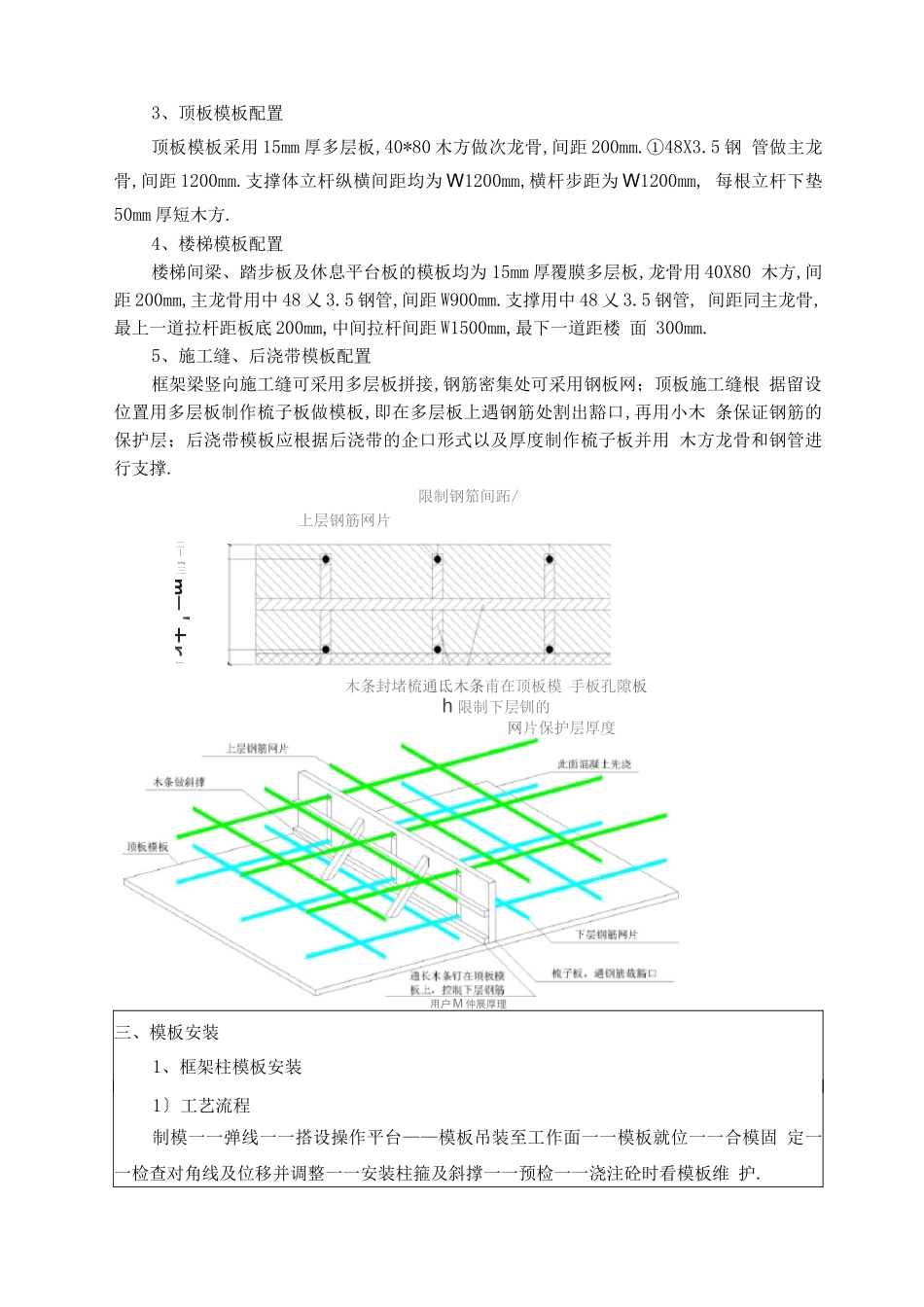

1 / 83、顶板模板配置顶板模板采用 15mm 厚多层板,40*80 木方做次龙骨,间距 200mm
5 钢 管做主龙骨,间距 1200mm
支撑体立杆纵横间距均为 W1200mm,横杆步距为 W1200mm, 每根立杆下
