装饰装修工程施工方案1、天棚施工 22、内墙面施工 53、地面工程施工 164、护栏和扶手制作与安装 22施工前编制专项施工方案,报监理单位、建设单位审批,专项施工方案经审 批后按方案组织施工
装饰装修工程正式大面积施工前,都应进行试装,报相关单位现场评估评定, 确定工艺参数,根据确定的工艺参数进行大面积装饰装修施工

1、天棚施工原材料到场后,工程部立即组织自检,自检合格后报监理单位验收,验收合 格后,材料方可使用
正式大面积施工前,进行试装,报相关单位现场评估评定, 确定工艺参数,根据确定的工艺参数进行大面积施工
1〕吊顶施工〔1〕吊顶施工工艺流程原材料验收 f 安装龙骨吊杆 f 安装主龙骨 f 安装次龙骨 f 安装边龙骨 f 吊 顶龙骨调平一安装罩面板 f 洞口预留a
矿棉板吊顶① 弹线:根据事先从标高点引出的标高弹出 1m 限制线,并依据弹出的限制 线确定各房间吊顶设计标高的标准线
在墙上划出龙骨的分档限制点,一般距离 900〜1200mm 左右
② 安装吊筋:根据施工大样图纸要求确定吊筋的位置,安装吊筋预埋件〔角 铁〕前,刷防锈漆
吊杆采用直径为① 8①〜12 的钢筋制作并刷防锈漆,吊点间 距 900〜1200mm
安装时上端与预埋件焊接,下端套丝后与吊件连接
安装完毕 的吊杆端头外露长度不小于 3mm
③ 安装主龙骨:安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺 丝,并根据设计要求吊顶起拱,起拱高度约为短跨的 1/200,并且安装的主龙骨 接头应错开,在接头处增加吊点,随时检查龙骨的平整度
当遇到通风管道较大 超过龙骨最大间距要求时,必须采用 30x3 以上的角钢做龙骨骨架,并且不能将 骨架与通风管道等设备工程接触

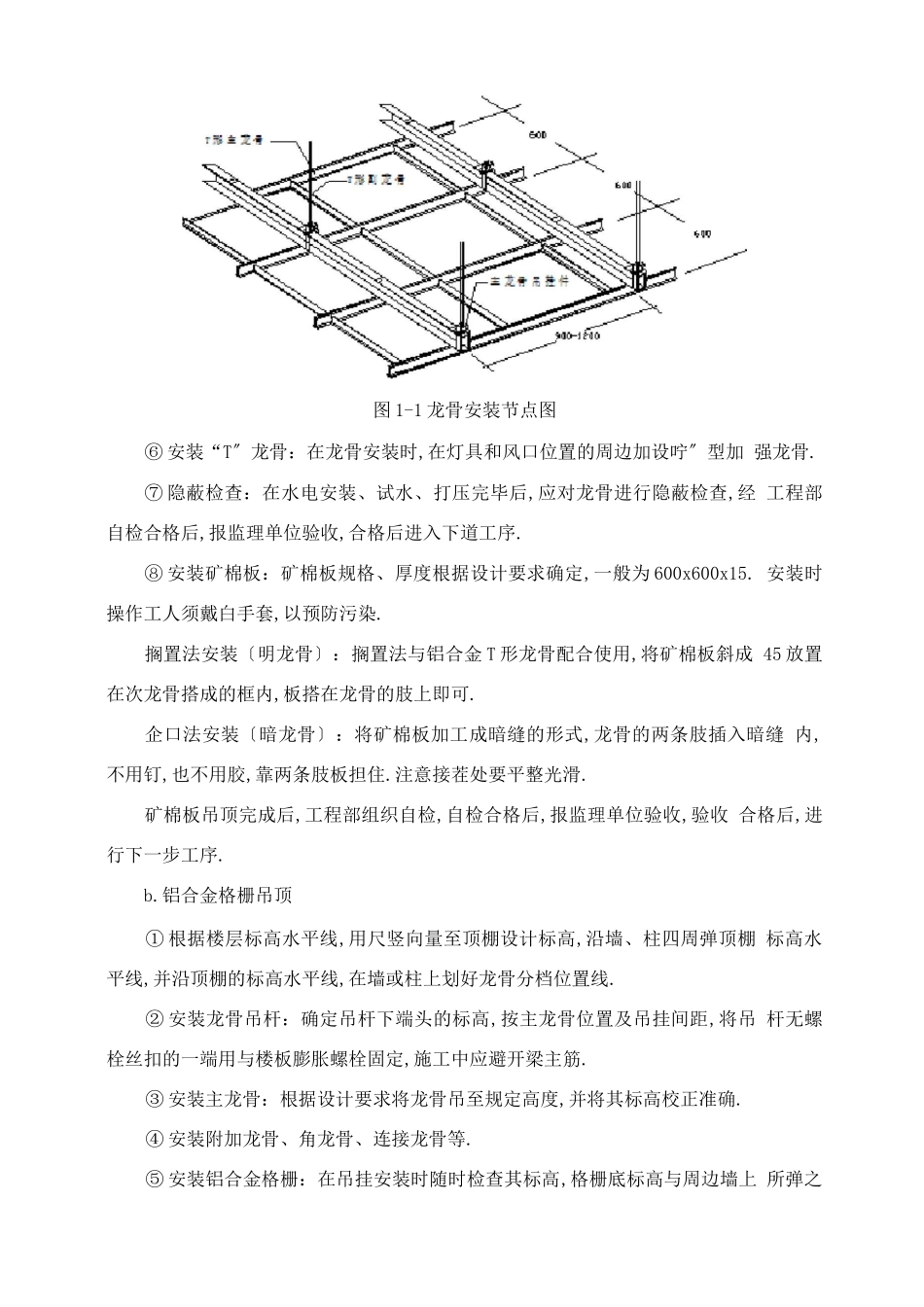

④ 安装次龙骨:次龙骨分为 c
T 等形种,次龙骨间距为 600mm,将次龙骨通 过挂件吊挂在大龙骨上,在与主龙骨平行方向安装横撑龙骨
