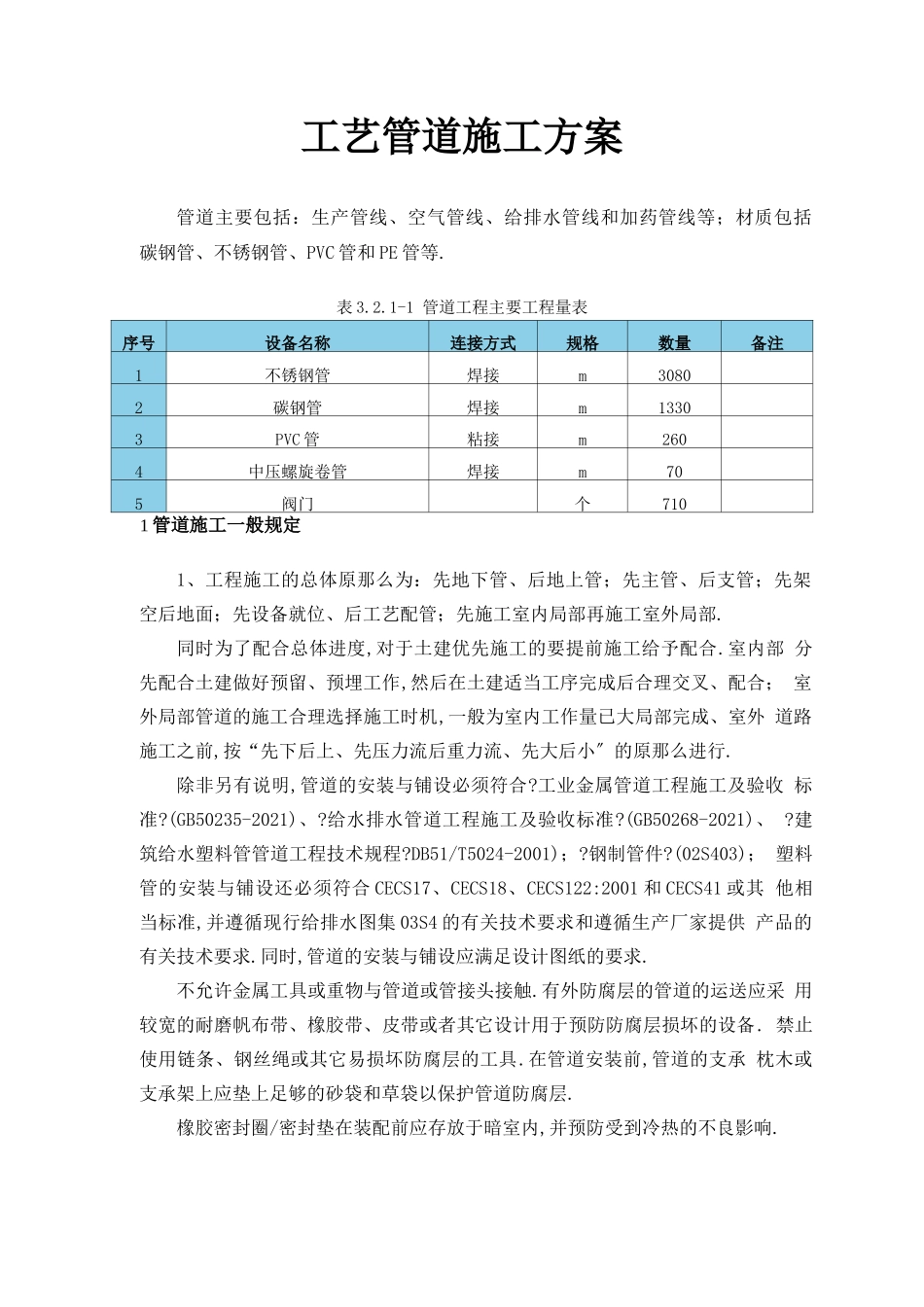

工艺管道施工方案管道主要包括:生产管线、空气管线、给排水管线和加药管线等;材质包括 碳钢管、不锈钢管、PVC 管和 PE 管等
1-1 管道工程主要工程量表序号设备名称连接方式规格数量备注1不锈钢管焊接m30802碳钢管焊接m13303PVC 管粘接m2604中压螺旋卷管焊接m705阀门个7101 管道施工一般规定1、工程施工的总体原那么为:先地下管、后地上管;先主管、后支管;先架 空后地面;先设备就位、后工艺配管;先施工室内局部再施工室外局部
同时为了配合总体进度,对于土建优先施工的要提前施工给予配合
室内部 分先配合土建做好预留、预埋工作,然后在土建适当工序完成后合理交叉、配合; 室外局部管道的施工合理选择施工时机,一般为室内工作量已大局部完成、室外 道路施工之前,按“先下后上、先压力流后重力流、先大后小〞的原那么进行
除非另有说明,管道的安装与铺设必须符合
工业金属管道工程施工及验收 标准
(GB50235-2021)、
给水排水管道工程施工及验收标准
(GB50268-2021)、
建筑给水塑料管管道工程技术规程
DB51/T5024-2001);
(02S403); 塑料管的安装与铺设还必须符合 CECS17、CECS18、CECS122:2001 和 CECS41 或其 他相当标准,并遵循现行给排水图集 03S4 的有关技术要求和遵循生产厂家提供 产品的有关技术要求
同时,管道的安装与铺设应满足设计图纸的要求
不允许金属工具或重物与管道或管接头接触
有外防腐层的管道的运送应采 用较宽的耐磨帆布带、橡胶带、皮带或者其它设计用于预防防腐层损坏的设备
禁止使用链条、钢丝绳或其它易损坏防腐层的工具
在管道安装前,管道的支承 枕木或支承架上应垫上足够的砂袋和草袋以保护管道防腐层
橡胶密封圈/密封垫在装配前应存放于暗室内,并预防受到冷热的不良影响
