一、工程工程概况 错误
二、分项概况 错误
三、施工准备工作 错误
四、大体积混凝土温度和温度应力 错误
五、大面积混凝土施工 错误
六、后浇带的留设和处理错误
七、对塔吊安装而预留洞口的处理方法错误
八、施工要求 错误
九、主要治理举措 错误
十、技术举措 错误
十一、质量限制 错误
十二、质量保证举措 错误
十三、平安生产举措 错误
、工程工程概况1、承台本工程共有承台 229 个,分单桩承台、两桩承台、三桩承台……
九桩承台几种类 型,,砼量约 1139m3
2、集水井地下室底板设有集水井共 17 个,截面尺寸为 1000 (1200)X 1000X1200 和 1000 X 1500X1500,侧壁厚 500

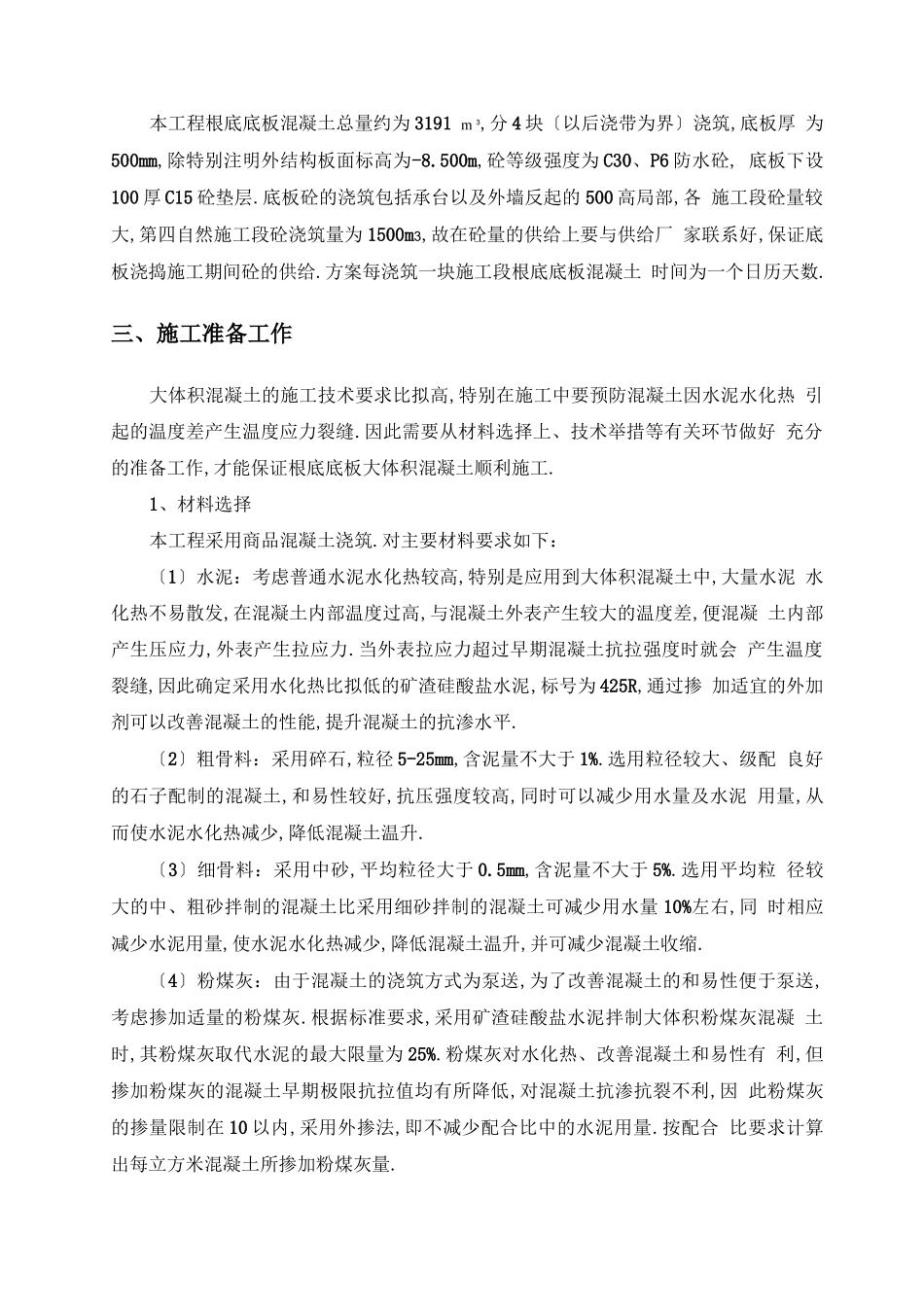

3、地下室底板本工程根底底板混凝土总量约为 3191 m 3,分 4 块〔以后浇带为界〕浇筑,底板厚 为500mm,除特别注明外结构板面标高为-8
500m,砼等级强度为 C30、P6 防水砼, 底板下设100 厚 C15 砼垫层
底板砼的浇筑包括承台以及外墙反起的 500 高局部,各 施工段砼量较大,第四自然施工段砼浇筑量为 1500m3,故在砼量的供给上要与供给厂 家联系好,保证底板浇捣施工期间砼的供给
方案每浇筑一块施工段根底底板混凝土 时间为一个日历天数

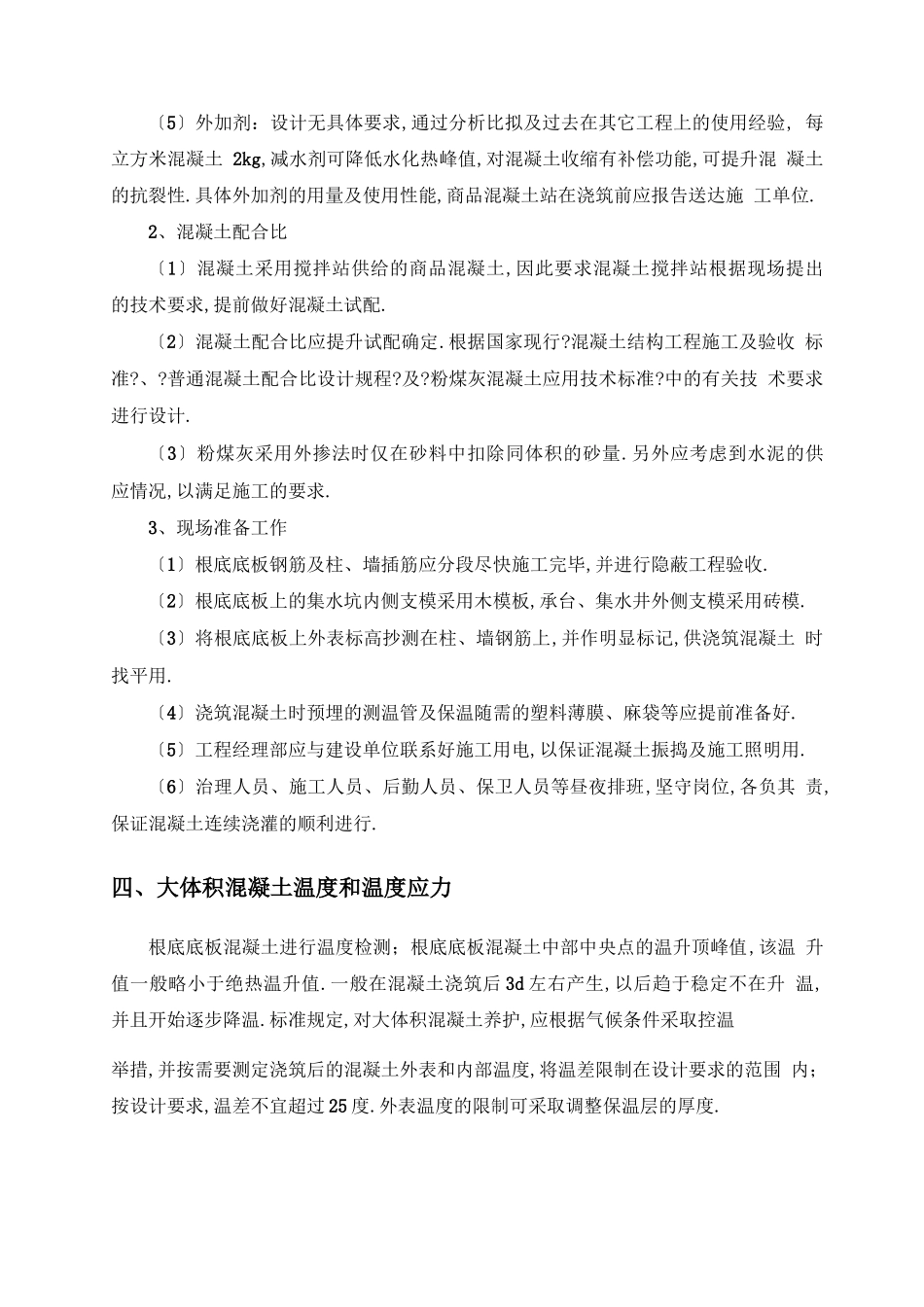

三、施工准备工作大体积混凝土的施工技术要求比拟高,特别在施工中要预防混凝土因水泥水化热 引起的温度差产生温度应力裂缝
因此需要从材料选择上、技术举措等有关环节做好 充分的准备工作,才能保证根底底板大体积混凝土顺利施工
1、材料选择本工程采用商品混凝土浇筑
对主要材料要求如下:〔1〕水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥
