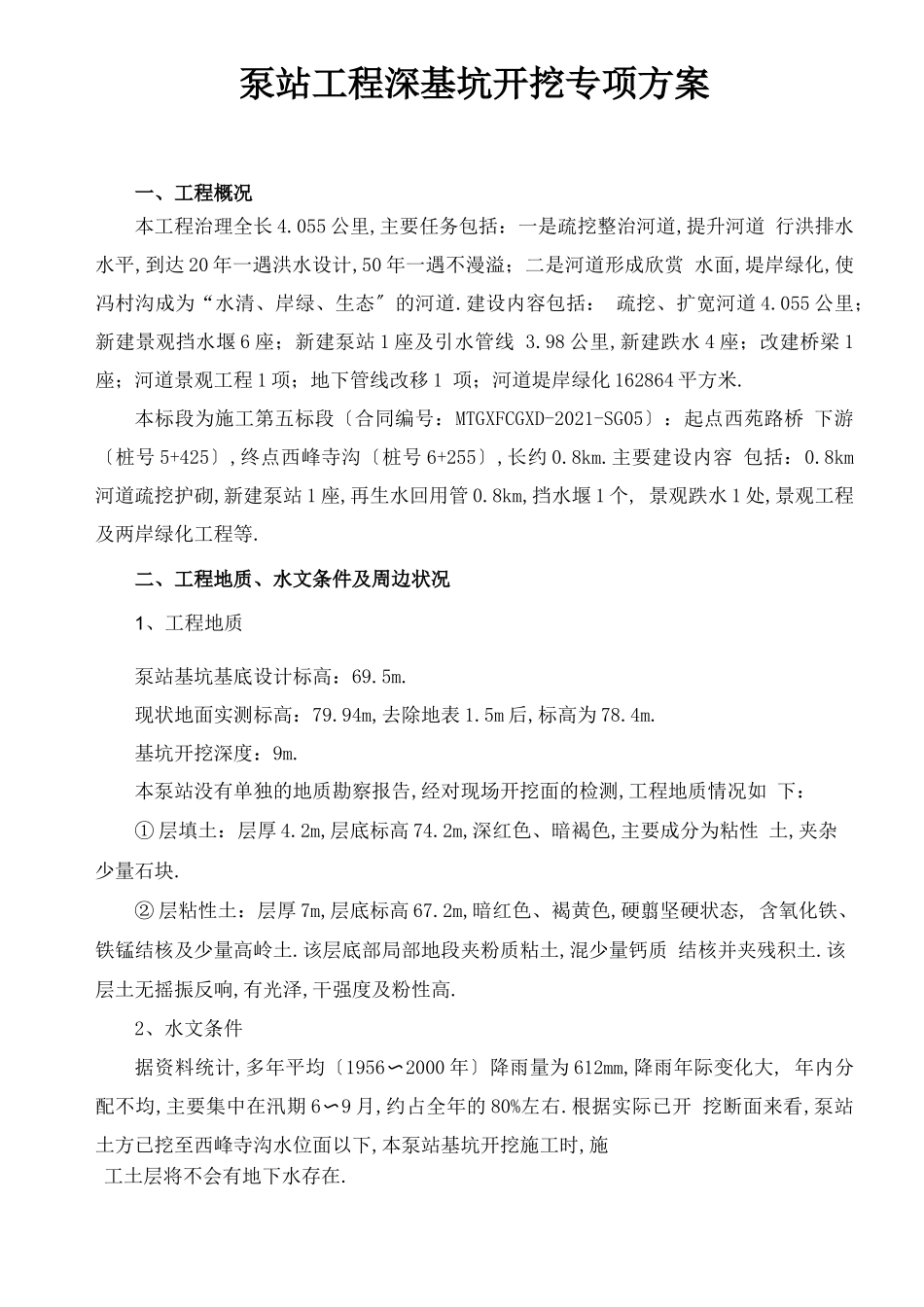

泵站工程深基坑开挖专项方案一、工程概况本工程治理全长 4
055 公里,主要任务包括:一是疏挖整治河道,提升河道 行洪排水水平,到达 20 年一遇洪水设计,50 年一遇不漫溢;二是河道形成欣赏 水面,堤岸绿化,使冯村沟成为“水清、岸绿、生态〞的河道
建设内容包括: 疏挖、扩宽河道 4
055 公里;新建景观挡水堰 6 座;新建泵站 1 座及引水管线 3
98 公里,新建跌水 4 座;改建桥梁 1座;河道景观工程 1 项;地下管线改移 1 项;河道堤岸绿化 162864 平方米
本标段为施工第五标段〔合同编号:MTGXFCGXD-2021-SG05〕:起点西苑路桥 下游〔桩号 5+425〕,终点西峰寺沟〔桩号 6+255〕,长约 0
主要建设内容 包括:0
8km河道疏挖护砌,新建泵站 1 座,再生水回用管 0
8km,挡水堰 1 个, 景观跌水 1 处,景观工程及两岸绿化工程等
二、工程地质、水文条件及周边状况1、工程地质泵站基坑基底设计标高:69
现状地面实测标高:79
94m,去除地表 1
5m 后,标高为 78
基坑开挖深度:9m
本泵站没有单独的地质勘察报告,经对现场开挖面的检测,工程地质情况如 下:① 层填土:层厚 4
2m,层底标高 74
2m,深红色、暗褐色,主要成分为粘性 土,夹杂少量石块
② 层粘性土:层厚 7m,层底标高 67
2m,暗红色、褐黄色,硬翦坚硬状态, 含氧化铁、铁锰结核及少量高岭土
该层底部局部地段夹粉质粘土,混少量钙质 结核并夹残积土
该层土无摇振反响,有光泽,干强度及粉性高
2、水文条件据资料统计,多年平均〔1956〜2000 年〕降雨量为 612mm,降雨年际变化大, 年内分配不均,主要集中在汛期 6〜9 月,约占全年的 80%左右
根据实际已开 挖断面来看,泵站土方已挖至西峰寺沟水位面以下,本泵站基坑开挖施工时,
