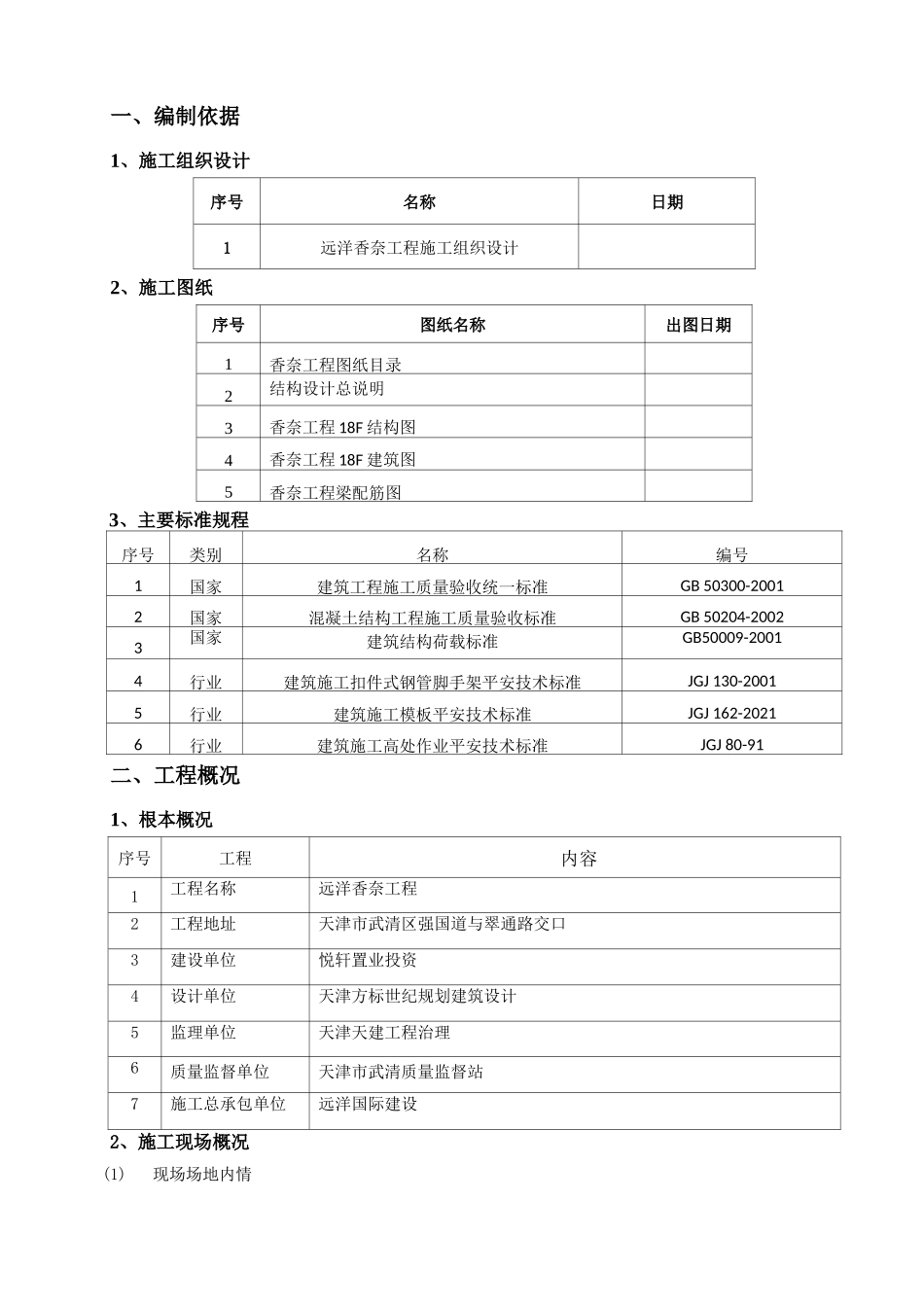

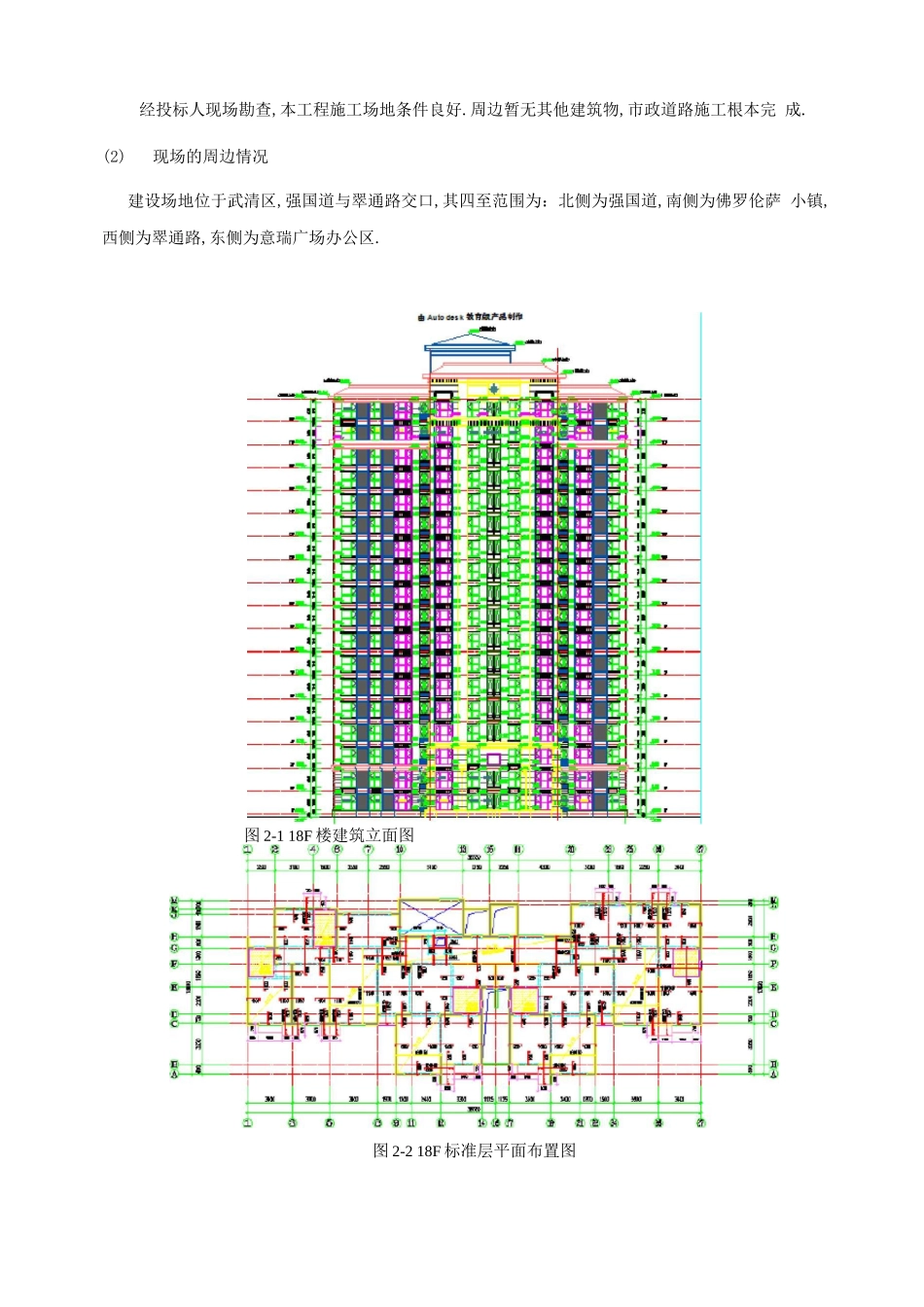

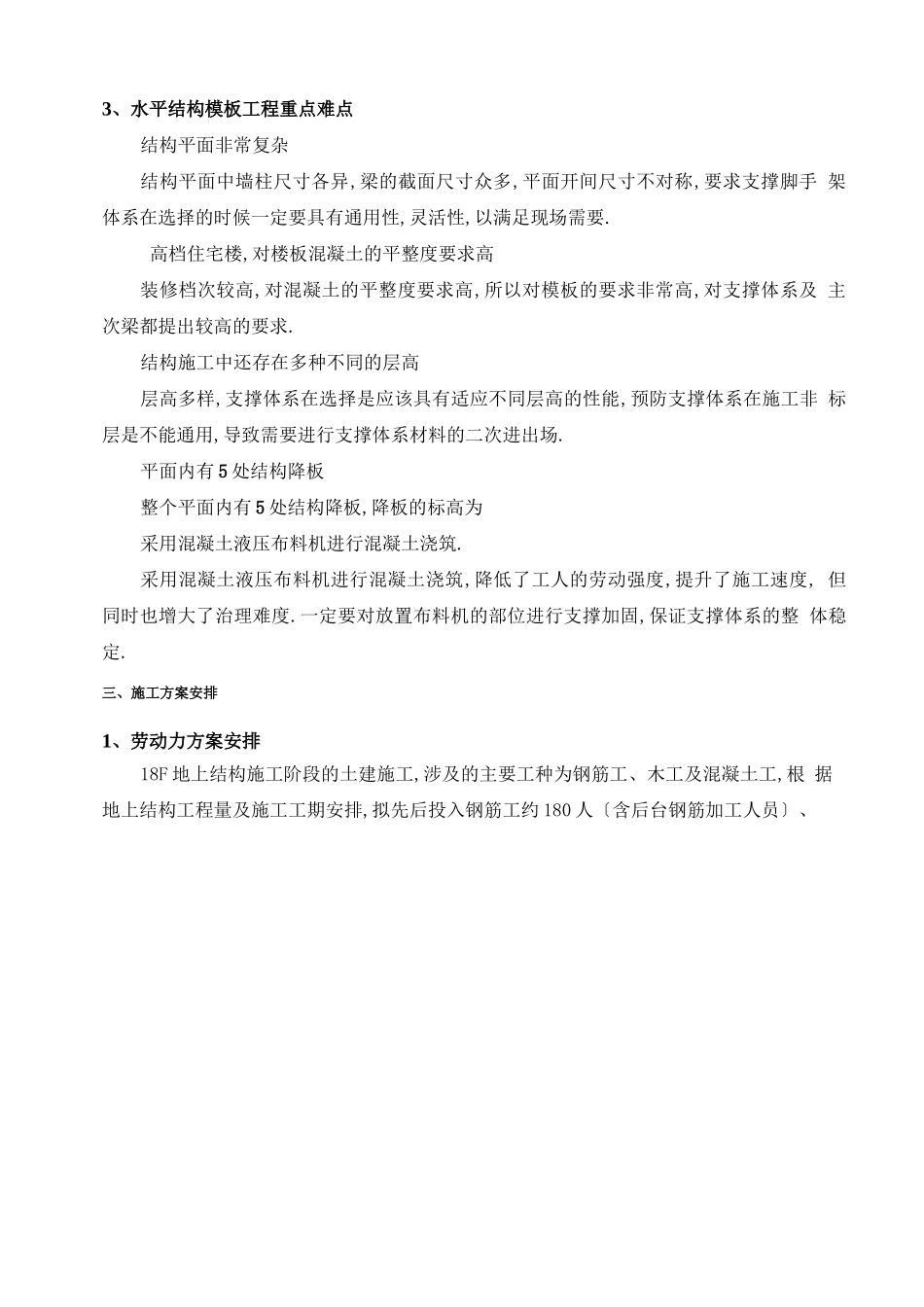

一、编制依据1、施工组织设计序号名称日期1远洋香奈工程施工组织设计2、施工图纸序号图纸名称出图日期1香奈工程图纸目录2结构设计总说明3香奈工程 18F 结构图4香奈工程 18F 建筑图5香奈工程梁配筋图3、主要标准规程序号类别名称编号1国家建筑工程施工质量验收统一标准GB 50300-20012国家混凝土结构工程施工质量验收标准GB 50204-20023国家建筑结构荷载标准GB50009-20014行业建筑施工扣件式钢管脚手架平安技术标准JGJ 130-20015行业建筑施工模板平安技术标准JGJ 162-20216行业建筑施工高处作业平安技术标准JGJ 80-91二、工程概况1、根本概况序号工程内容1工程名称远洋香奈工程2工程地址天津市武清区强国道与翠通路交口3建设单位悦轩置业投资4设计单位天津方标世纪规划建筑设计5监理单位天津天建工程治理6质量监督单位天津市武清质量监督站7施工总承包单位远洋国际建设2、施工现场概况(1)现场场地内情经投标人现场勘查,本工程施工场地条件良好.周边暂无其他建筑物,市政道路施工根本完 成.(2)现场的周边情况建设场地位于武清区,强国道与翠通路交口,其四至范围为:北侧为强国道,南侧为佛罗伦萨 小镇,西侧为翠通路,东侧为意瑞广场办公区.图 2-1 18F 楼建筑立面图图 2-2 18F 标准层平面布置图3、水平结构模板工程重点难点结构平面非常复杂结构平面中墙柱尺寸各异,梁的截面尺寸众多,平面开间尺寸不对称,要求支撑脚手 架体系在选择的时候一定要具有通用性,灵活性,以满足现场需要.高档住宅楼,对楼板混凝土的平整度要求高装修档次较高,对混凝土的平整度要求高,所以对模板的要求非常高,对支撑体系及 主次梁都提出较高的要求.结构施工中还存在多种不同的层高层高多样,支撑体系在选择是应该具有适应不同层高的性能,预防支撑体系在施工非 标层是不能通用,导致需要进行支撑体系材料的二次进出场.平面内有 5 处结构降板整个平面内有 5 处结构降板,降板的标高为采用混凝土液压布料机进行混凝土浇筑.采用混凝土液压布料机进行混凝土浇筑,降低了工人的劳动强度,提升了施工速度, 但同时也增大了治理难度.一定要对放置布料机的部位进行支撑加固,保证支撑体系的整 体稳定.三、施工方案安排1、劳动力方案安排18F 地上结构施工阶段的土建施工,涉及的主要工种为钢筋工、木工及混凝土工,根 据地上结构工程量及施工工期安排,拟先后投入钢筋工约 180 人〔含后台钢筋加工人员〕、木工 150〜180 人、混凝土工 50〜60 人.2、机械设备安排地上结...
