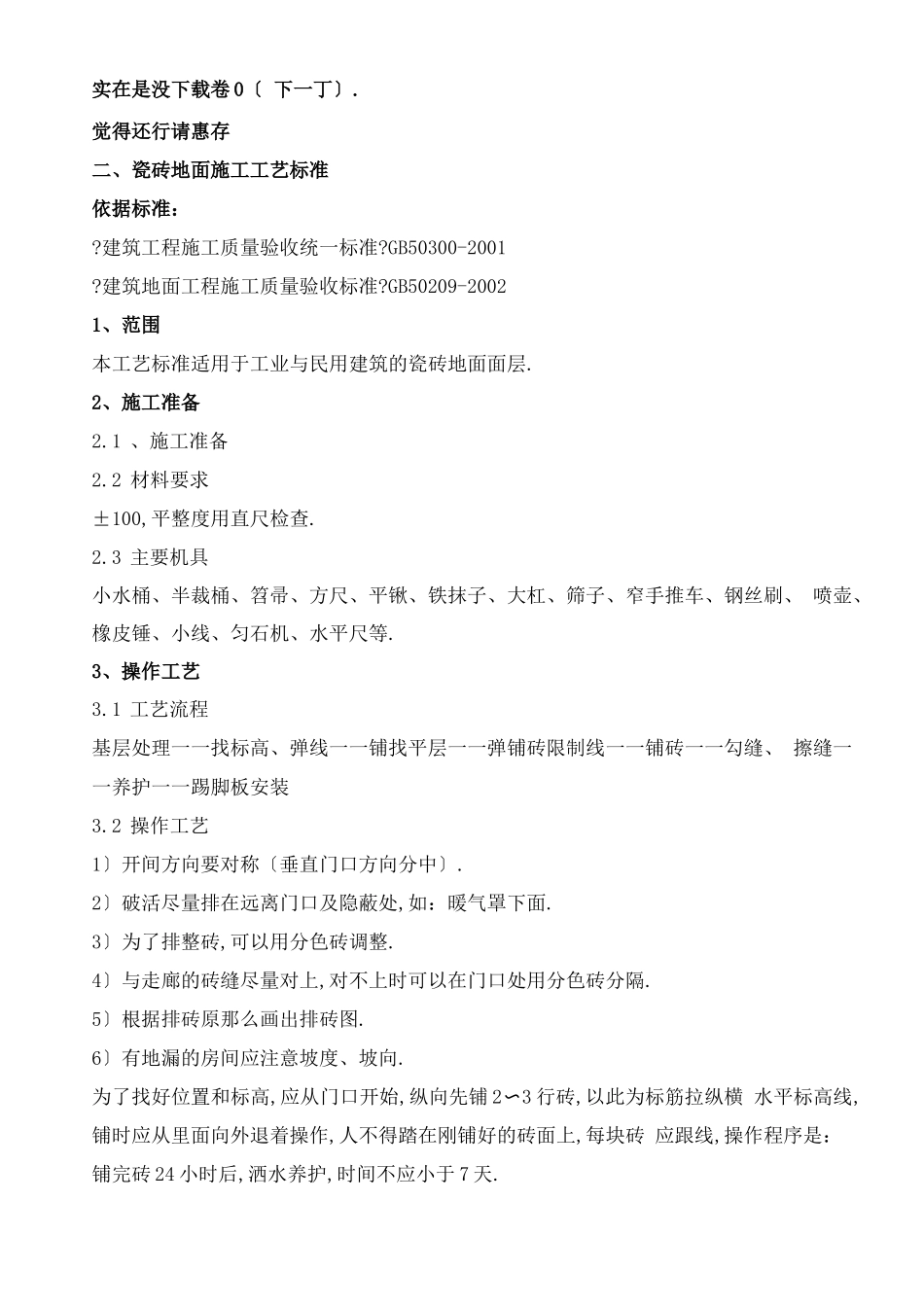

觉得还行请惠存二、瓷砖地面施工工艺标准依据标准:
建筑工程施工质量验收统一标准
GB50300-2001
建筑地面工程施工质量验收标准
GB50209-20021、范围本工艺标准适用于工业与民用建筑的瓷砖地面面层
2、施工准备2
1 、施工准备2
2 材料要求±100,平整度用直尺检查
3 主要机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、 喷壶、橡皮锤、小线、匀石机、水平尺等
3、操作工艺3
1 工艺流程基层处理一一找标高、弹线一一铺找平层一一弹铺砖限制线一一铺砖一一勾缝、 擦缝一一养护一一踢脚板安装3
2 操作工艺1〕开间方向要对称〔垂直门口方向分中〕
2〕破活尽量排在远离门口及隐蔽处,如:暖气罩下面
3〕为了排整砖,可以用分色砖调整
4〕与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔
5〕根据排砖原那么画出排砖图
6〕有地漏的房间应注意坡度、坡向
为了找好位置和标高,应从门口开始,纵向先铺 2〜3 行砖,以此为标筋拉纵横 水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖 应跟线,操作程序是:铺完砖 24 小时后,洒水养护,时间不应小于 7 天
踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的 缝与地面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高 度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖反面朝上抹粘结砂浆 〔配合比 1: 2 水泥砂浆〕,使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要 跟线并立即拍实,随之将挤出的砂浆刮掉,将面层清擦干净〔在粘贴前,砖块要 浸水晒干,墙面刷水润湿〕

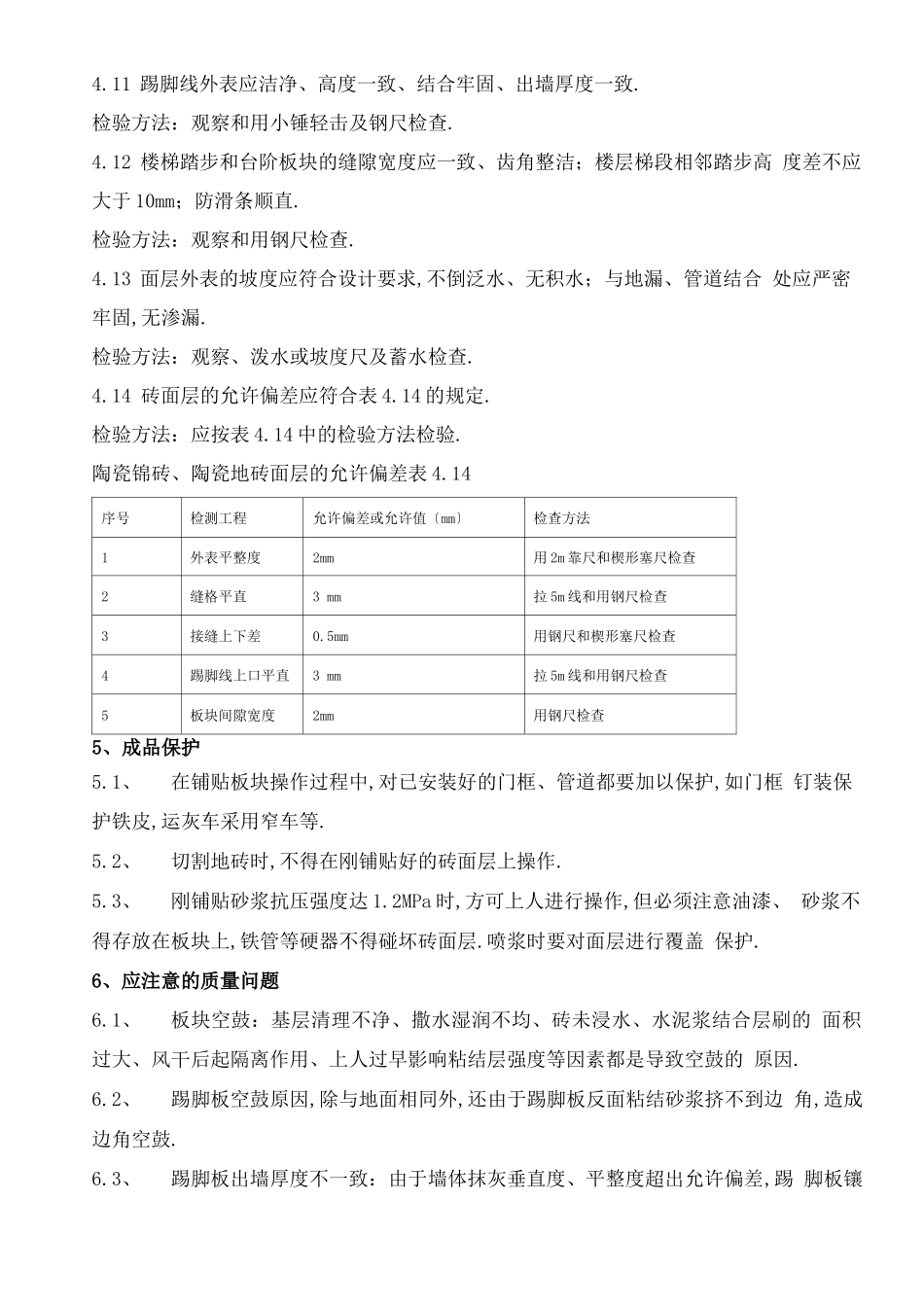

4、质量标准4
1 砖面层应在结合层上铺设
2 有防腐蚀要求的砖面层采用的耐酸瓷砖的材质、铺设以及施工质量验收应符 合现行国家标准
