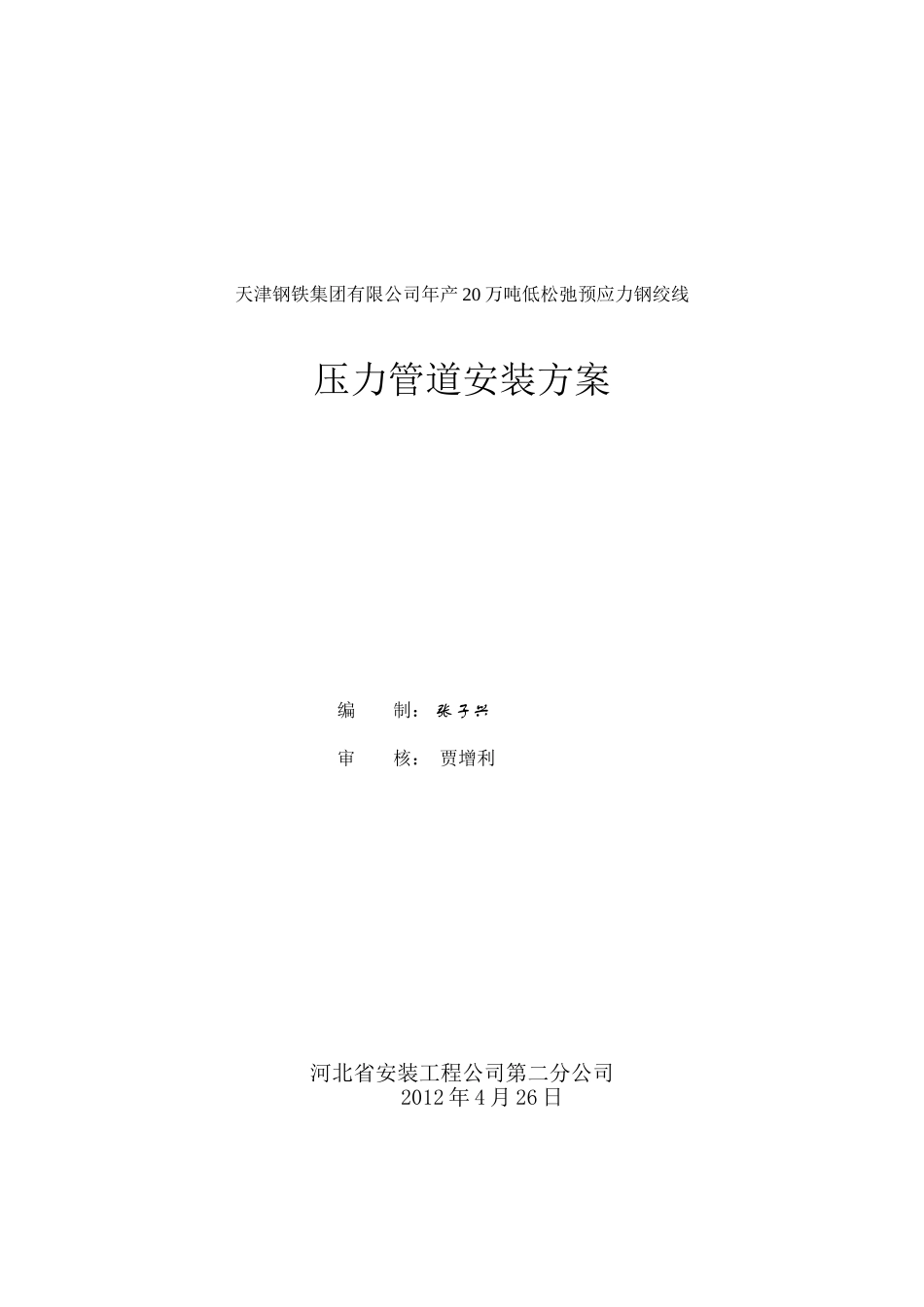

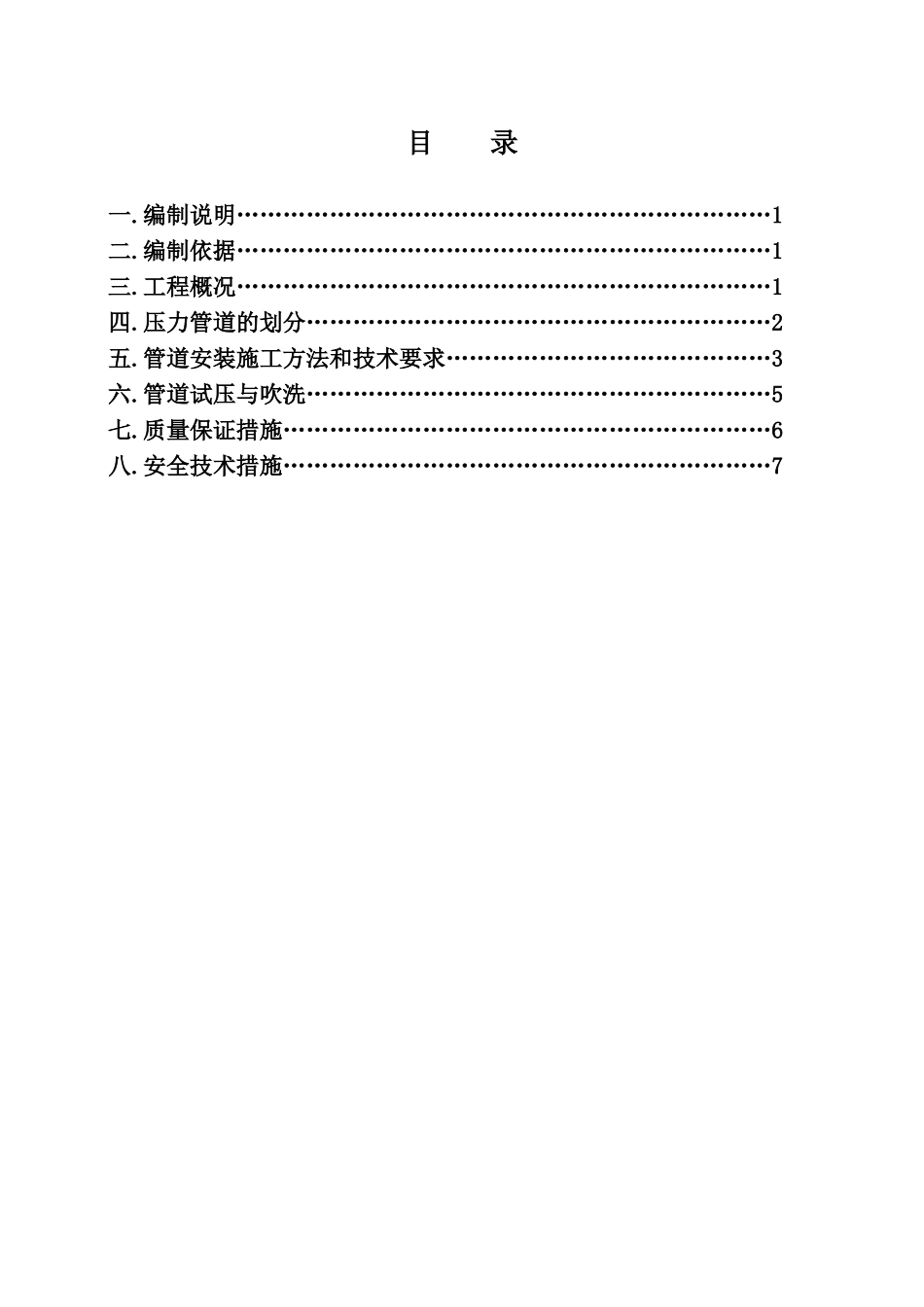

天津钢铁集团有限公司年产 20 万吨低松弛预应力钢绞线压力管道安装方案编 制: 张子兴审 核: 贾增利河北省安装工程公司第二分公司2012 年 4 月 26 日目 录一.编制说明……………………………………………………………1二.编制依据……………………………………………………………1三.工程概况……………………………………………………………1四.压力管道的划分……………………………………………………2五.管道安装施工方法和技术要求……………………………………3六.管道试压与吹洗……………………………………………………5七.质量保证措施………………………………………………………6八.安全技术措施………………………………………………………7 一、编制说明 1.本施工方案是根据热力管道和空压站安装图纸和相应的施工验收规范编制而成。适用于天津钢铁集团有限公司年产20万吨低松弛预应力钢绞线工程压力管道安装的指导书,其中压力管道安装的质量控制、文中作了重要说明。二、编制依据⑴《工业管道安装工程施工及验收规范》GB50235-97⑵《现场设备、工业管道焊接工程施工及验收规范》GB50236-98⑶河北省安装工程公司企业管理标准⑷施工图纸012808R01,012801R01⑸ 劳动部颁发 144 号文《压力管道安全管理与监察》的通知三、工程概况 本工程压力管道为净化压缩空气管,工作压力 0.8MPa,工作温度≦40℃,疏放水管道,工作压力 0.8MPa,工作温度 174-40,排水管道 0.8 MPa,工作温度常温,共 1905 米。空压站管道 760 米。四. 管道安装施工方法和技术要求1.管架及基础验收—→管子、管件外观检查—→阀门验收—→阀门试压—→管道敷设安装—→管道焊口检验—→管道吹扫试压1.施工工艺(1)进货检验① 进货物资的检验按 QG/JA31.08《进货检验和试验控制程序》执行。② 进货物资的检验由项目材料员组织进行,项目材料责任师、专业技术员参加。其记录由材料员填写并保存。③ 对管材、管件进行下列检验a.材料的规格、型号、材质、数量。b.供货厂家名称。c.材料的质量证明文件。d.产品的外观质量,包括:尺寸、锈蚀情况以及气孔夹渣等。④ 经检验合格的物资做好标识,妥善保管。不合格的物资,项目不得接收和入库。A.管道安装一般规定:⑴ 管道安装若采用组合件方式时,组合件应具备足够的刚性。吊装后不允许产生永久变形,且不允许长期处于固定状态。⑵ 管子组合前或组合件安装前,均应将管道内部清扫干净,...
