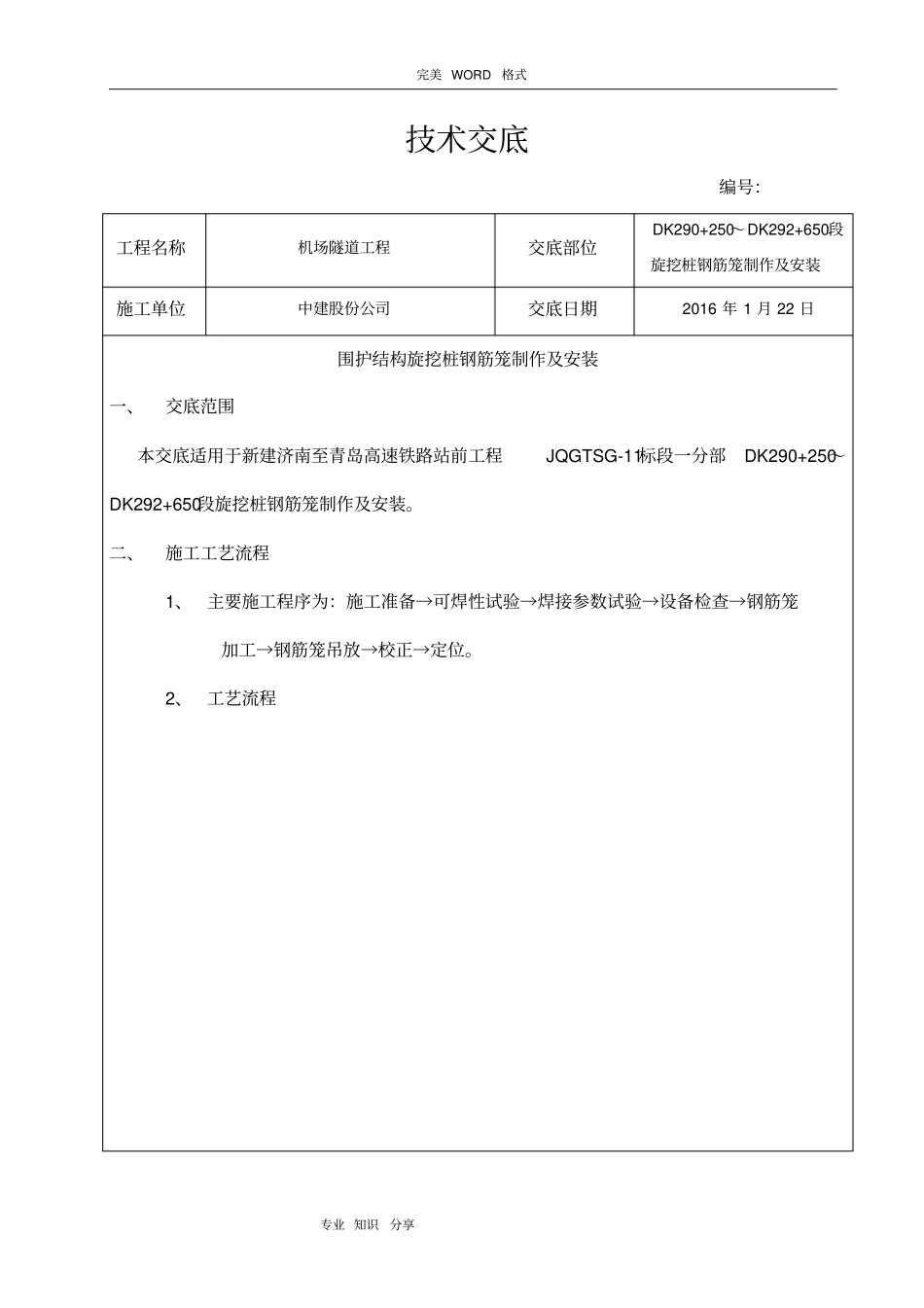

完美 WORD 格式专业 知识分享技术交底编号:工程名称机场隧道工程交底部位DK290+250~DK292+650段旋挖桩钢筋笼制作及安装施工单位中建股份公司交底日期2016 年 1 月 22 日围护结构旋挖桩钢筋笼制作及安装一、交底范围本交底适用于新建济南至青岛高速铁路站前工程JQGTSG-11标段一分部DK290+250~DK292+650段旋挖桩钢筋笼制作及安装

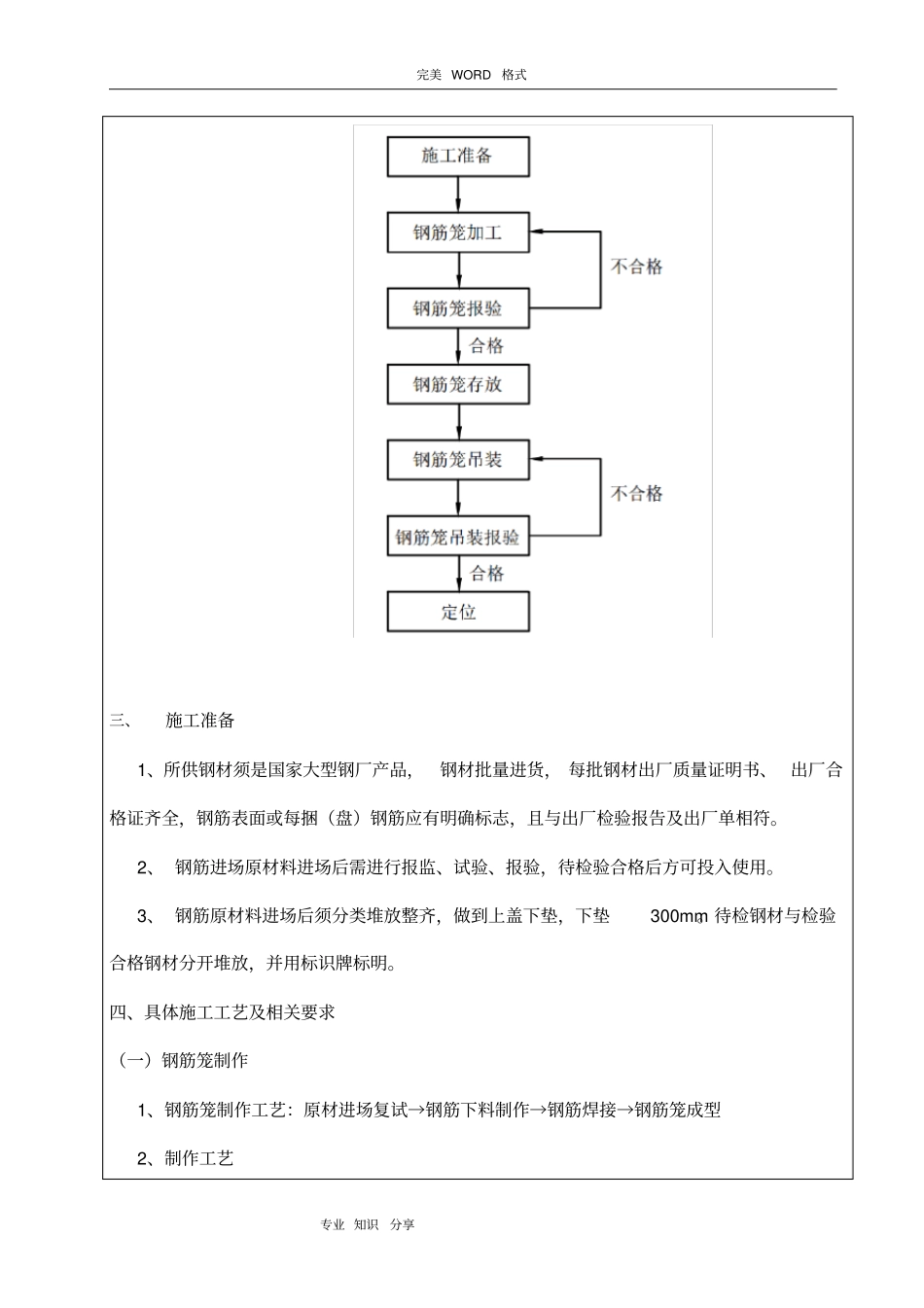

二、施工工艺流程1、主要施工程序为:施工准备→可焊性试验→焊接参数试验→设备检查→钢筋笼加工→钢筋笼吊放→校正→定位
2、工艺流程完美 WORD 格式专业 知识分享三、施工准备1、所供钢材须是国家大型钢厂产品,钢材批量进货, 每批钢材出厂质量证明书、 出厂合格证齐全,钢筋表面或每捆(盘)钢筋应有明确标志,且与出厂检验报告及出厂单相符
2、 钢筋进场原材料进场后需进行报监、试验、报验,待检验合格后方可投入使用
3、 钢筋原材料进场后须分类堆放整齐,做到上盖下垫,下垫300mm
待检钢材与检验合格钢材分开堆放,并用标识牌标明

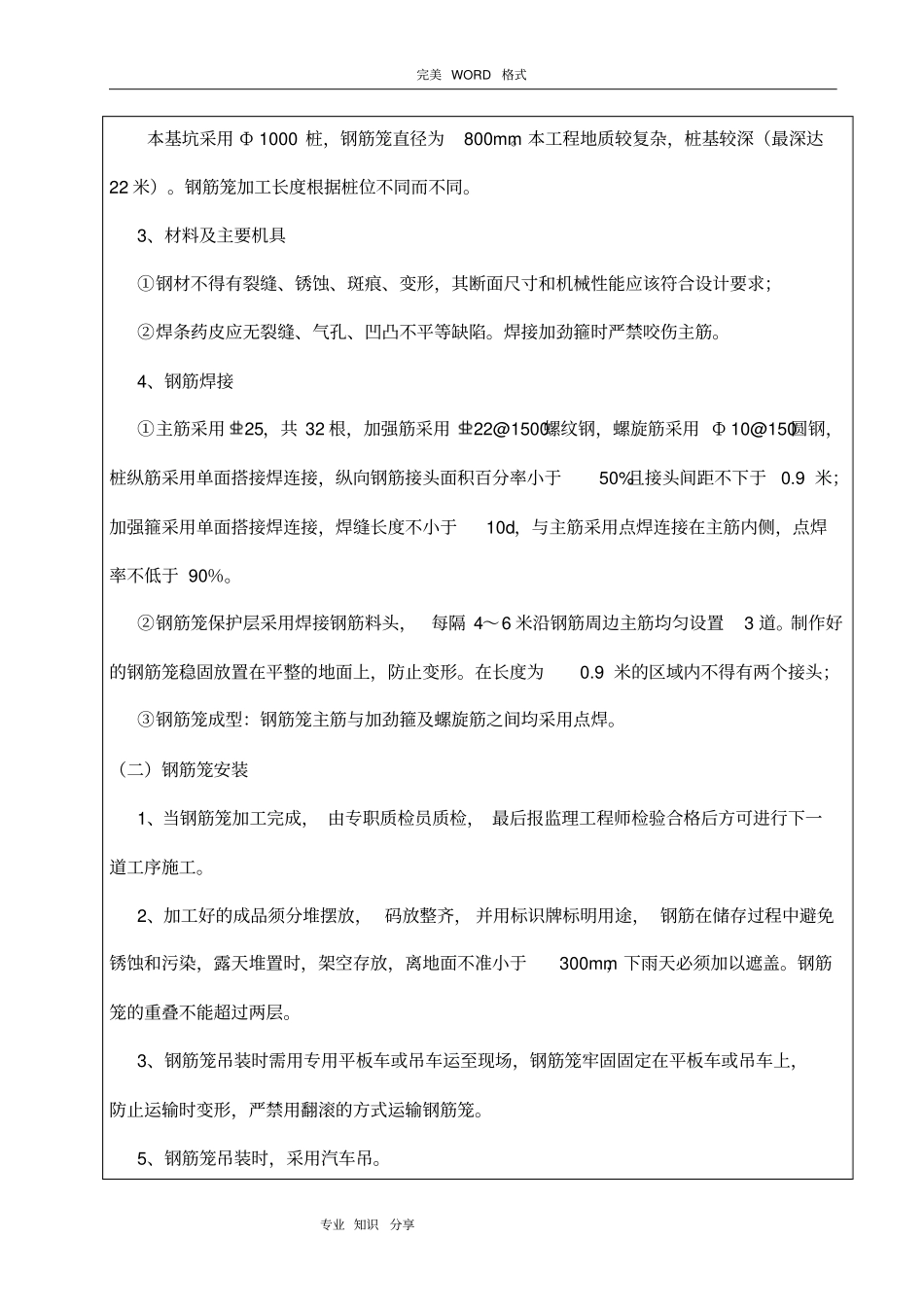

四、具体施工工艺及相关要求(一)钢筋笼制作1、钢筋笼制作工艺:原材进场复试→钢筋下料制作→钢筋焊接→钢筋笼成型2、制作工艺完美 WORD 格式专业 知识分享本基坑采用 Ф 1000 桩,钢筋笼直径为800mm
本工程地质较复杂,桩基较深(最深达22 米)
钢筋笼加工长度根据桩位不同而不同
3、材料及主要机具①钢材不得有裂缝、锈蚀、斑痕、变形,其断面尺寸和机械性能应该符合设计要求;②焊条药皮应无裂缝、气孔、凹凸不平等缺陷
焊接加劲箍时严禁咬伤主筋
4、钢筋焊接①主筋采用25,共 32 根,加强筋采用22@1500螺纹钢,螺旋筋采用 Ф 10@150圆钢,桩纵筋采用单面搭接焊连接,纵向钢筋接头面积百分率小于50%且接头间距不下于0
9 米;加强箍采用单面搭接焊连接,焊缝长度不小于10d,与主筋采
