济青高速改扩建工程主体工程六标段一分部施工技术交底记录表编号: 2 级施工部位桥梁通道工程施工内容桩基(旋挖钻)参加对象及人数一分部技术人员及班组长共人交底人记录人交底时间交底地点一分部一楼会议室交底内容:一、工程概况本工程为济青高速改扩建工程项目主体工程第六标段一分部施工,采用高速公路公路建设标准,主要工程内容是两侧拼宽部分施工,施工范围:G20 K294+385-K320+000全长 25
615 公里,钻孔灌注桩桩基 1118 根共 33759
78m,其中直径 1
2m 的 21932m,直径 1
3m 的 3516
63m,直径 1
4m 的 172m,直径1
5m 的 5273
15m,直径 1
6m 的 2494m,直径 1
8m 的 372m
二、钻孔灌注桩施工1、施工准备1

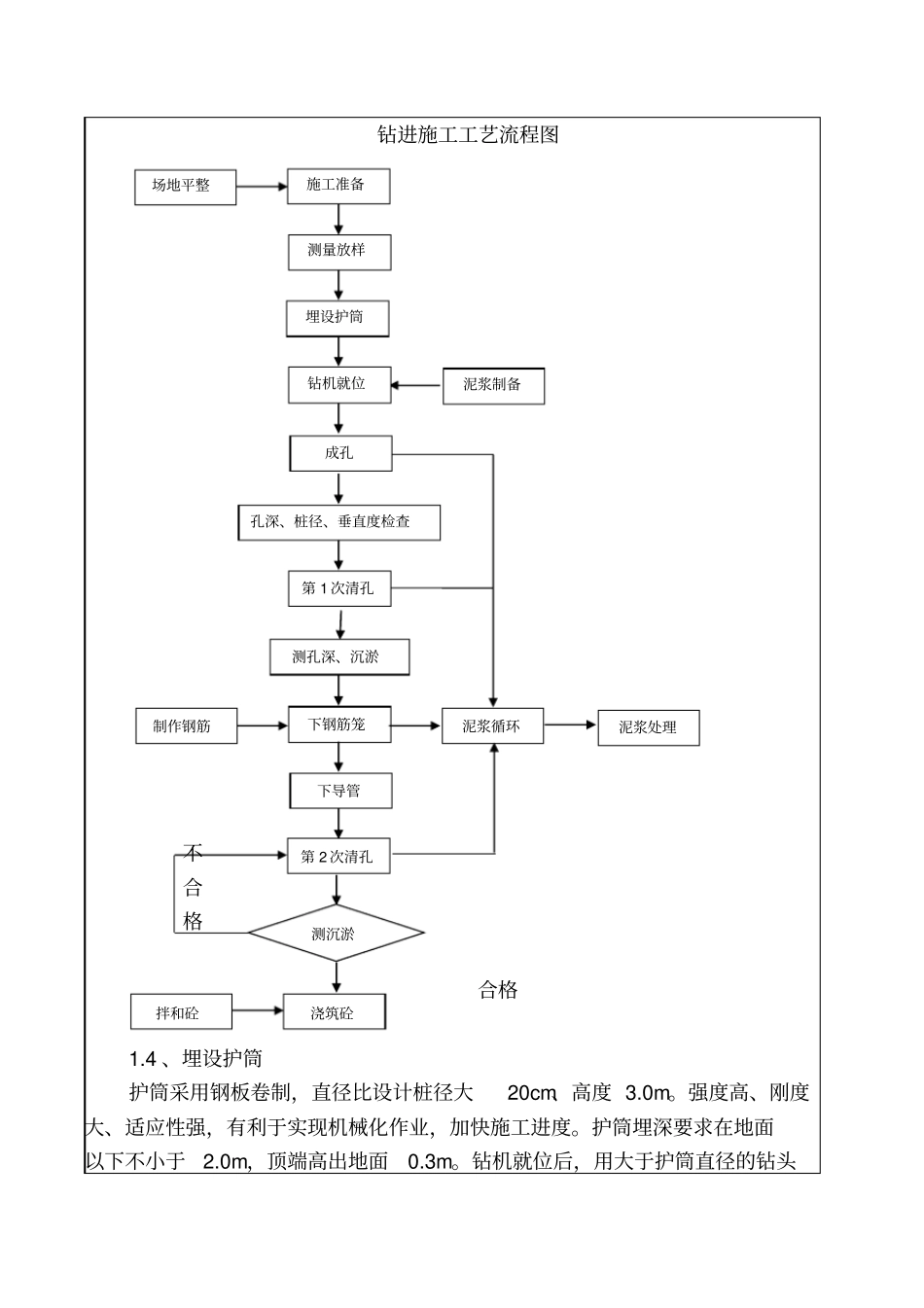

1 钻进施工工艺流程图1
2 场地平整根据现场情况,做好施工场地的平整
修建施工便道,确保钻机、砼罐车及其它车辆通行顺畅
准备好发电机,以防突发事件
协调当地村委将施工用水引至蓄水池,在征地红线外布置好泥浆池、沉淀池
3 施工测量建立测量控制网,对桩位进行施工放样
定出的桩位,及时设置护桩,并交施工队看管保护
桩位和护桩严禁机械在上行走碾压
钻进施工工艺流程图不合格合格1
4 、埋设护筒护筒采用钢板卷制,直径比设计桩径大20cm、高度 3
强度高、刚度大、适应性强,有利于实现机械化作业,加快施工进度
护筒埋深要求在地面以下不小于2
0m,顶端高出地面0
钻机就位后,用大于护筒直径的钻头场地平整泥浆制备施工准备钻机就位测量放样埋设护筒成孔第 1 次清孔孔深、桩径、垂直度检查测孔深、沉淤下钢筋笼泥浆处理制作钢筋泥浆循环下导管浇筑砼第 2 次清孔拌和砼测沉淤施钻至护筒埋设底标高,安装护筒,检查护筒中心和垂直度符合要求后四周分层夯填粘土
5 钻机就位旋挖钻机自重较大,整机质
