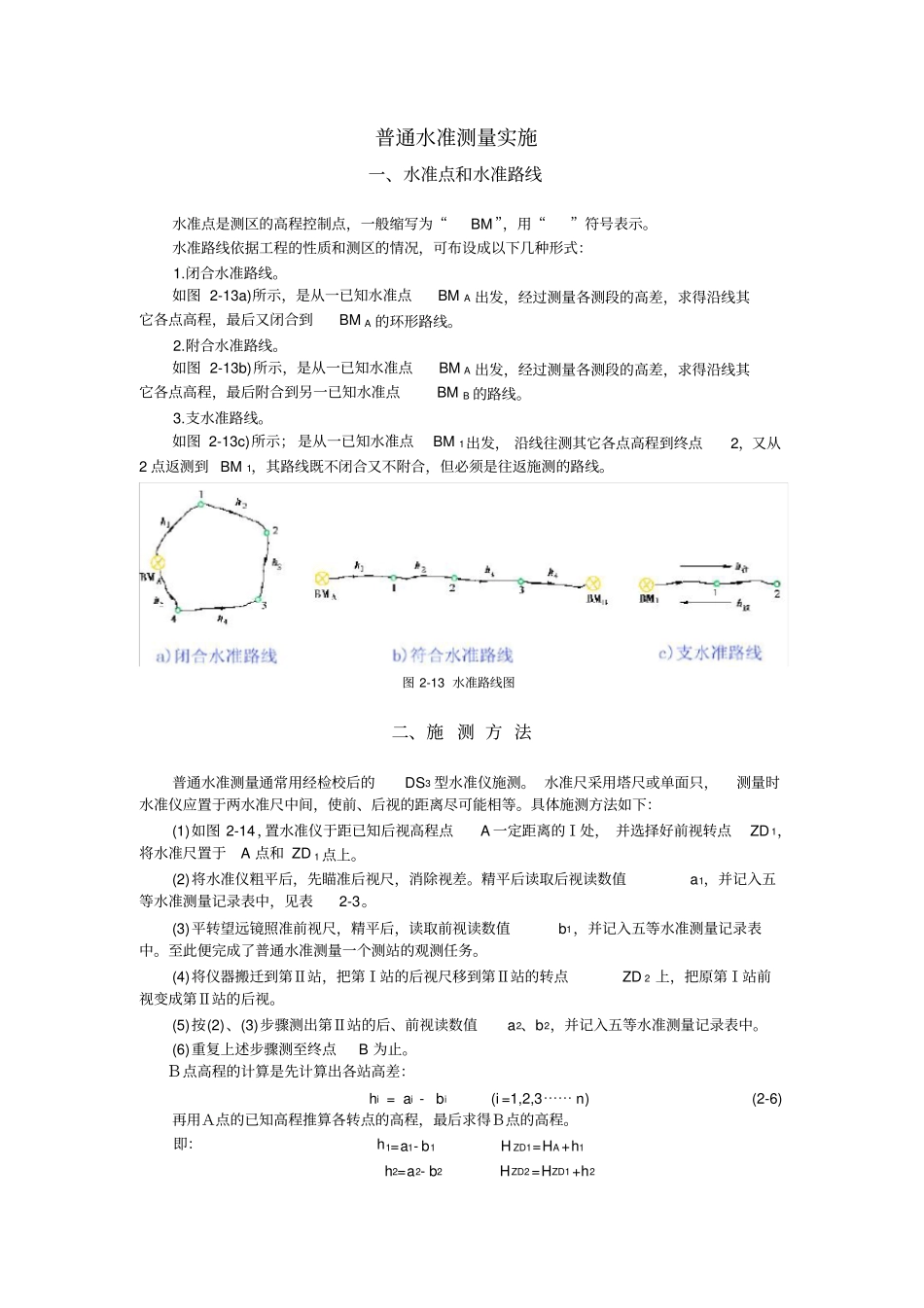

普通水准测量实施一、水准点和水准路线水准点是测区的高程控制点,一般缩写为“BM ”,用“”符号表示。水准路线依据工程的性质和测区的情况,可布设成以下几种形式:1.闭合水准路线。如图 2-13a)所示,是从一已知水准点BM A 出发,经过测量各测段的高差,求得沿线其它各点高程,最后又闭合到BM A 的环形路线。2.附合水准路线。如图 2-13b)所示,是从一已知水准点BM A 出发,经过测量各测段的高差,求得沿线其它各点高程,最后附合到另一已知水准点BM B 的路线。3.支水准路线。如图 2-13c)所示; 是从一已知水准点BM 1出发, 沿线往测其它各点高程到终点2,又从2 点返测到 BM 1,其路线既不闭合又不附合,但必须是往返施测的路线。图 2-13 水准路线图二、施 测 方 法普通水准测量通常用经检校后的DS3 型水准仪施测。 水准尺采用塔尺或单面只,测量时水准仪应置于两水准尺中间,使前、后视的距离尽可能相等。具体施测方法如下:(1)如图 2-14,置水准仪于距已知后视高程点A 一定距离的Ⅰ处, 并选择好前视转点ZD 1,将水准尺置于A 点和 ZD 1 点上。(2)将水准仪粗平后,先瞄准后视尺,消除视差。精平后读取后视读数值a1,并记入五等水准测量记录表中,见表2-3。(3)平转望远镜照准前视尺,精平后,读取前视读数值b1,并记入五等水准测量记录表中。至此便完成了普通水准测量一个测站的观测任务。(4)将仪器搬迁到第Ⅱ站,把第Ⅰ站的后视尺移到第Ⅱ站的转点ZD 2 上,把原第Ⅰ站前视变成第Ⅱ站的后视。(5)按(2)、(3)步骤测出第Ⅱ站的后、前视读数值a2、b2,并记入五等水准测量记录表中。(6)重复上述步骤测至终点B 为止。B点高程的计算是先计算出各站高差:hi = ai - bi (i =1,2,3⋯⋯ n)(2-6) 再用A点的已知高程推算各转点的高程,最后求得B点的高程。即:h1=a1- b1H ZD1=HA +h1 h2=a2- b2HZD2=HZD1+h2 ⋯⋯⋯⋯hn=an- bnH B=H ZDn+hn将上列左边求和得:∑h=∑a- ∑ b=hAB (2-7) 从上列右边可知:HB=HA+∑h(2-8) 需要指出的是,在水准测量中,高程是依次由ZD 1、ZD 2⋯⋯等点传递过来的,这些传递高程的点称为转点。转点既有前视读数又有后视读数,转点的选择将影响到水准测量的观测精度,因此转点要选在坚实、凸起、明显的位置,在一般土地上应放置尺垫。三、校 核 方 法1.计算校核由公式 (2-7)看出, B 点对 A 点的高差等于各转点之间高差的代数和,也等于后视读数之和减去前视...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

普通水准测量实施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
