1 / 27 景观工程技术要求一、目的为了规范工程部景观设计与施工阶段工作的操作程序,加强对工作中各环节的监控,达到确保设计、工程质量、进度以及控制成本的目的
二、适用范围适用于景观项目施工管理阶段
三、术语和定义3
景观工程:指园建工程、绿化工程、景观水景工程、景观照明工程的总称
室外施工技术标准第一部分:软景一 、平整场地、栽种土壤的标准:(一)、平整场地:a)地形造型——地形堆坡的形式及高度需要严格按照图纸,并且在得到项目部现场工程师及工程部认可后才进行后续植栽(灌木、草坪等)工作
否则,在未经认可的情况下,甲方有权利要求施工单位翻掉所有植物重新堆坡
堆坡验收,须以沉降后的效果为验收基础
b)底层泥土——翻松至30 公分深度,同时清除超过5 公分直径的杂物;表层土——须完全翻松,同时清除超过2-3 公分直径的杂物;草坪区表土——完全翻松后清除直径超过2 公分的杂物
c)根据设计图准确测量地面标高并找坡,对土地进行多次灌水沉降,并及时补足所沉降的土壤
d)平整场地时中心土表应高于路沿石或挡土墙,边沿土表低于路沿石或挡土墙2cm
e)场地平整的效果要求为,土型饱满,不下陷,无明显沉降,坡度自然平缓
效果如下图所示:(二)、种植土壤:1、清理、消毒、杀菌:种植前应对种植区域的土壤理化性质进行初步分析,如有地下害虫,应提前进行杀菌、除虫
及时拔除土壤中杂草根、清理大石块等
标准:自表层土壤 30cm 内中不能有超过直径大于5cm 的石头, 同时将种种植土2 / 27 壤翻松,保持土壤表层疏松、通气和良好的透水性能

2、栽植植物铺土,应满足以下最低种植土层厚度:植被类型草本花卉草坪地被小灌木大灌木浅根乔木深根乔木土层厚度( cm)20 20 35 40 60 90 4、种植地的土壤不得含有建筑废土及其他有害成份

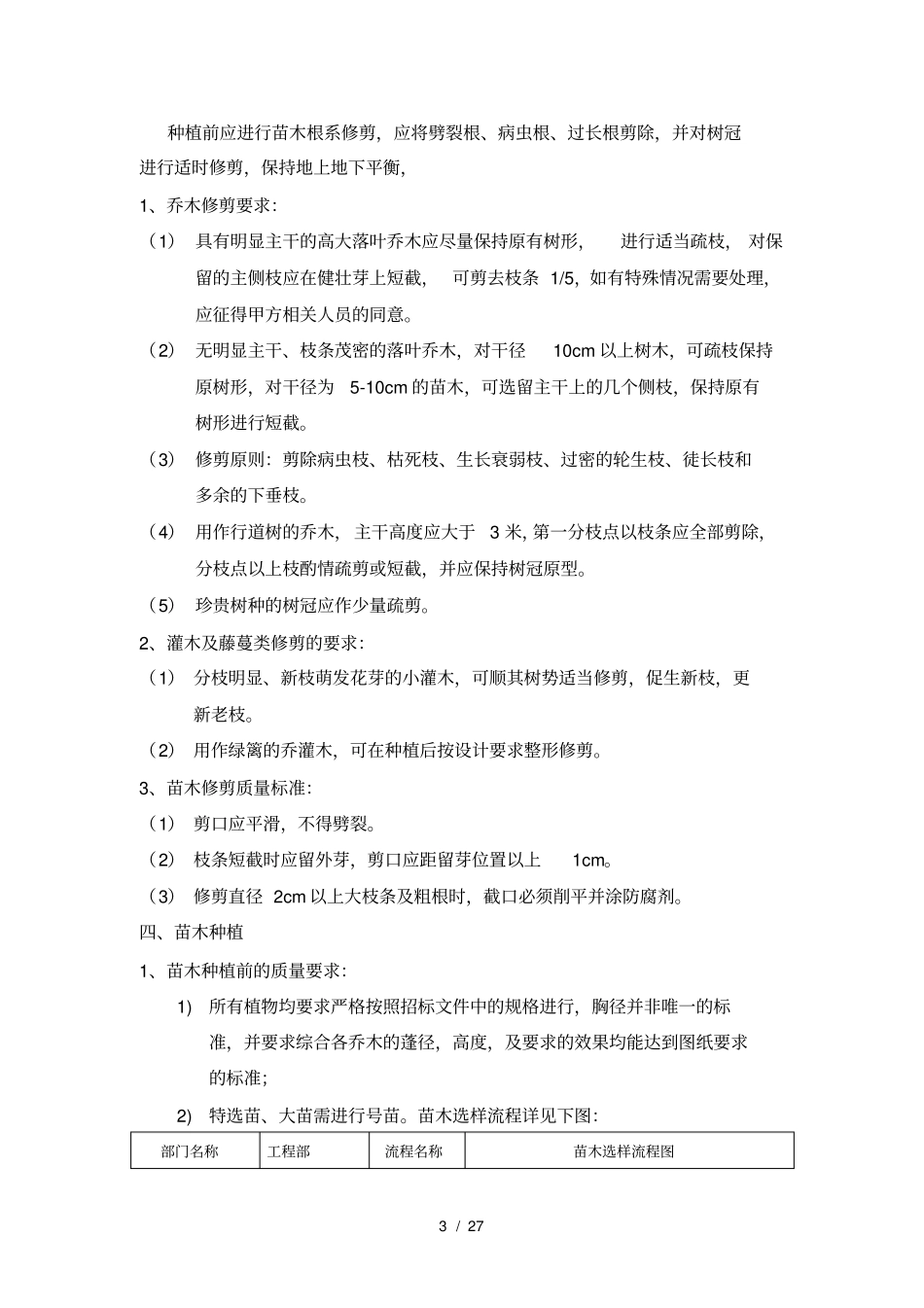

5、草坪种植地、花卉种植地等应施足基肥,翻耕20-30cm,
