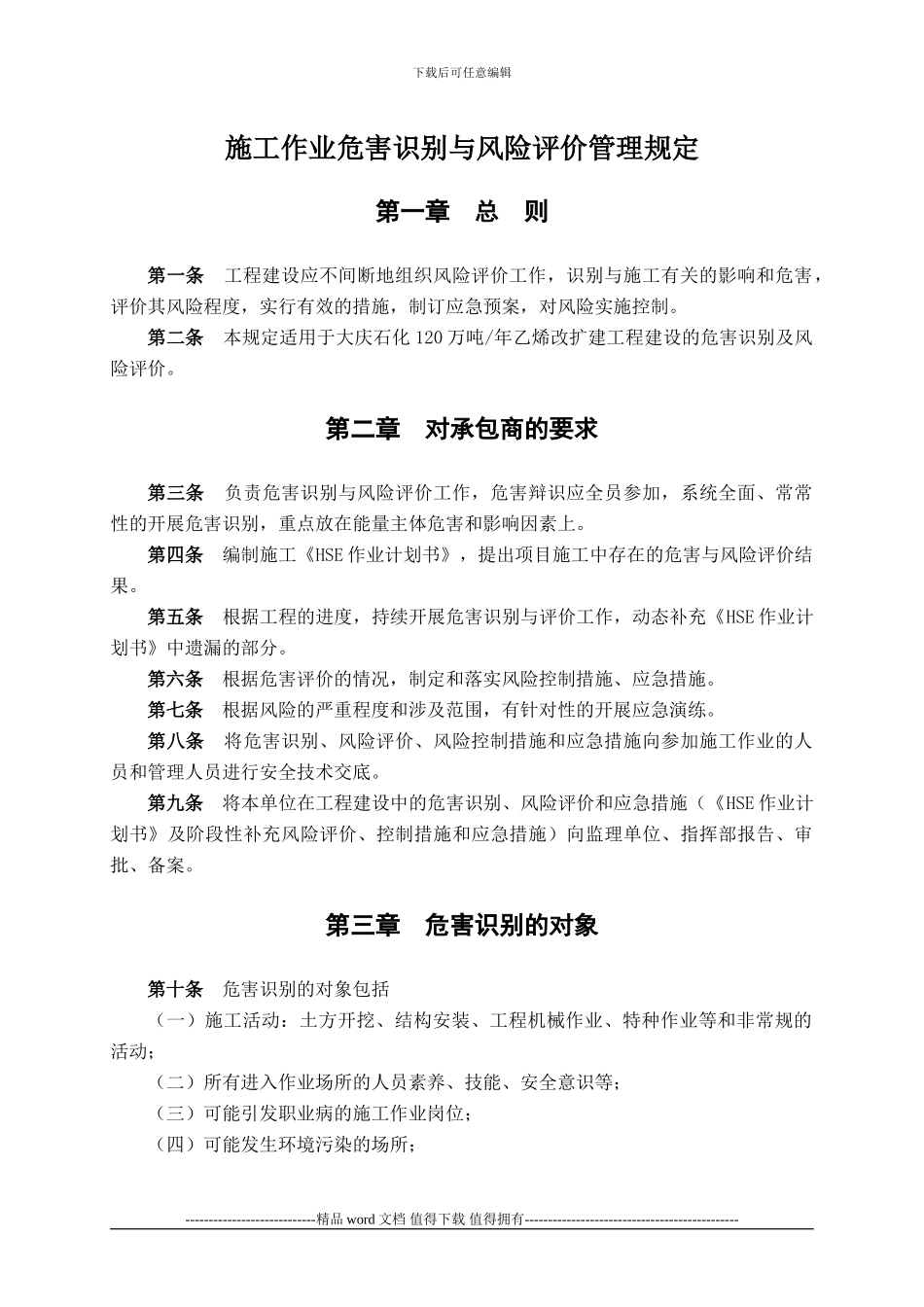

下载后可任意编辑施工作业危害识别与风险评价管理规定第一章 总 则第一条 工程建设应不间断地组织风险评价工作,识别与施工有关的影响和危害,评价其风险程度,实行有效的措施,制订应急预案,对风险实施控制。第二条 本规定适用于大庆石化 120 万吨/年乙烯改扩建工程建设的危害识别及风险评价。第二章 对承包商的要求第三条 负责危害识别与风险评价工作,危害辩识应全员参加,系统全面、常常性的开展危害识别,重点放在能量主体危害和影响因素上。第四条 编制施工《HSE 作业计划书》,提出项目施工中存在的危害与风险评价结果。第五条 根据工程的进度,持续开展危害识别与评价工作,动态补充《HSE 作业计划书》中遗漏的部分。第六条 根据危害评价的情况,制定和落实风险控制措施、应急措施。第七条 根据风险的严重程度和涉及范围,有针对性的开展应急演练。第八条 将危害识别、风险评价、风险控制措施和应急措施向参加施工作业的人员和管理人员进行安全技术交底。第九条 将本单位在工程建设中的危害识别、风险评价和应急措施(《HSE 作业计划书》及阶段性补充风险评价、控制措施和应急措施)向监理单位、指挥部报告、审批、备案。第三章 危害识别的对象第十条 危害识别的对象包括(一)施工活动:土方开挖、结构安装、工程机械作业、特种作业等和非常规的活动;(二)所有进入作业场所的人员素养、技能、安全意识等;(三)可能引发职业病的施工作业岗位;(四)可能发生环境污染的场所;----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑(五)危险部位的管理;(六)动火作业、有限空间作业、高处作业、起重作业等许可类作业(作业票控制)。第四章 危害识别方法与评价第十一条 根据施工中的作业性质和危害程度,选择一种或结合几种评价方法,评价出风险的严重等级。第十二条 作业安全、职业健康危害和环境影响评价依据相关法律法规、标准法律规范、制度进行分析评判。第十三条 评价人员应对识别的危害加以科学客观评价,确定最大危害程度和可能影响的最大范围,实行适当、有效的控制措施,消除风险或控制在可以容许的程度。第十四条 现场施工建议使用矩阵评价方法。也可采纳安全检查表(SCL)、工作危害分析(JHA)、预危险性分析(PHA)、一般作业危险性评价法(LEC)、事件树(ETA)、事故树(FTA)、故障类型与影响分析(FMEA)等...
