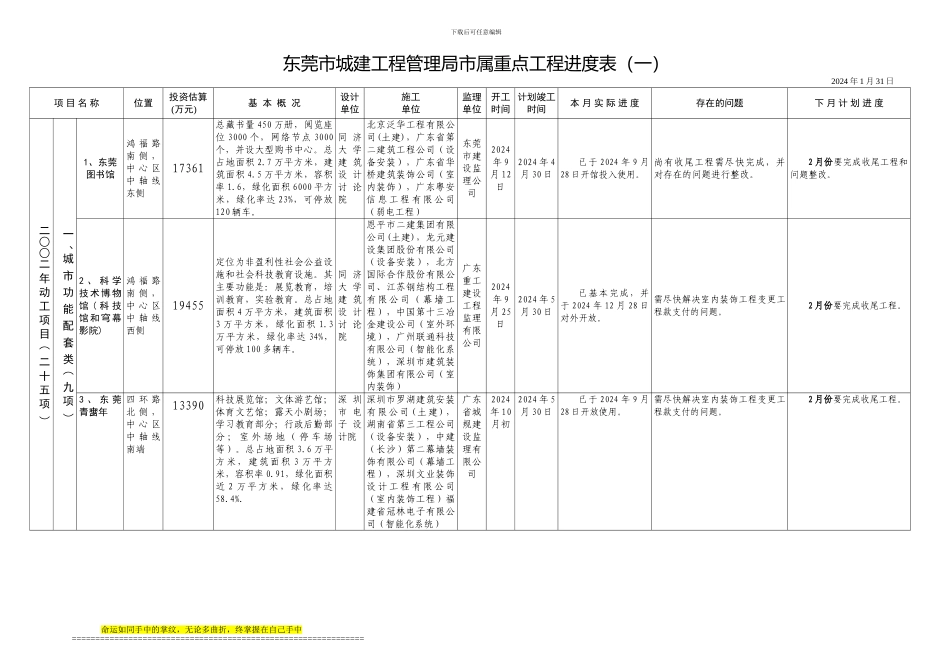

下载后可任意编辑东莞市城建工程管理局市属重点工程进度表(一)2024 年 1 月 31 日项 目 名 称位置投资估算(万元)基 本 概 况设计单位施工单位监理单位开工时间计划竣工时间本 月 实 际 进 度存在的问题下 月 计 划 进 度二○○二 年 动 工 项 目 ( 二 十 五 项 )一 、城 市 功 能 配 套 类 ( 九 项 )1、东莞图书馆鸿 福 路南 侧 ,中 心 区中 轴 线东侧17361总藏书量 450 万册,阅览座位 3000 个,网络节点 3000个,并设大型购书中心
总占地面积 2
7 万平方米,建筑面积 4
5 万平方米,容积率 1
6,绿化面积 6000 平方米,绿化率达 23%,可停放120 辆车
同 济大 学建 筑设 计讨 论院北京泛华工程有限公司(土建),广东省第二建筑工程公司(设备安装),广东省华桥建筑装饰公司(室内装饰),广东粤安信 息 工 程 有 限 公 司(弱电工程)东莞市建设监理公司2024年 9月 12日2024 年 4月 30 日已于 2024 年 9 月28 日开馆投入使用
尚有收尾工程需尽快完成,并对存在的问题进行整改
2 月份要完成收尾工程和问题整改
2 、 科 学技术博物馆 ( 科 技馆和穹幕影院)鸿 福 路南 侧 ,中 心 区中 轴 线西侧19455定位为非盈利性社会公益设施和社会科技教育设施
其主要功能是:展览教育,培训教育,实验教育
总占地面积 4 万平方米,建筑面积3 万平方米,绿化面积 1
3万平方米,绿化率达 34%,可停放 100 多辆车
同 济大 学建 筑设 计讨 论院恩平市二建集团有限公司(土建),龙元建设集团股份有限公司(设备安装),北方国际合作股份有限公司、江苏钢结构工程有 限 公 司 ( 幕 墙 工程),中国第十三冶金建设公司(室外环境),广州联通科技有限公司(智能化系统),深圳市建筑装饰集团有限公
