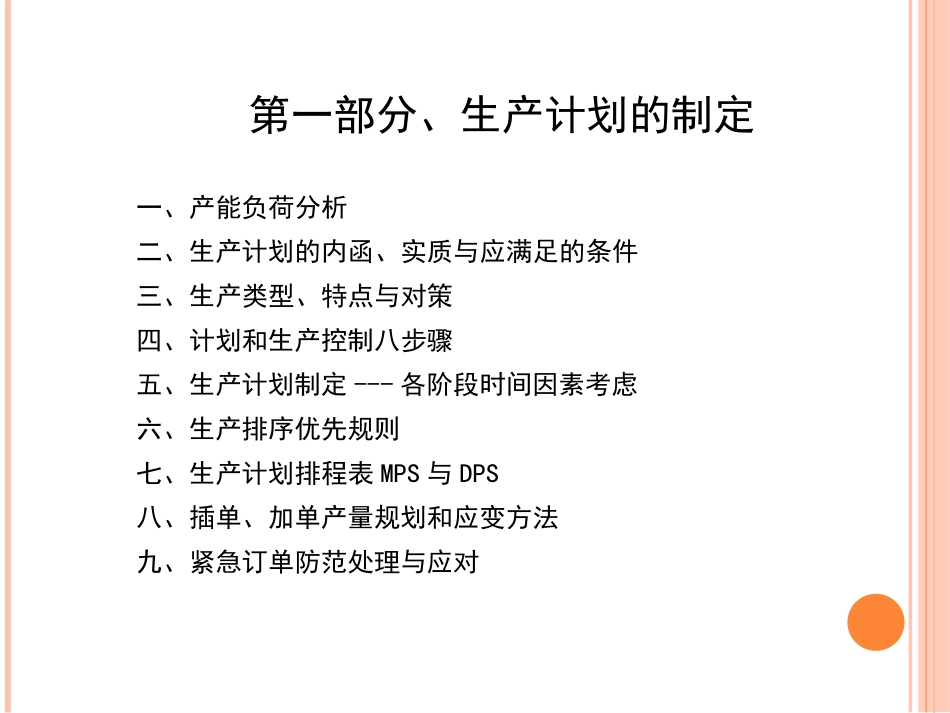

聚成华企在线商学院《如何制定生产计划与进度控制》讲师:陈景华第一部分、生产计划的制定第二部分、生产进度的控制如何制定生产计划与进度控制一、产能负荷分析二、生产计划的内函、实质与应满足的条件三、生产类型、特点与对策四、计划和生产控制八步骤五、生产计划制定---各阶段时间因素考虑六、生产排序优先规则七、生产计划排程表MPS与DPS八、插单、加单产量规划和应变方法九、紧急订单防范处理与应对第一部分、生产计划的制定一、产能负荷分析1、产能分析六个方面规格(BOM)及流程(工序流程图)设备人员总标准时间和每个制程的标准时间材料场地2、生产能力生产能力(简称产量)是指生产设备(生产线)在一定的时间内所能生产的产品数量,产能通常以标准直接工时为单位
最大产量产量正常产量指历年来生产设备的平均生产量
指生产设备所能产出的最大产量或所能安排的最高负荷量
与3、决定计划产量部门可用机器数人员编制总人数可用天数每天班数每班时数计划产量标准直接工时注塑1011052101000实际上注塑每周计划开工5天,每天2班,每班开10小时,因此计划产量标准工时为10×5×2×10=1000工时决定1周计划产量以注塑为例,可用注塑机有10台,每台配置工人一人,总人为10人
有效产量是以计划产量为基础,减去因停机和不良率所造成标准工时损失
