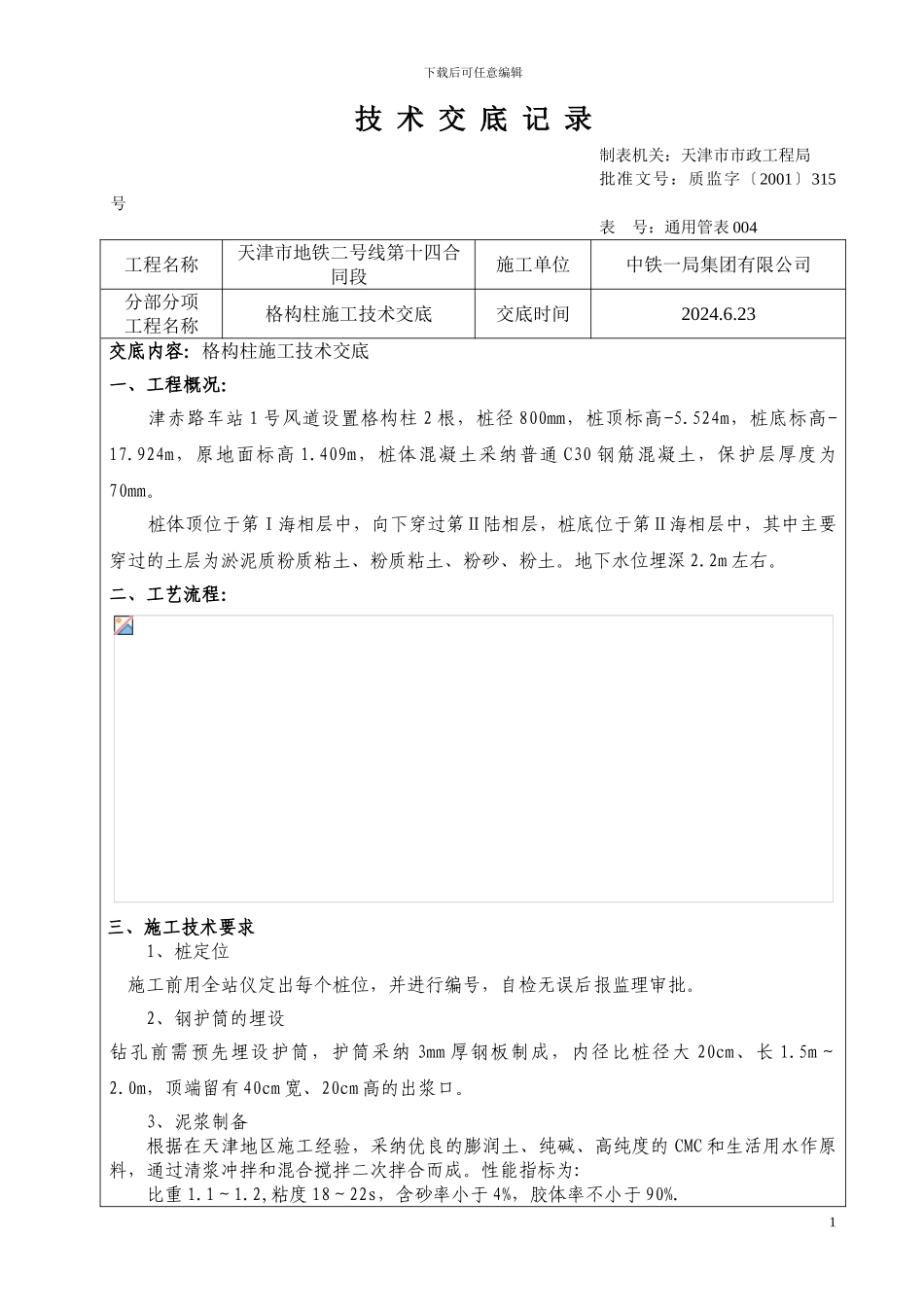

下载后可任意编辑技 术 交 底 记 录制表机关:天津市市政工程局批准文号:质监字〔2001〕315号表 号:通用管表 004工程名称天津市地铁二号线第十四合同段施工单位中铁一局集团有限公司分部分项工程名称格构柱施工技术交底交底时间2024
23交底内容:格构柱施工技术交底一、工程概况:津赤路车站 1 号风道设置格构柱 2 根,桩径 800mm,桩顶标高-5
524m,桩底标高-17
924m,原地面标高 1
409m,桩体混凝土采纳普通 C30 钢筋混凝土,保护层厚度为70mm
桩体顶位于第Ⅰ海相层中,向下穿过第Ⅱ陆相层,桩底位于第Ⅱ海相层中,其中主要穿过的土层为淤泥质粉质粘土、粉质粘土、粉砂、粉土
地下水位埋深 2

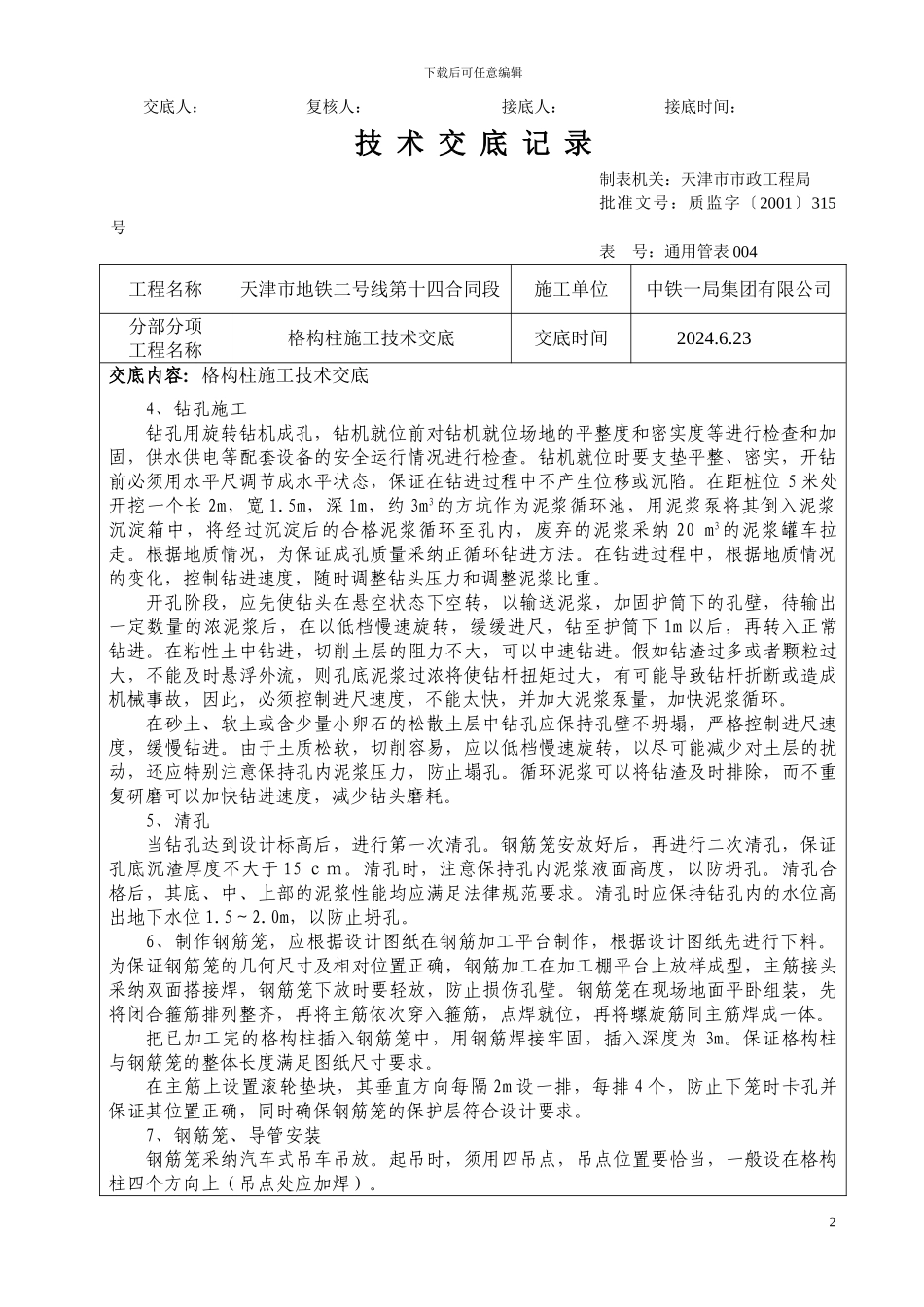

二、工艺流程:三、施工技术要求1、桩定位施工前用全站仪定出每个桩位,并进行编号,自检无误后报监理审批
2、钢护筒的埋设钻孔前需预先埋设护筒,护筒采纳 3mm 厚钢板制成,内径比桩径大 20cm、长 1
0m,顶端留有 40cm 宽、20cm 高的出浆口
3、泥浆制备根据在天津地区施工经验,采纳优良的膨润土、纯碱、高纯度的 CMC 和生活用水作原料,通过清浆冲拌和混合搅拌二次拌合而成
性能指标为:比重 1
2,粘度 18~22s,含砂率小于 4%,胶体率不小于 90%
1下载后可任意编辑交底人: 复核人: 接底人: 接底时间:技 术 交 底 记 录制表机关:天津市市政工程局批准文号:质监字〔2001〕315号表 号:通用管表 004工程名称天津市地铁二号线第十四合同段施工单位中铁一局集团有限公司分部分项工程名称格构柱施工技术交底交底时间2024

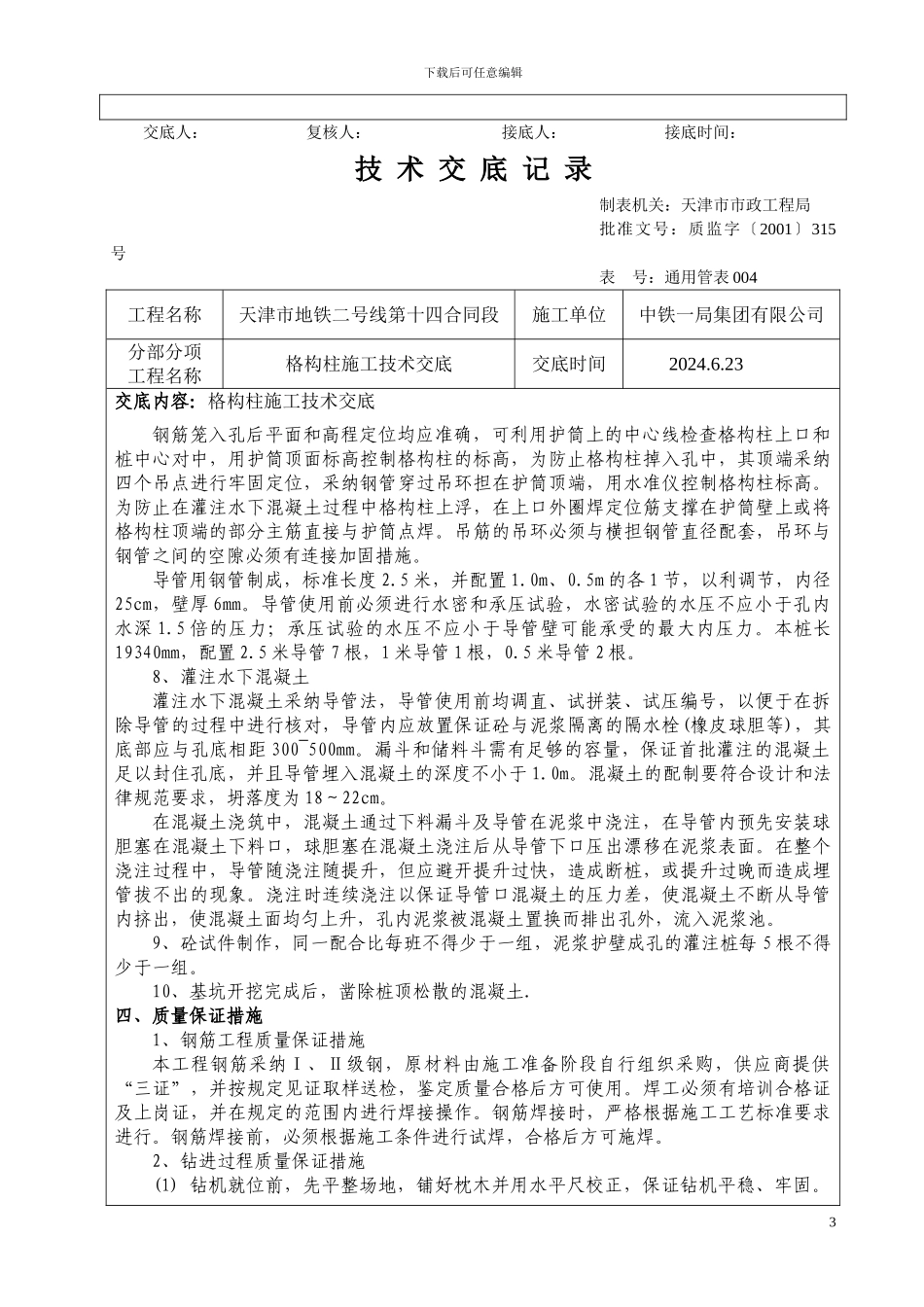

23交底内容:格构柱施工技术交底4、钻孔施工钻孔用旋转钻机成孔,钻机就位前对钻机就位场地的平整度和密实度等进行检查和加固,供水供电等配套设备的安全运行情况进行检查
钻机就位时要支垫平
