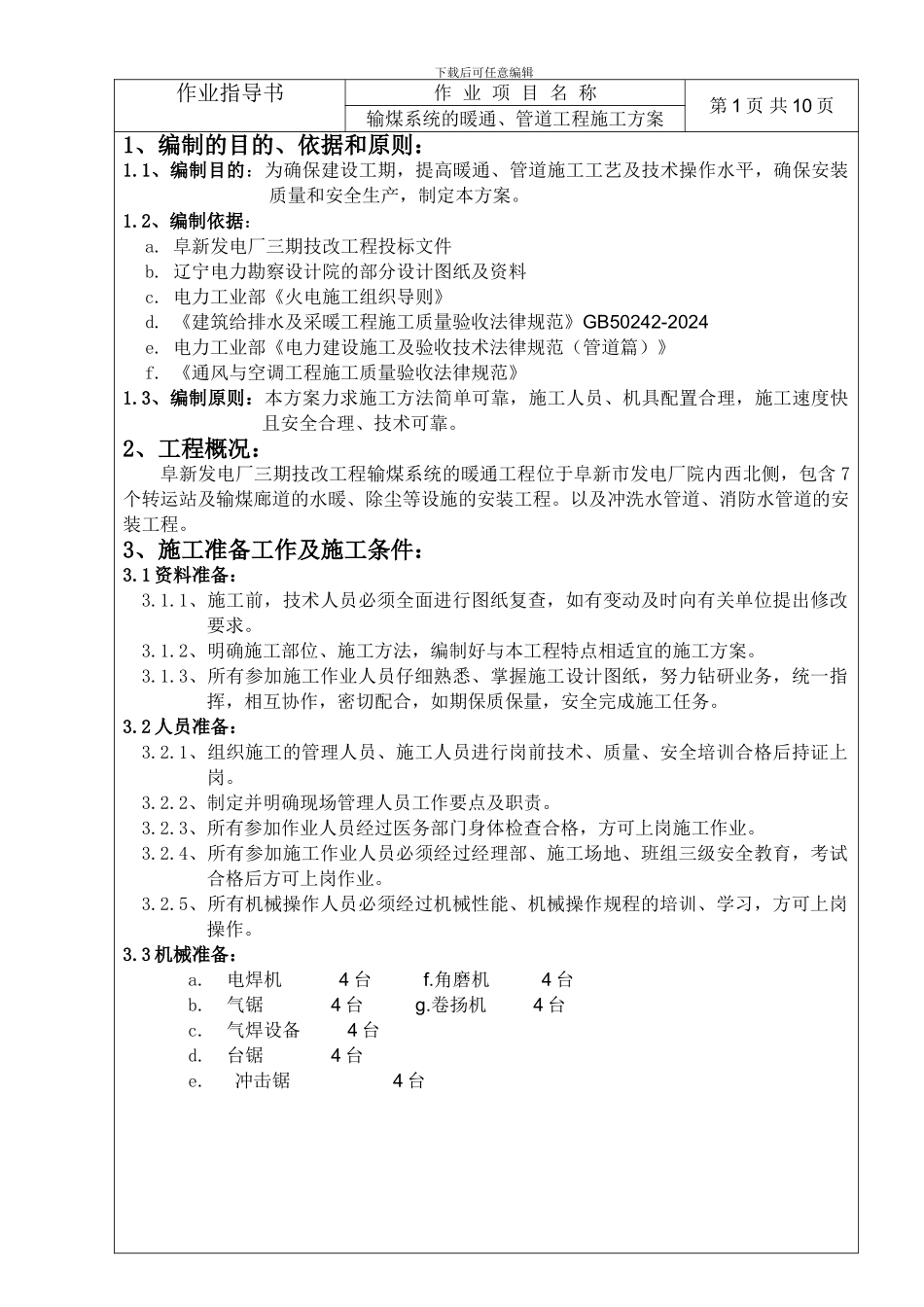

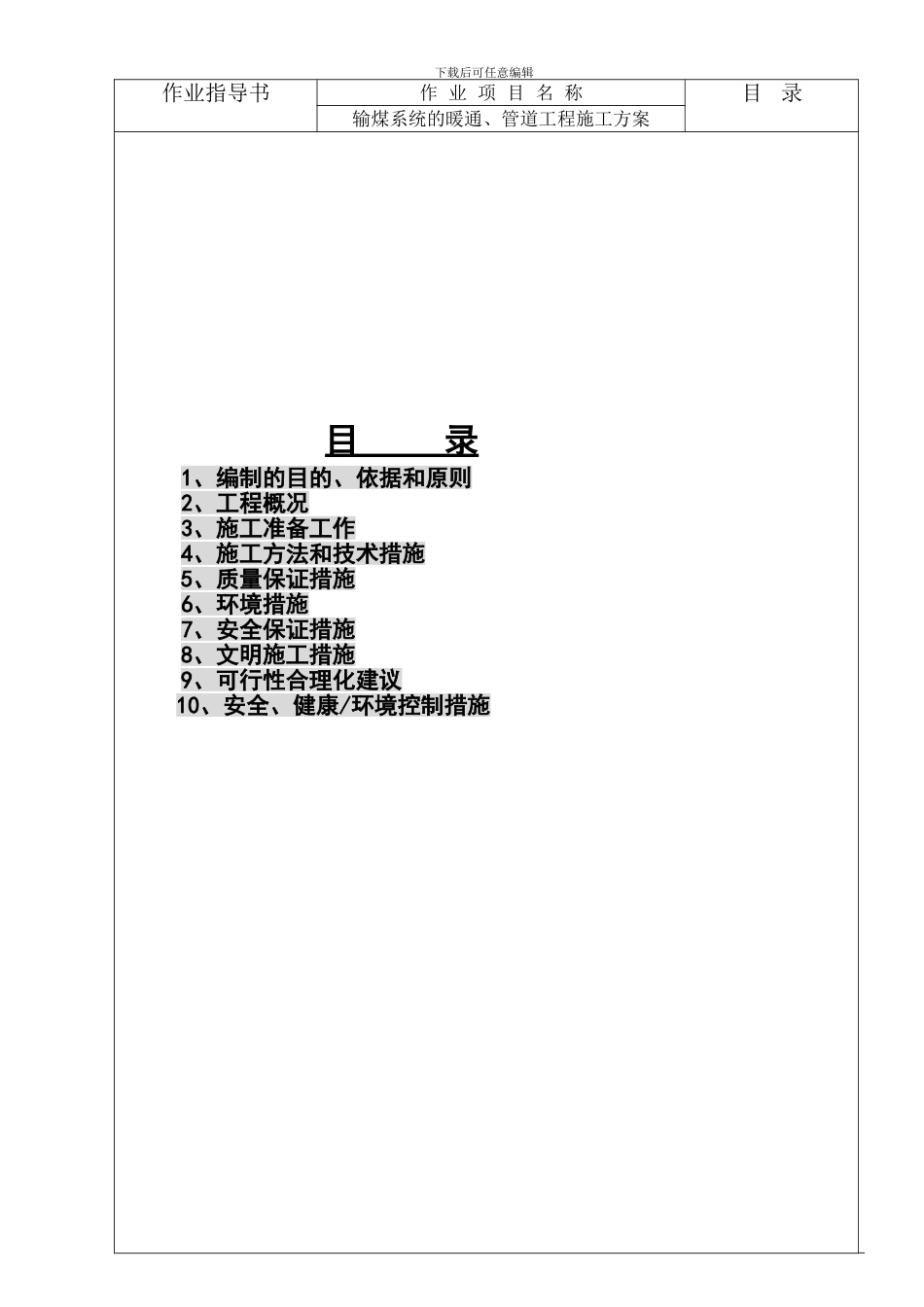

下载后可任意编辑作业指导书作 业 项 目 名 称目 录输煤系统的暖通、管道工程施工方案目 录 1、编制的目的、依据和原则 2、工程概况 3、施工准备工作 4、施工方法和技术措施 5、质量保证措施 6、环境措施 7、安全保证措施 8、文明施工措施 9、可行性合理化建议 10、安全、健康/环境控制措施下载后可任意编辑作业指导书作 业 项 目 名 称第 1 页 共 10 页输煤系统的暖通、管道工程施工方案1、编制的目的、依据和原则:1.1、编制目的:为确保建设工期,提高暖通、管道施工工艺及技术操作水平,确保安装质量和安全生产,制定本方案。1.2、编制依据:a. 阜新发电厂三期技改工程投标文件b. 辽宁电力勘察设计院的部分设计图纸及资料c. 电力工业部《火电施工组织导则》d. 《建筑给排水及采暖工程施工质量验收法律规范》GB50242-2024e. 电力工业部《电力建设施工及验收技术法律规范(管道篇)》f. 《通风与空调工程施工质量验收法律规范》1.3、编制原则:本方案力求施工方法简单可靠,施工人员、机具配置合理,施工速度快且安全合理、技术可靠。2、工程概况:阜新发电厂三期技改工程输煤系统的暖通工程位于阜新市发电厂院内西北侧,包含 7个转运站及输煤廊道的水暖、除尘等设施的安装工程。以及冲洗水管道、消防水管道的安装工程。3、施工准备工作及施工条件:3.1 资料准备:3.1.1、施工前,技术人员必须全面进行图纸复查,如有变动及时向有关单位提出修改要求。3.1.2、明确施工部位、施工方法,编制好与本工程特点相适宜的施工方案。3.1.3、所有参加施工作业人员仔细熟悉、掌握施工设计图纸,努力钻研业务,统一指挥,相互协作,密切配合,如期保质保量,安全完成施工任务。3.2 人员准备:3.2.1、组织施工的管理人员、施工人员进行岗前技术、质量、安全培训合格后持证上岗。3.2.2、制定并明确现场管理人员工作要点及职责。3.2.3、所有参加作业人员经过医务部门身体检查合格,方可上岗施工作业。3.2.4、所有参加施工作业人员必须经过经理部、施工场地、班组三级安全教育,考试合格后方可上岗作业。3.2.5、所有机械操作人员必须经过机械性能、机械操作规程的培训、学习,方可上岗操作。3.3 机械准备:a. 电焊机 4 台 f.角磨机 4 台b. 气锯 4 台 g.卷扬机 4 台c. 气焊设备 4 台d. 台锯 4 台e. 冲击锯 4 台下载后可任意编辑作业指导书作 业 项 目 名 称第 2 页 共 10 页输煤系统的暖通、...
