1下载后可任意编辑外委项目施工方案施工方案名称: 平台井转注地面流程改造业务主管部门名称: 中海石油(中国)有限公司 施工单位名称: 编写单位(人): (盖章或签字) (时间)编写单位审查: (盖章或签字) (时间)工程师审查: (盖章或签字) (时间)业务主管审查: (盖章或签字) (时间)HSE 审查: (盖章或签字) (时间)生产部经理批准: (盖章或签字) (时间)2下载后可任意编辑平台井转注地面流程改造项目施工方案一、工作范围 :对平台井转注地面流程进行改造
二、施工步骤;1
开施工许可证对施工区域防护和隔离
拆除相关管线的保温,搭设脚手架
现场预制管线;新增管线预制完成,对新管线进行除锈、防腐处理;4
现场画线、切割原管线;将原 C22 井生产管线及套压管线拆除,用 2 寸300LB 的盲板封堵套压管线,及采油树套压管出口阀采纳 2 1/16 的盲板封堵,并将生产管汇多路阀处用 3 寸 300LB 的盲板封堵;5
连接、安装预制的管线;在注水管汇处新增 1 路注水管线(利用8”x3”900LB 变径法兰接出)连接 3 寸注水管线至 C22 井采油树油嘴处,依次安装 3 寸 900LB 球阀、流量计(平台提供)、3 寸 900LB 止回阀、3 寸900LB 截至阀, 采油树附近管线分别设置 3/4 寸取样口与排放口;6
流量计仪表电缆及电伴热电缆铺设,物料由平台提供;7
对安装好的管线进行制作支架固定;8
对所有管线焊口进行探伤
对系统进行水压试验, 试验压力为工作压力的1
以上工作完成后进行管线支架刷漆、(配合业方)对新增管线进行伴热带等附件的安装;10
清理现场,拆除用电设备,拆除脚手架,工完料净场地清;11

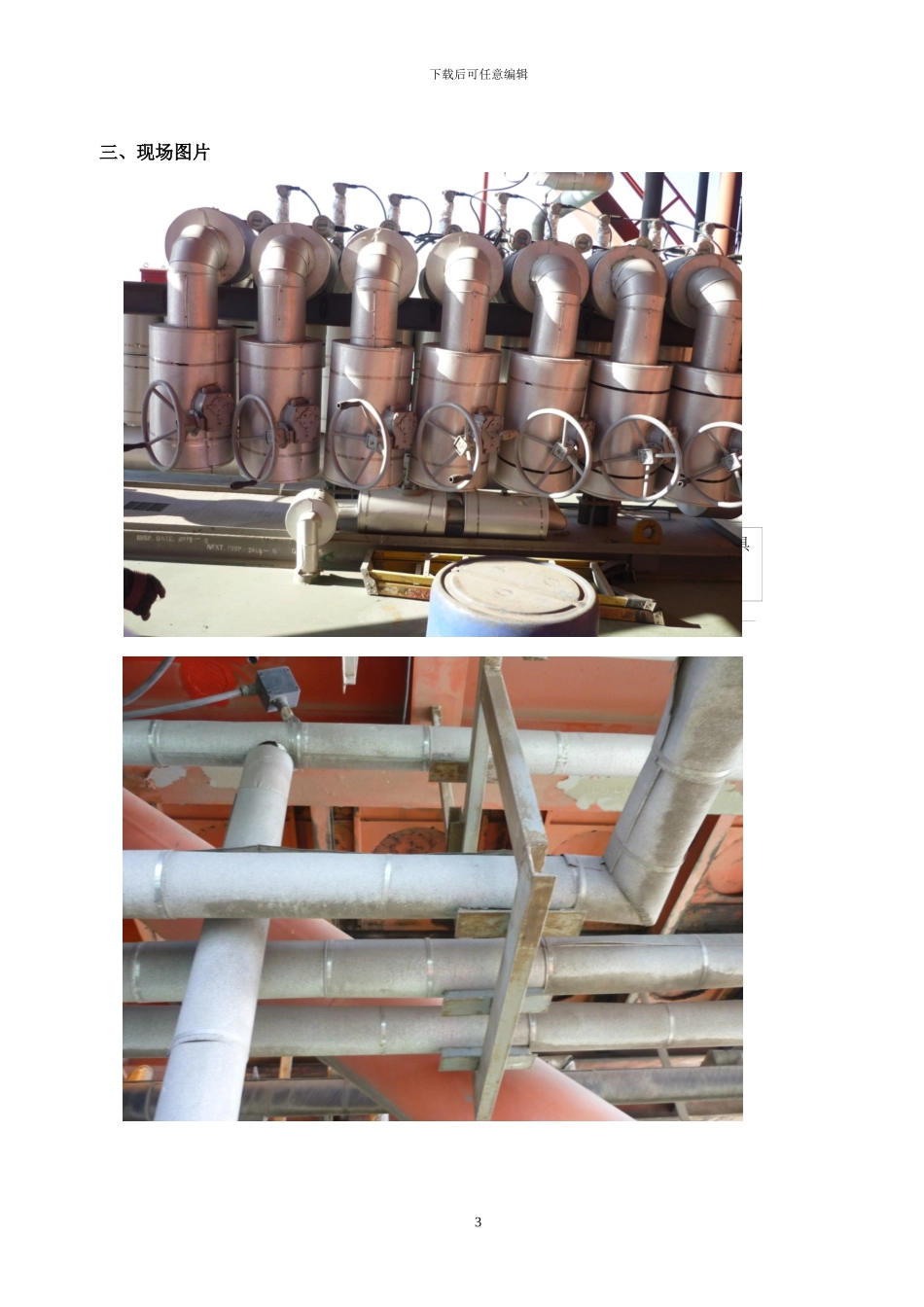

同平台相关监督确认完工后签署完工报告返回陆地
