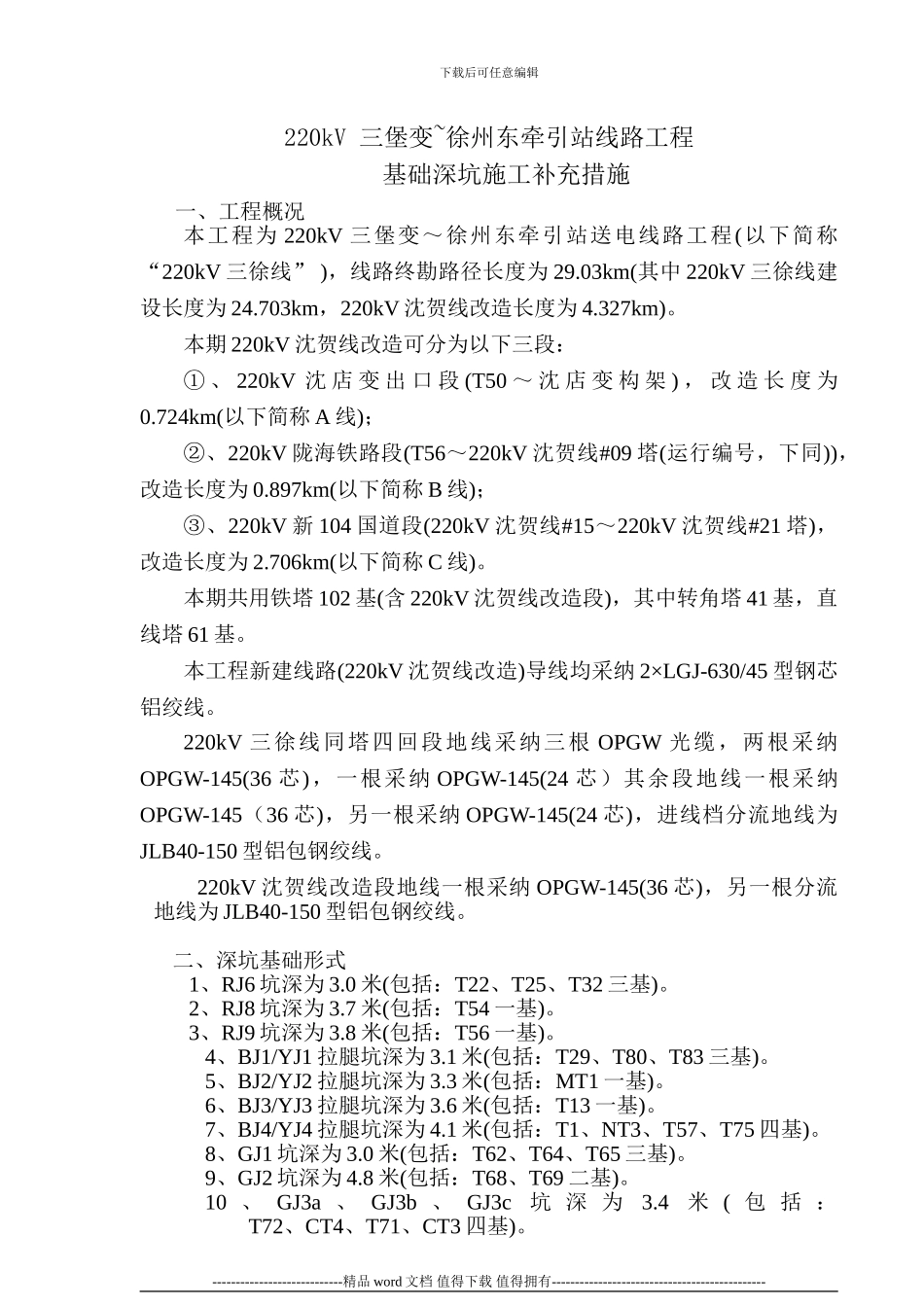

下载后可任意编辑220kV 三堡变~徐州东牵引站线路工程基础深坑施工补充措施一、工程概况本工程为 220kV 三堡变~徐州东牵引站送电线路工程(以下简称“220kV 三徐线” ),线路终勘路径长度为 29.03km(其中 220kV 三徐线建设长度为 24.703km,220kV 沈贺线改造长度为 4.327km)。本期 220kV 沈贺线改造可分为以下三段:① 、 220kV 沈 店 变 出 口 段 (T50 ~ 沈 店 变 构 架 ) , 改 造 长 度 为0.724km(以下简称 A 线);②、220kV 陇海铁路段(T56~220kV 沈贺线#09 塔(运行编号,下同)),改造长度为 0.897km(以下简称 B 线);③、220kV 新 104 国道段(220kV 沈贺线#15~220kV 沈贺线#21 塔),改造长度为 2.706km(以下简称 C 线)。本期共用铁塔 102 基(含 220kV 沈贺线改造段),其中转角塔 41 基,直线塔 61 基。本工程新建线路(220kV 沈贺线改造)导线均采纳 2×LGJ-630/45 型钢芯铝绞线。220kV 三徐线同塔四回段地线采纳三根 OPGW 光缆,两根采纳OPGW-145(36 芯),一根采纳 OPGW-145(24 芯)其余段地线一根采纳OPGW-145(36 芯),另一根采纳 OPGW-145(24 芯),进线档分流地线为JLB40-150 型铝包钢绞线。220kV 沈贺线改造段地线一根采纳 OPGW-145(36 芯),另一根分流地线为 JLB40-150 型铝包钢绞线。二、深坑基础形式 1、RJ6 坑深为 3.0 米(包括:T22、T25、T32 三基)。 2、RJ8 坑深为 3.7 米(包括:T54 一基)。 3、RJ9 坑深为 3.8 米(包括:T56 一基)。4、BJ1/YJ1 拉腿坑深为 3.1 米(包括:T29、T80、T83 三基)。5、BJ2/YJ2 拉腿坑深为 3.3 米(包括:MT1 一基)。6、BJ3/YJ3 拉腿坑深为 3.6 米(包括:T13 一基)。7、BJ4/YJ4 拉腿坑深为 4.1 米(包括:T1、NT3、T57、T75 四基)。8、GJ1 坑深为 3.0 米(包括:T62、T64、T65 三基)。9、GJ2 坑深为 4.8 米(包括:T68、T69 二基)。10 、 GJ3a 、 GJ3b 、 GJ3c坑 深 为3.4米 ( 包 括 :T72、CT4、T71、CT3 四基)。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑11、GJ4 坑深为 3.5 米(包括:T59 一基)。12、GJ5 坑深为 3.4 米(包括:T63、T67 二基)。13、GJ6 坑深为 3.7 米(包括:T66 一基)。14、GJ7 坑深为 5.7 米(包括:T70 一基)。15、GJ8 坑深为 4.2 米(包...
