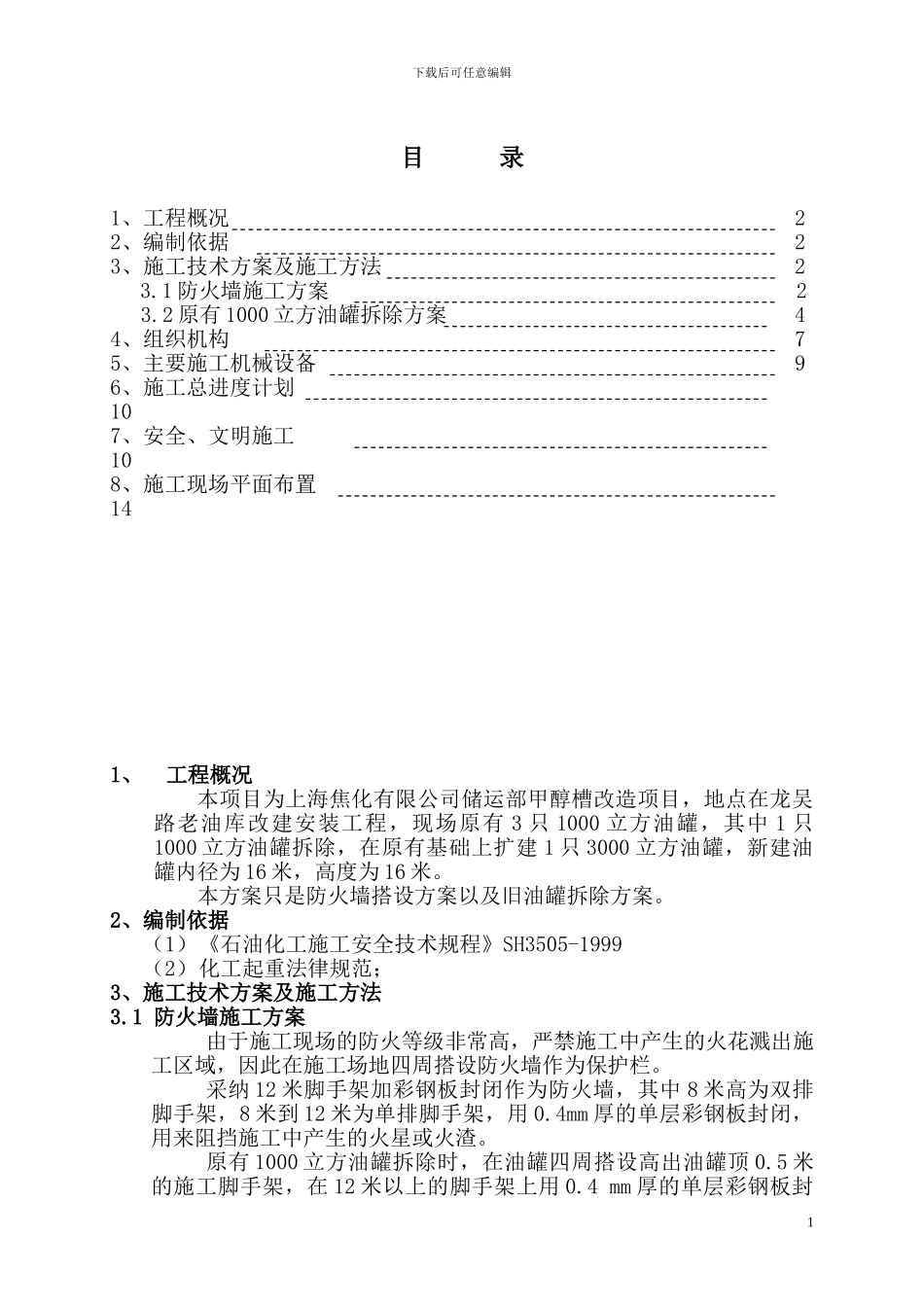

下载后可任意编辑目 录1、工程概况 2 2、编制依据 2 3、施工技术方案及施工方法 2 3.1 防火墙施工方案 23.2 原有 1000 立方油罐拆除方案 44、组织机构 7 5、主要施工机械设备 96、施工总进度计划 107、安全、文明施工 108、施工现场平面布置 141、工程概况 本项目为上海焦化有限公司储运部甲醇槽改造项目,地点在龙吴路老油库改建安装工程,现场原有 3 只 1000 立方油罐,其中 1 只1000 立方油罐拆除,在原有基础上扩建 1 只 3000 立方油罐,新建油罐内径为 16 米,高度为 16 米。本方案只是防火墙搭设方案以及旧油罐拆除方案。2、编制依据(1)《石油化工施工安全技术规程》SH3505-1999(2)化工起重法律规范;3、施工技术方案及施工方法3.1 防火墙施工方案由于施工现场的防火等级非常高,严禁施工中产生的火花溅出施工区域,因此在施工场地四周搭设防火墙作为保护栏。采纳 12 米脚手架加彩钢板封闭作为防火墙,其中 8 米高为双排脚手架,8 米到 12 米为单排脚手架,用 0.4mm 厚的单层彩钢板封闭,用来阻挡施工中产生的火星或火渣。原有 1000 立方油罐拆除时,在油罐四周搭设高出油罐顶 0.5 米的施工脚手架,在 12 米以上的脚手架上用 0.4 mm 厚的单层彩钢板封 1下载后可任意编辑闭,用于阻挡拆除油罐产生的火星或火渣。脚手架搭设时考虑其稳定性在四周搭设斜撑用于固定脚手架。(具体尺寸见下页附图。)在搭设防火墙前要制定专项安全技术方案,防止出现倒塌安全事故,并且该方案要经过土建单位的会审。(具体方案在搭设前制定)3.2 原有 1000 立方油罐拆除方案3.2.1、概述:拆除原 1000m3甲醇贮罐,本装置位于化工一组甲醇贮槽罐区,现场四面有生产装置,拆除范围为特级动火区域,因此该罐拆除应考虑安全第一,在充分保证安全的情况下编制行之有效的技术安全措施下方可施工。3.2.2、 施工程序、施工方法、技术措施:3.2.2.1 施工程序:3.2.3 施工准备:3.2.3.1 吊具确定采纳桅杆,吊具采纳6只10 T 倒链,最大起吊能力6 0T,该罐壳约40T,扣除底板及第一节板的重量,Q 约等于 32 吨,动载系数 K1=1.1,不均衡系数 K2=1.4。G=40*1.1*1.4=49.28 吨/6 只=8.213 吨/只<10 吨/只,倒链满足要求。10 吨倒链必须要有合格证,状态完好,在使用前必须自检通过。3.2.3.2 桅杆制作:根据现场情况提落高度制作桅杆,桅杆高度 3.5 米,采纳 Φ159*8 无缝钢管制作。桅杆校...
