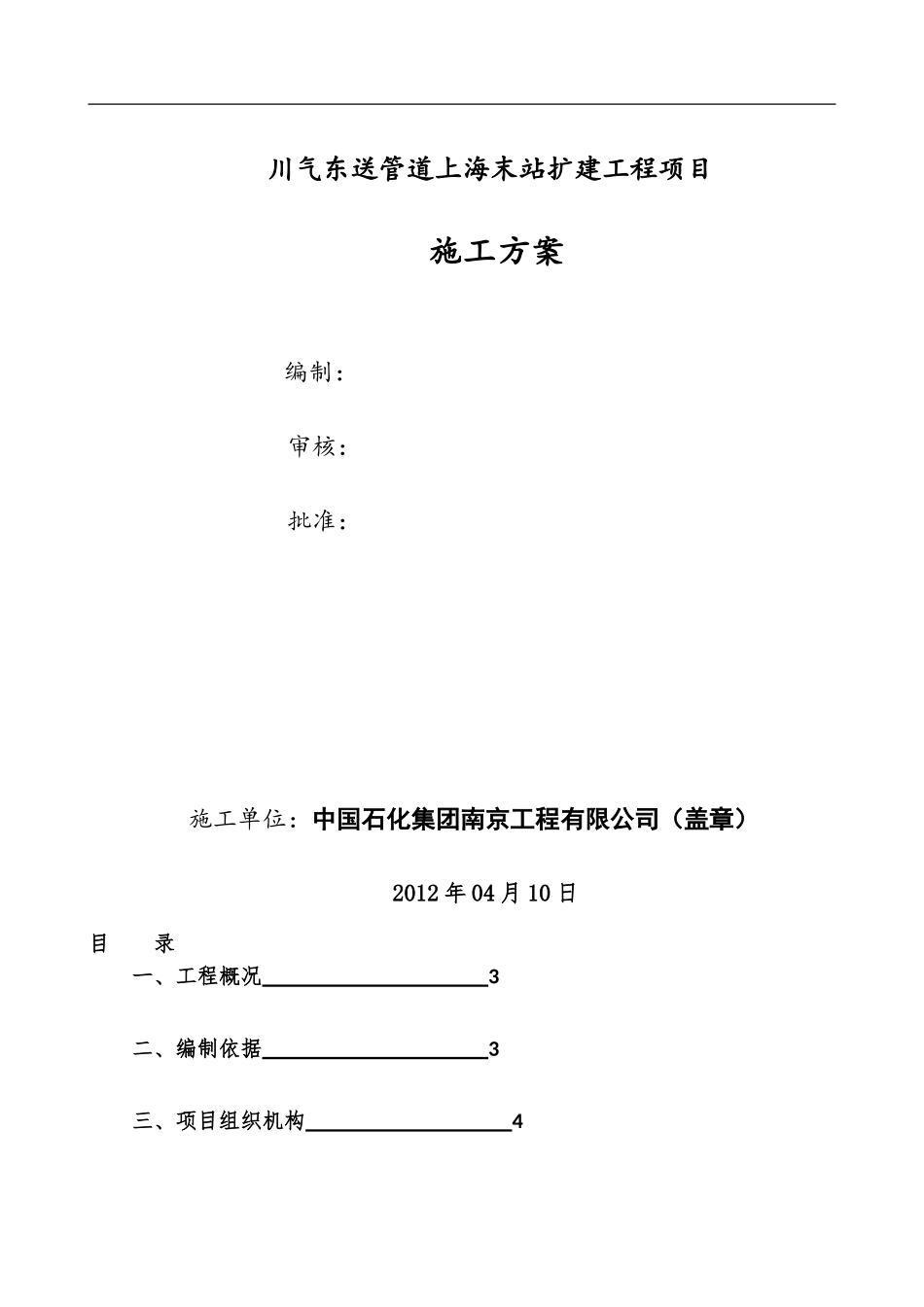

川气东送管道上海末站扩建工程项目施工方案 编制: 审核: 批准: 施工单位:中国石化集团南京工程有限公司(盖章)2012 年 04 月 10 日目 录一、工程概况 3二、编制依据 3三、项目组织机构 4下载后可任意编辑四、材料、设备的检验和管理措施 5五、施工技术方案 5六 试压、干燥、置换 8七 HSE 和文明施工 9八、施工安全措施 16九、应急预案 16十、施工机具及手段 20十一 劳动力需要计划安排 22十二 附件: 上海站扩建工程隔离区域的示意图一、工程概况1、工程简介本工程是在已建的川气东送上海末站基础上进行扩建,日常管理工作由沪管理处进行管理

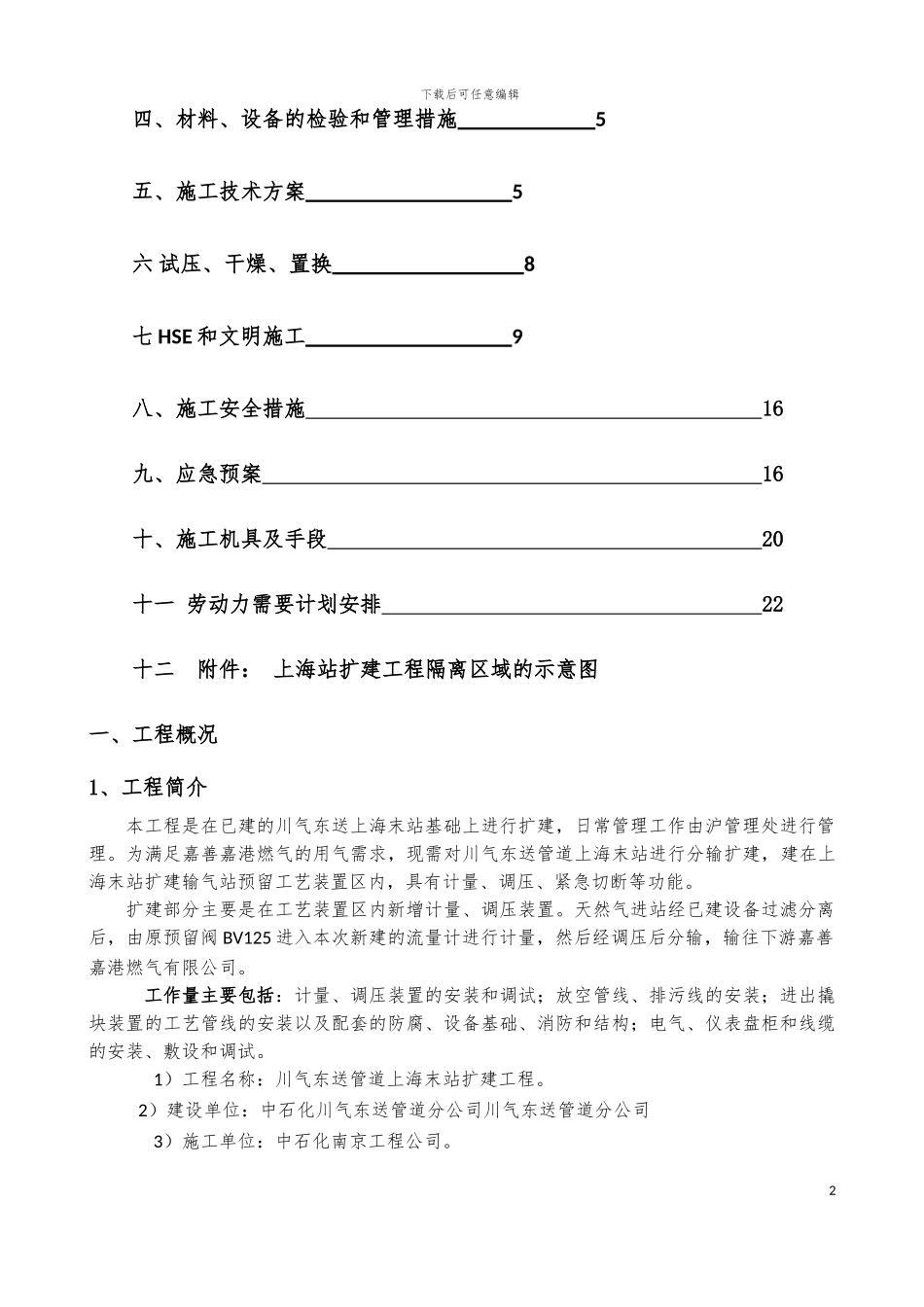

为满足嘉善嘉港燃气的用气需求,现需对川气东送管道上海末站进行分输扩建,建在上海末站扩建输气站预留工艺装置区内,具有计量、调压、紧急切断等功能
扩建部分主要是在工艺装置区内新增计量、调压装置
天然气进站经已建设备过滤分离后,由原预留阀 BV125 进入本次新建的流量计进行计量,然后经调压后分输,输往下游嘉善嘉港燃气有限公司
工作量主要包括:计量、调压装置的安装和调试;放空管线、排污线的安装;进出撬块装置的工艺管线的安装以及配套的防腐、设备基础、消防和结构;电气、仪表盘柜和线缆的安装、敷设和调试
1)工程名称:川气东送管道上海末站扩建工程
2)建设单位:中石化川气东送管道分公司川气东送管道分公司3)施工单位:中石化南京工程公司
2下载后可任意编辑施工工期:计划 2024 年 4 月 11 日开工,2024 年 4 月 30 日完工
2、工程特点1)在运行装置区域内施工,施工中要特别做好防火防电措施
施工时需设立安全围护,施工时严格根据输气站及行业要求动火动电,严格按川气东送业主要求办理相关手续进行施工
2)本工程工程量主要有土建、工艺、设备、电气、仪表、消防
3)撬装设备的吊装
二、编制依据1
《石油天然气站内工艺管道工程
