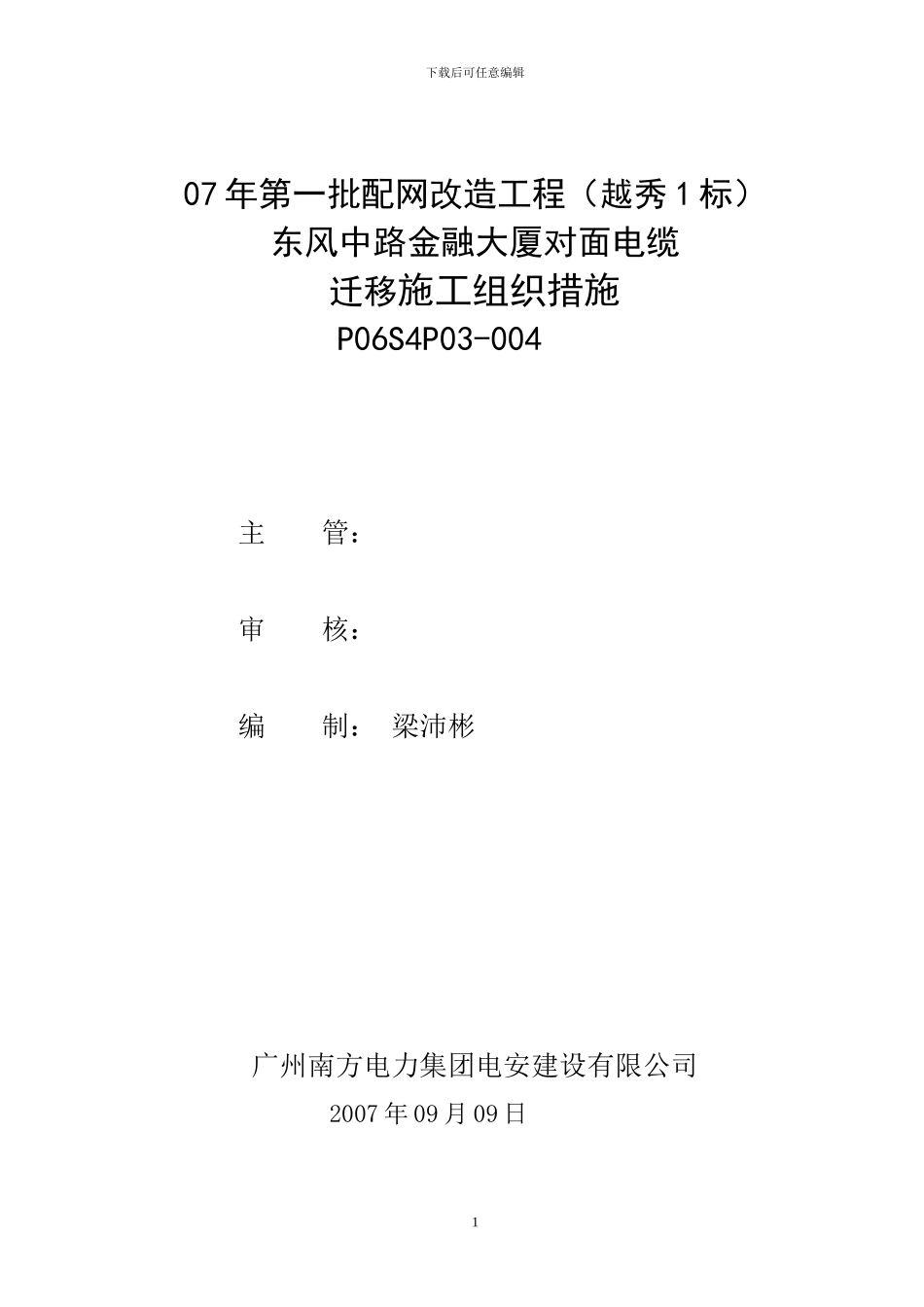

下载后可任意编辑07 年第一批配网改造工程(越秀 1 标)东风中路金融大厦对面电缆迁移施工组织措施 P06S4P03-004 主 管: 审 核: 编 制: 梁沛彬广州南方电力集团电安建设有限公司2007 年 09 月 09 日1下载后可任意编辑 一、工程概况:根据广州供电局 2024 年紧急立项设计项目 P06S4P03-004 要求:1、将东风中路金融大厦对面一段在车道上的电缆坑迁移至人行道上
需要迁移的电缆包括有盘福站 F2(甲乙缆)、盘福站 F3、盘福站 F4、盘福站 F6、盘福站 F8、盘福站 F9(甲乙缆)、盘福站 F10(甲乙缆)、盘福站 F15(甲乙缆)、盘福站 F16、盘福站 F17(甲乙缆)、盘福站 F20、盘福站 F21、盘福站 F25(甲乙缆)、盘福站 F26、盘福站 F27(甲乙缆)、盘福站 F28(甲乙缆)、盘福站 F32(甲乙缆)、及迁移盘福 F5 东风西路233 号综合房至市一医院新高压室(甲乙段)电缆
共 18 条馈线 28条电缆,需要新敷设的高压电缆约 2000 米,新安装电缆中间接头 54套,电缆终端头 2 套
本工程计划施工时间:2007 年 9 月 25 日至2007 年 10 月 7 日
计划停电时间:2007 年 10 月 01 日至 2007 年 10月 06 日
2、为确保工程施工顺利进行,有以下几点要求
(1)、尽快与交警、市政部门联系报开挖手续
(2)、设备、材料的供应需要提前十天填写好领料单提供给越秀局材料班(在 9 月 15 日前完成),领料时间安排在 9 月 25 日前,高压电缆、冷塑中间接头及冷塑终端头联系厂家具体送货时间和地点
公司材料班和越秀局材料班配合办理工作

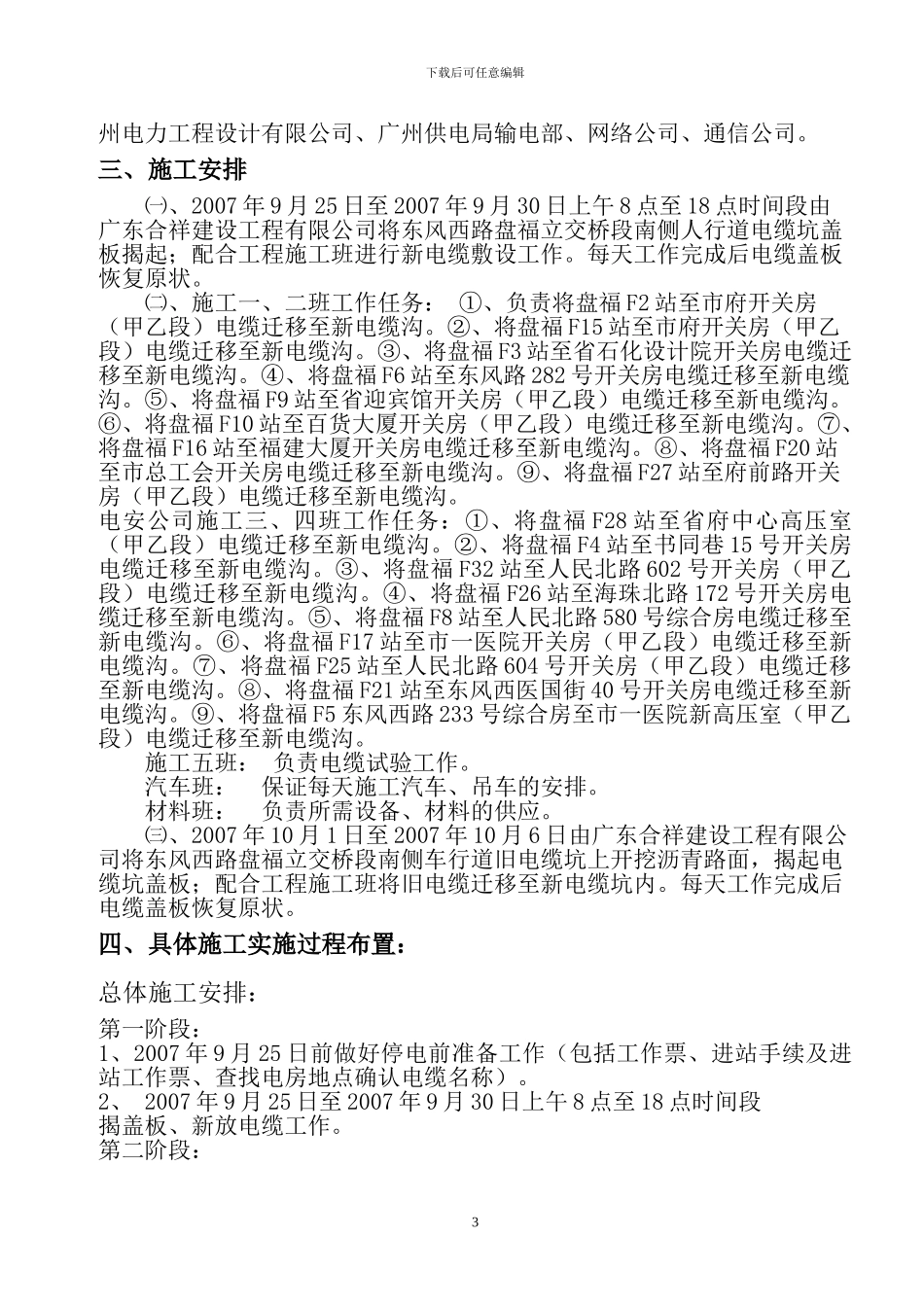

(3)、关于停电申请的审批, 本工程 10 月份的停电计划申请给越秀供电局,请越秀供电局配合确定停电时间,停电时间为 2007 年 10月 01 日至
