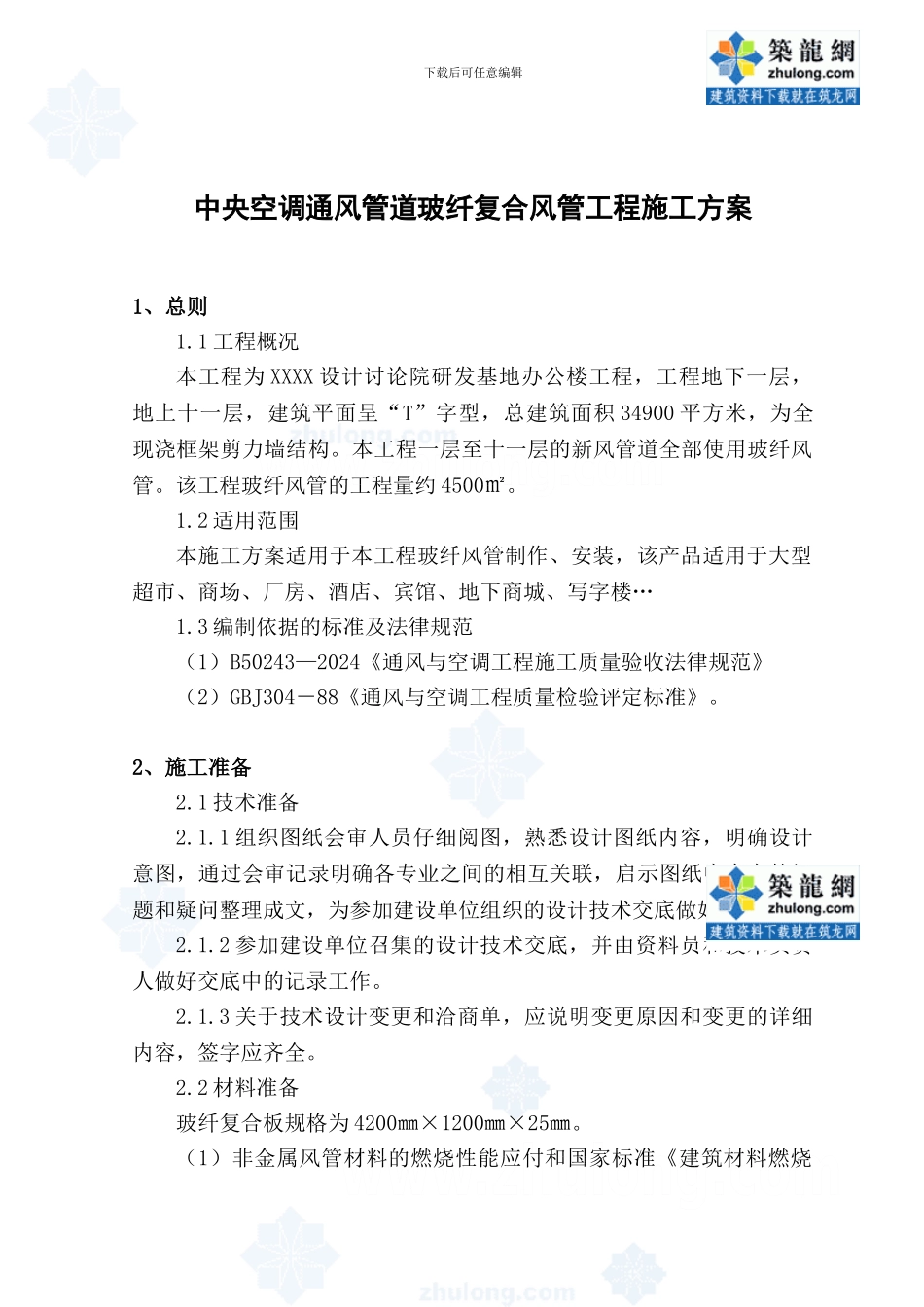

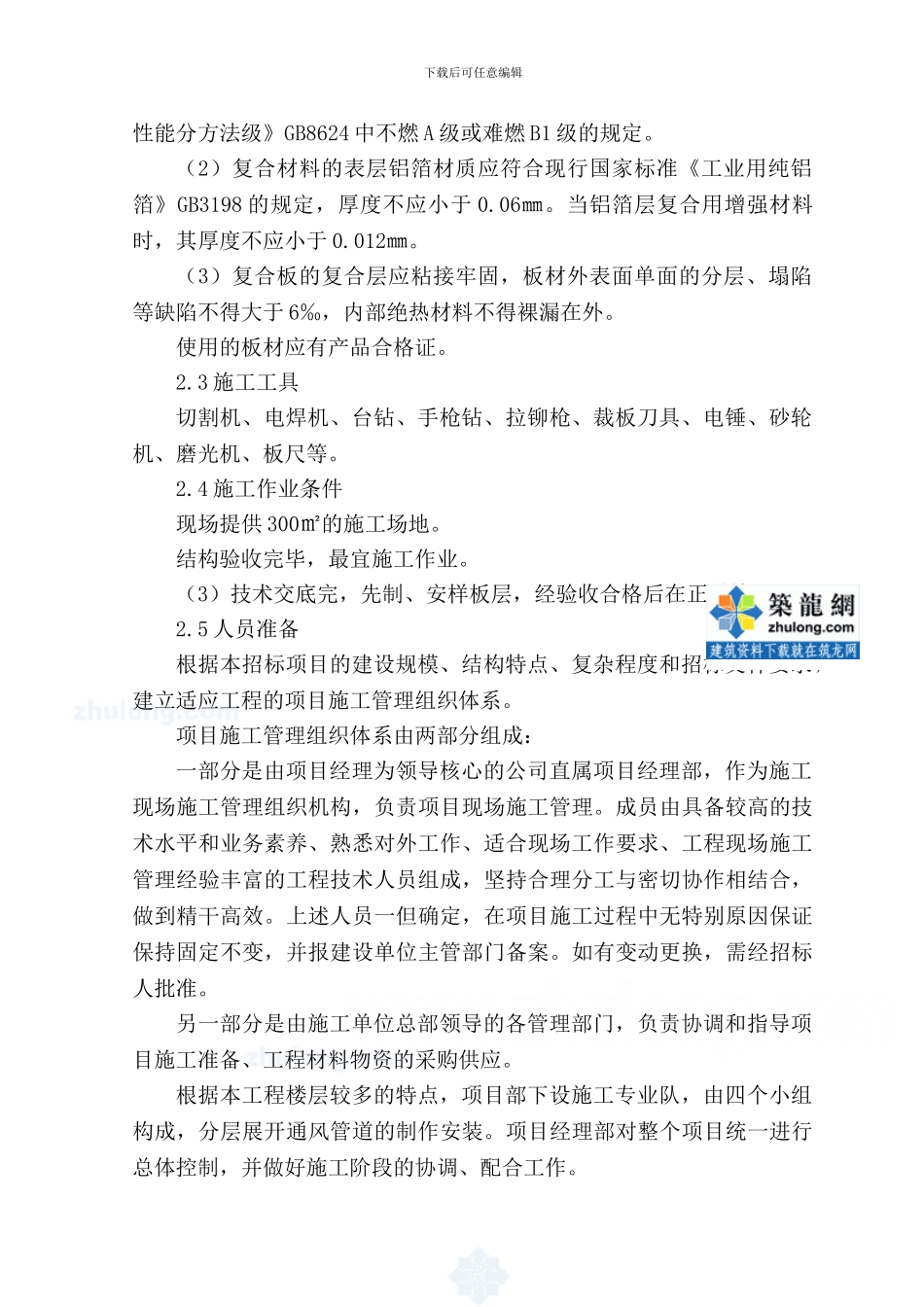

下载后可任意编辑现行版本:A 修 改 码:0X X X X 设 计 院 研 发 基 地 办 公 楼 工 程中央空调通风管道玻纤复合风管工程施工方案XX 省第三建筑工程公司下载后可任意编辑中央空调通风管道玻纤复合风管工程施工方案1、总则1.1 工程概况本工程为 XXXX 设计讨论院研发基地办公楼工程,工程地下一层,地上十一层,建筑平面呈“T”字型,总建筑面积 34900 平方米,为全现浇框架剪力墙结构。本工程一层至十一层的新风管道全部使用玻纤风管。该工程玻纤风管的工程量约 4500㎡。1.2 适用范围本施工方案适用于本工程玻纤风管制作、安装,该产品适用于大型超市、商场、厂房、酒店、宾馆、地下商城、写字楼…1.3 编制依据的标准及法律规范(1)B50243—2024《通风与空调工程施工质量验收法律规范》(2)GBJ304-88《通风与空调工程质量检验评定标准》。2、施工准备2.1 技术准备2.1.1 组织图纸会审人员仔细阅图,熟悉设计图纸内容,明确设计意图,通过会审记录明确各专业之间的相互关联,启示图纸中存在的问题和疑问整理成文,为参加建设单位组织的设计技术交底做好书面准备。2.1.2 参加建设单位召集的设计技术交底,并由资料员和技术负责人做好交底中的记录工作。2.1.3 关于技术设计变更和洽商单,应说明变更原因和变更的详细内容,签字应齐全。2.2 材料准备玻纤复合板规格为 4200㎜×1200㎜×25㎜。(1)非金属风管材料的燃烧性能应付和国家标准《建筑材料燃烧下载后可任意编辑性能分方法级》GB8624 中不燃 A 级或难燃 B1 级的规定。(2)复合材料的表层铝箔材质应符合现行国家标准《工业用纯铝箔》GB3198 的规定,厚度不应小于 0.06㎜。当铝箔层复合用增强材料时,其厚度不应小于 0.012㎜。(3)复合板的复合层应粘接牢固,板材外表面单面的分层、塌陷等缺陷不得大于 6‰,内部绝热材料不得裸漏在外。使用的板材应有产品合格证。2.3 施工工具切割机、电焊机、台钻、手枪钻、拉铆枪、裁板刀具、电锤、砂轮机、磨光机、板尺等。2.4 施工作业条件现场提供 300㎡的施工场地。结构验收完毕,最宜施工作业。(3)技术交底完,先制、安样板层,经验收合格后在正是施工。2.5 人员准备根据本招标项目的建设规模、结构特点、复杂程度和招标文件要求,建立适应工程的项目施工管理组织体系。项目施工管理组织体系由两部分组成:一部分是由项目经理为领导核心的公司直属项目经理部,作为施工现场施工管理组织机构,负责项...
