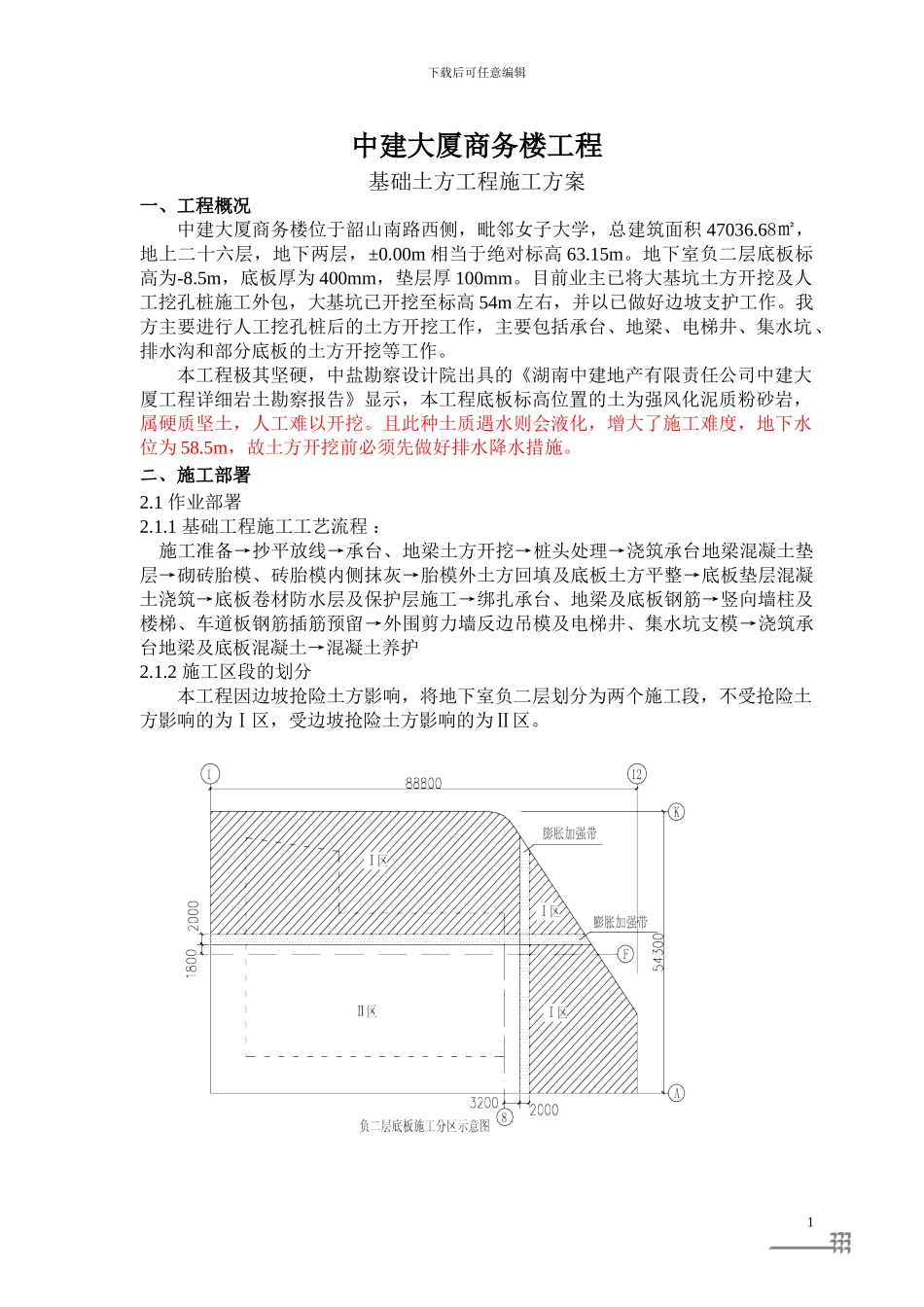

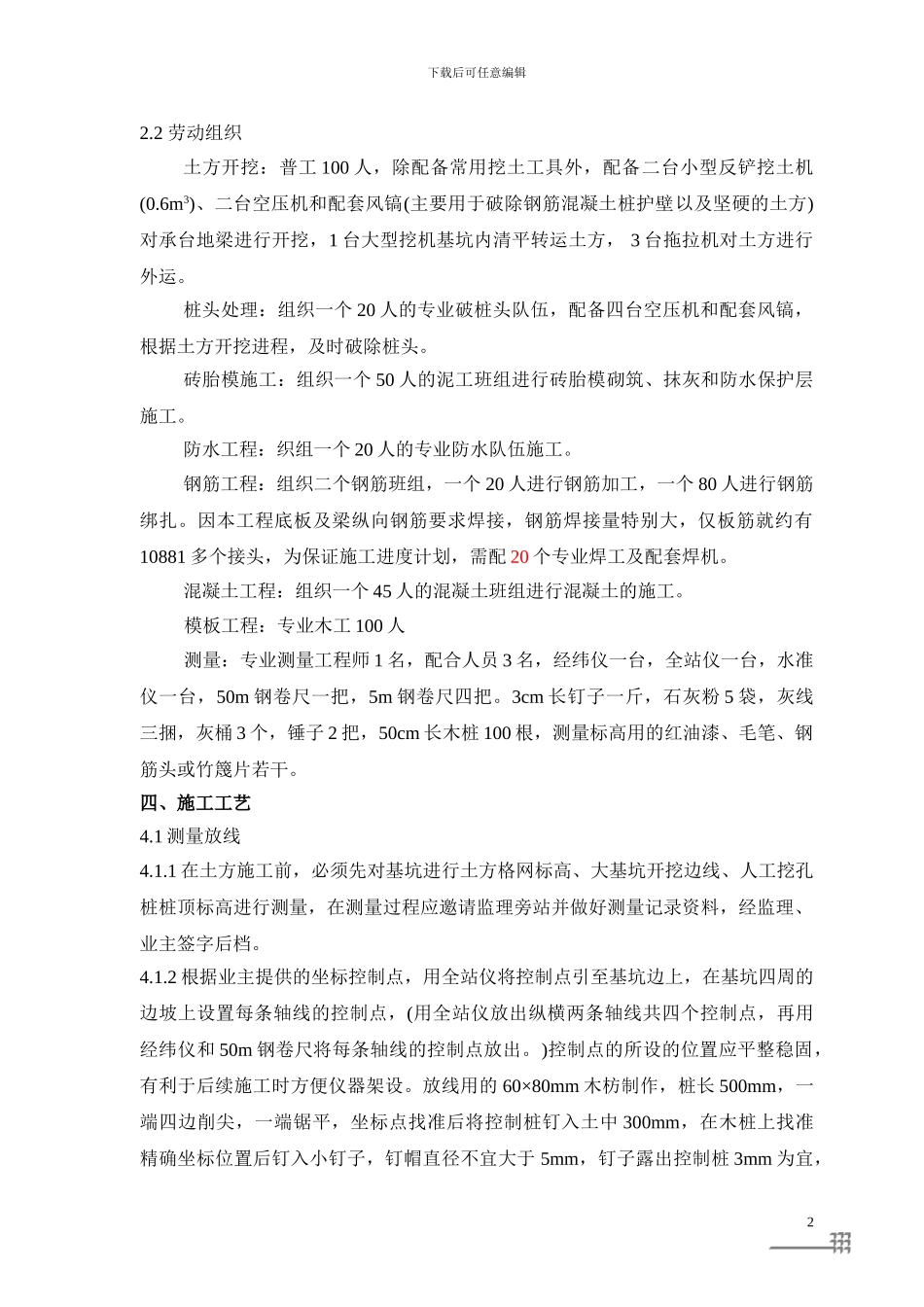

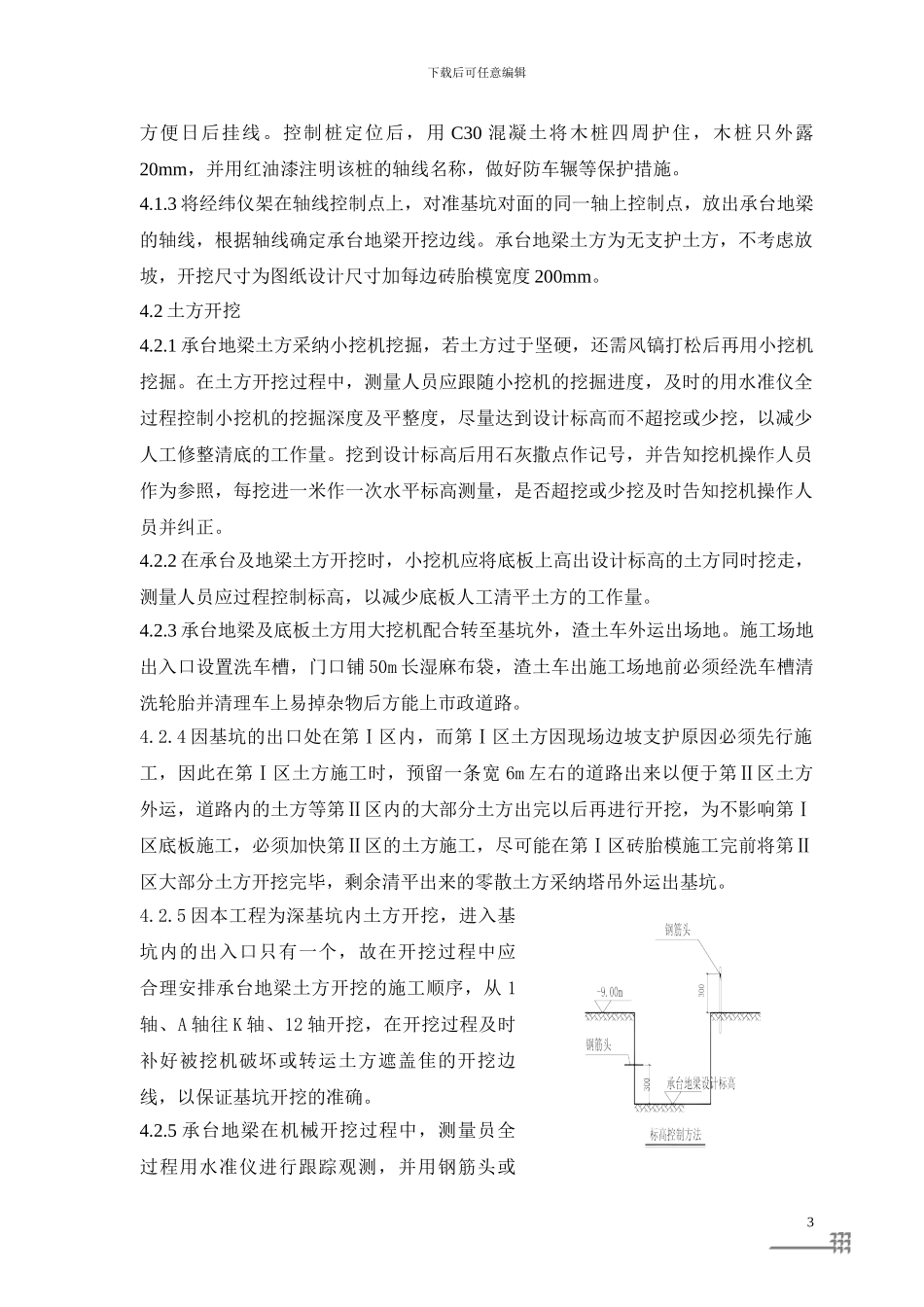

下载后可任意编辑中建大厦商务楼工程基础土方工程施工方案一、工程概况中建大厦商务楼位于韶山南路西侧,毗邻女子大学,总建筑面积 47036.68㎡,地上二十六层,地下两层,±0.00m 相当于绝对标高 63.15m。地下室负二层底板标高为-8.5m,底板厚为 400mm,垫层厚 100mm。目前业主已将大基坑土方开挖及人工挖孔桩施工外包,大基坑已开挖至标高 54m 左右,并以已做好边坡支护工作。我方主要进行人工挖孔桩后的土方开挖工作,主要包括承台、地梁、电梯井、集水坑、排水沟和部分底板的土方开挖等工作。本工程极其坚硬,中盐勘察设计院出具的《湖南中建地产有限责任公司中建大厦工程详细岩土勘察报告》显示,本工程底板标高位置的土为强风化泥质粉砂岩,属硬质坚土,人工难以开挖。且此种土质遇水则会液化,增大了施工难度,地下水位为 58.5m,故土方开挖前必须先做好排水降水措施。二、施工部署2.1 作业部署2.1.1 基础工程施工工艺流程 : 施工准备→抄平放线→承台、地梁土方开挖→桩头处理→浇筑承台地梁混凝土垫层→砌砖胎模、砖胎模内侧抹灰→胎模外土方回填及底板土方平整→底板垫层混凝土浇筑→底板卷材防水层及保护层施工→绑扎承台、地梁及底板钢筋→竖向墙柱及楼梯、车道板钢筋插筋预留→外围剪力墙反边吊模及电梯井、集水坑支模→浇筑承台地梁及底板混凝土→混凝土养护2.1.2 施工区段的划分 本工程因边坡抢险土方影响,将地下室负二层划分为两个施工段,不受抢险土方影响的为Ⅰ区,受边坡抢险土方影响的为Ⅱ区。 1下载后可任意编辑2.2 劳动组织土方开挖:普工 100 人,除配备常用挖土工具外,配备二台小型反铲挖土机(0.6m3)、二台空压机和配套风镐(主要用于破除钢筋混凝土桩护壁以及坚硬的土方)对承台地梁进行开挖,1 台大型挖机基坑内清平转运土方, 3 台拖拉机对土方进行外运。桩头处理:组织一个 20 人的专业破桩头队伍,配备四台空压机和配套风镐,根据土方开挖进程,及时破除桩头。砖胎模施工:组织一个 50 人的泥工班组进行砖胎模砌筑、抹灰和防水保护层施工。防水工程:织组一个 20 人的专业防水队伍施工。钢筋工程:组织二个钢筋班组,一个 20 人进行钢筋加工,一个 80 人进行钢筋绑扎。因本工程底板及梁纵向钢筋要求焊接,钢筋焊接量特别大,仅板筋就约有10881 多个接头,为保证施工进度计划,需配 20 个专业焊工及配套焊机。混凝土工程:组织一个 45 人的混凝土班组进行混凝土的施工。模板工程...
