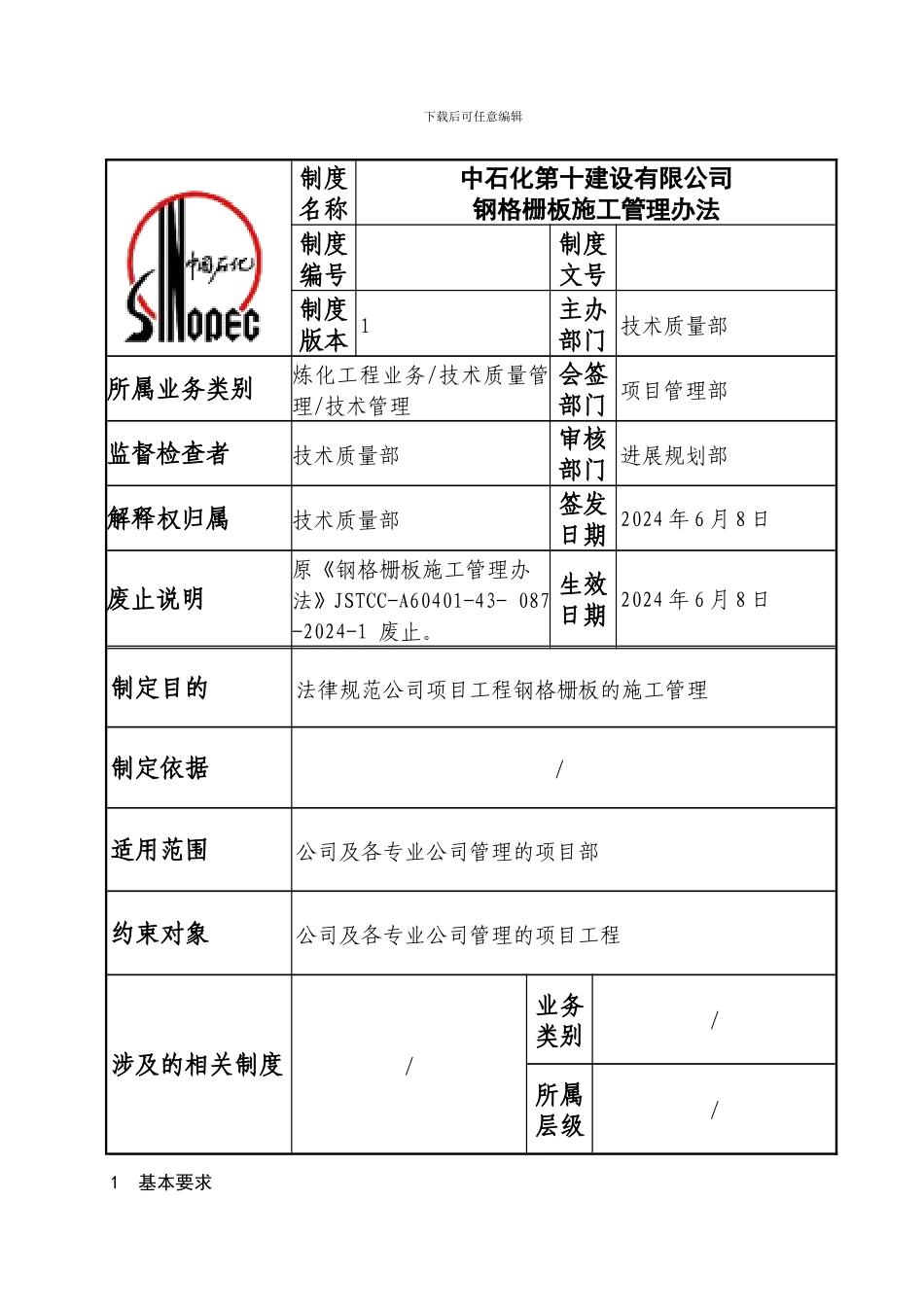

下载后可任意编辑企业制度-执行类下载后可任意编辑1 基本要求制度名称中石化第十建设有限公司钢格栅板施工管理办法制度编号制度文号制度版本 1主办部门 技术质量部所属业务类别炼化工程业务/技术质量管理/技术管理会签部门 项目管理部监督检查者技术质量部审核部门 进展规划部解释权归属技术质量部签发日期 2024 年 6 月 8 日废止说明原《钢格栅板施工管理办法》JSTCC-A60401-43- 087-2024-1 废止
生效日期 2024 年 6 月 8 日制定目的法律规范公司项目工程钢格栅板的施工管理制定依据/适用范围公司及各专业公司管理的项目部约束对象公司及各专业公司管理的项目工程涉及的相关制度/业务类别/所属层级/下载后可任意编辑公司及各专业公司管理的项目工程必须按此办法对钢格栅板施工进行管理

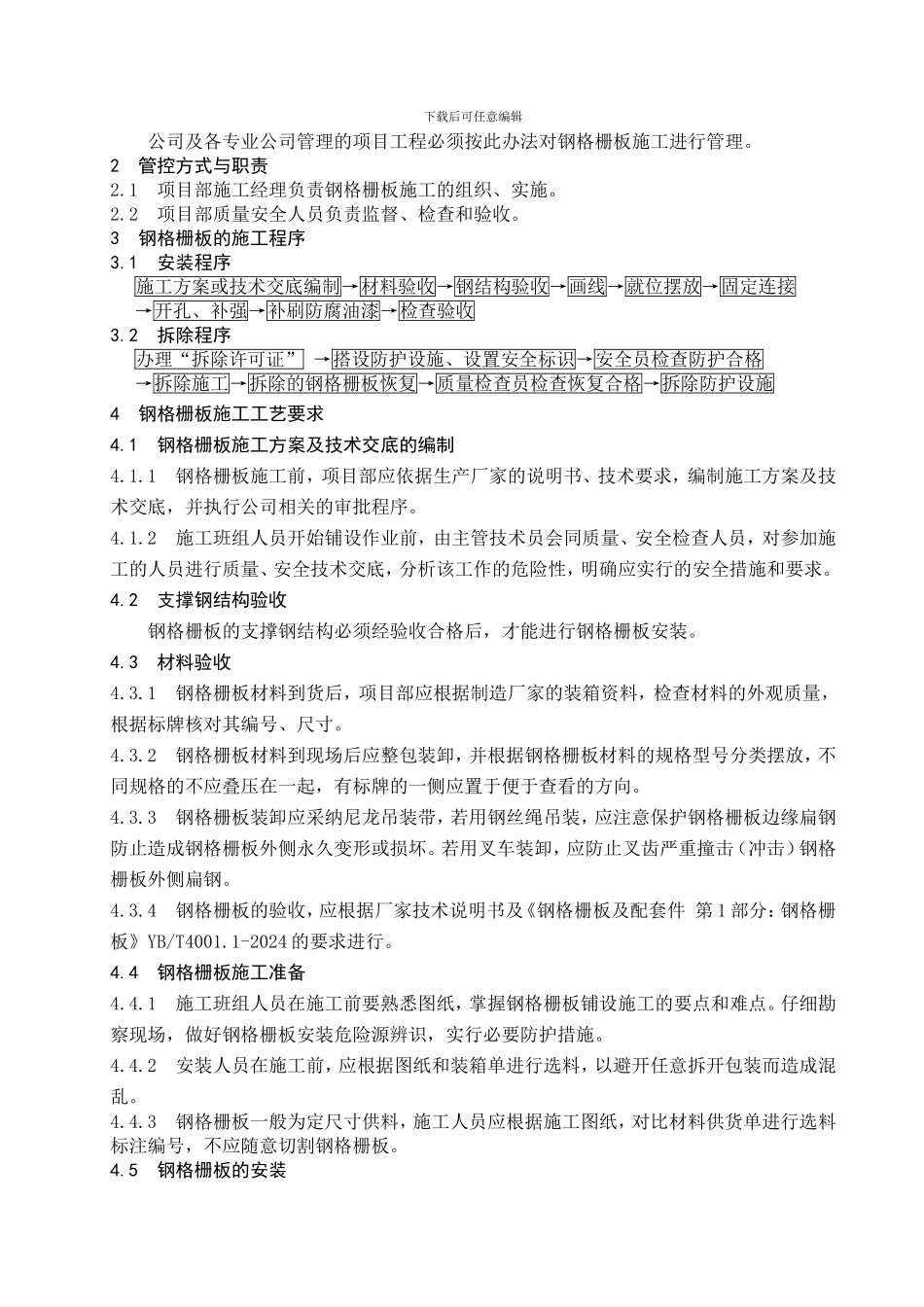

2 管控方式与职责2
1 项目部施工经理负责钢格栅板施工的组织、实施
2 项目部质量安全人员负责监督、检查和验收
3 钢格栅板的施工程序3
1 安装程序施工方案或技术交底编制→材料验收→钢结构验收→画线→就位摆放→固定连接→开孔、补强→补刷防腐油漆→检查验收3
2 拆除程序办理“拆除许可证” →搭设防护设施、设置安全标识→安全员检查防护合格→拆除施工→拆除的钢格栅板恢复→质量检查员检查恢复合格→拆除防护设施4 钢格栅板施工工艺要求4
1 钢格栅板施工方案及技术交底的编制4
1 钢格栅板施工前,项目部应依据生产厂家的说明书、技术要求,编制施工方案及技术交底,并执行公司相关的审批程序
2 施工班组人员开始铺设作业前,由主管技术员会同质量、安全检查人员,对参加施工的人员进行质量、安全技术交底,分析该工作的危险性,明确应实行的安全措施和要求
2 支撑钢结构验收钢格栅板的支撑钢结构必须经验收合格后,才能进行钢格栅板安装
3 材料验收4
1 钢格栅板材料到货后,项目
