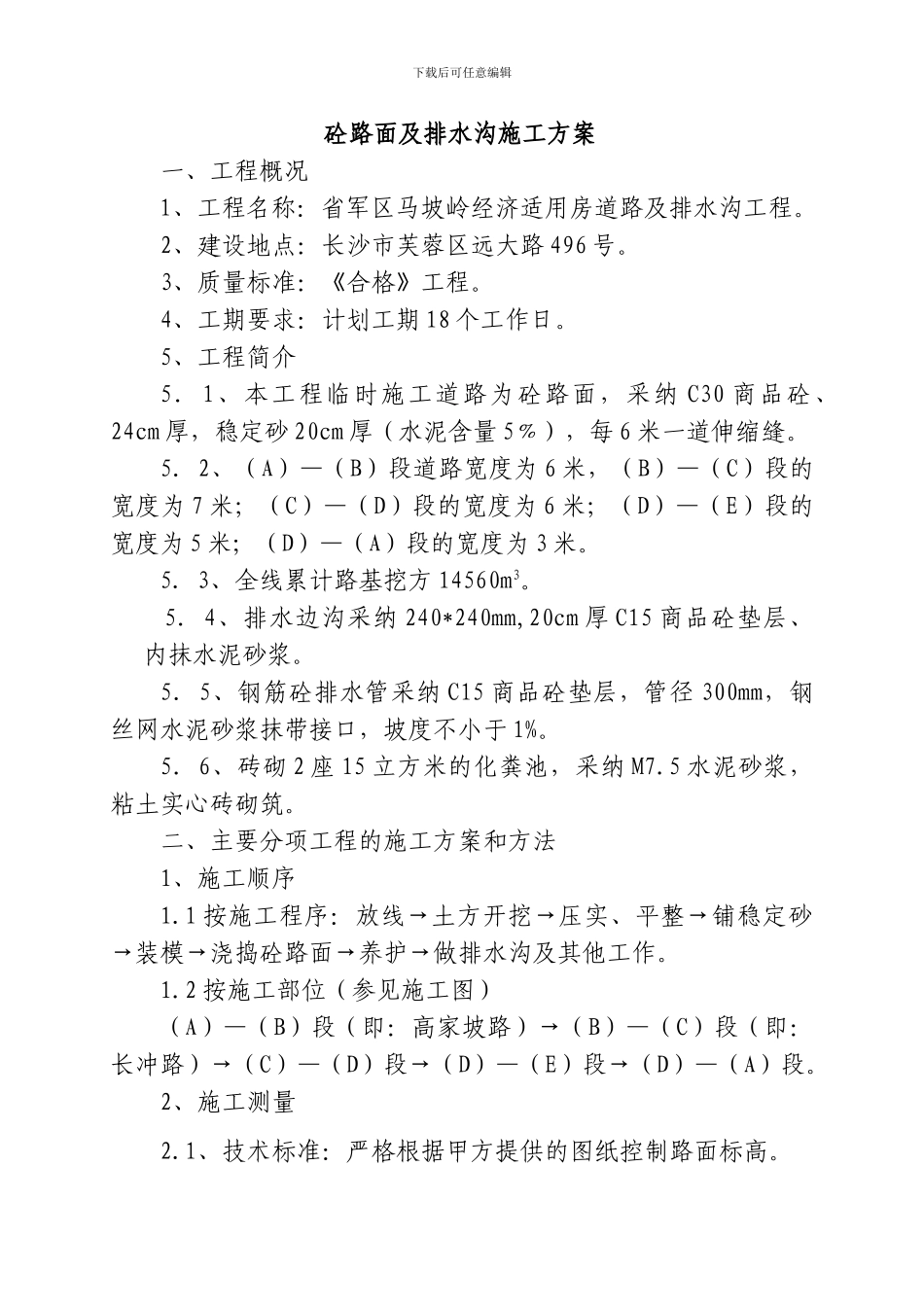

下载后可任意编辑砼路面及排水沟施工方案一、工程概况1、工程名称:省军区马坡岭经济适用房道路及排水沟工程
2、建设地点:长沙市芙蓉区远大路 496 号
3、质量标准:《合格》工程
4、工期要求:计划工期 18 个工作日
5、工程简介5.1、本工程临时施工道路为砼路面,采纳 C30 商品砼、24cm 厚,稳定砂 20cm 厚(水泥含量 5﹪),每 6 米一道伸缩缝
5.2、(A)—(B)段道路宽度为 6 米,(B)—(C)段的宽度为 7 米;(C)—(D)段的宽度为 6 米;(D)—(E)段的宽度为 5 米;(D)—(A)段的宽度为 3 米
5.3、全线累计路基挖方 14560m3
5.4、排水边沟采纳 240*240mm,20cm 厚 C15 商品砼垫层、内抹水泥砂浆
5.5、钢筋砼排水管采纳 C15 商品砼垫层,管径 300mm,钢丝网水泥砂浆抹带接口,坡度不小于 1%
5.6、砖砌 2 座 15 立方米的化粪池,采纳 M7
5 水泥砂浆,粘土实心砖砌筑
二、主要分项工程的施工方案和方法1、施工顺序1
1 按施工程序:放线→土方开挖→压实、平整→铺稳定砂→装模→浇捣砼路面→养护→做排水沟及其他工作
2 按施工部位(参见施工图)(A)—(B)段(即:高家坡路)→(B)—(C)段(即:长冲路)→(C)—(D)段→(D)—(E)段→(D)—(A)段
2、施工测量2

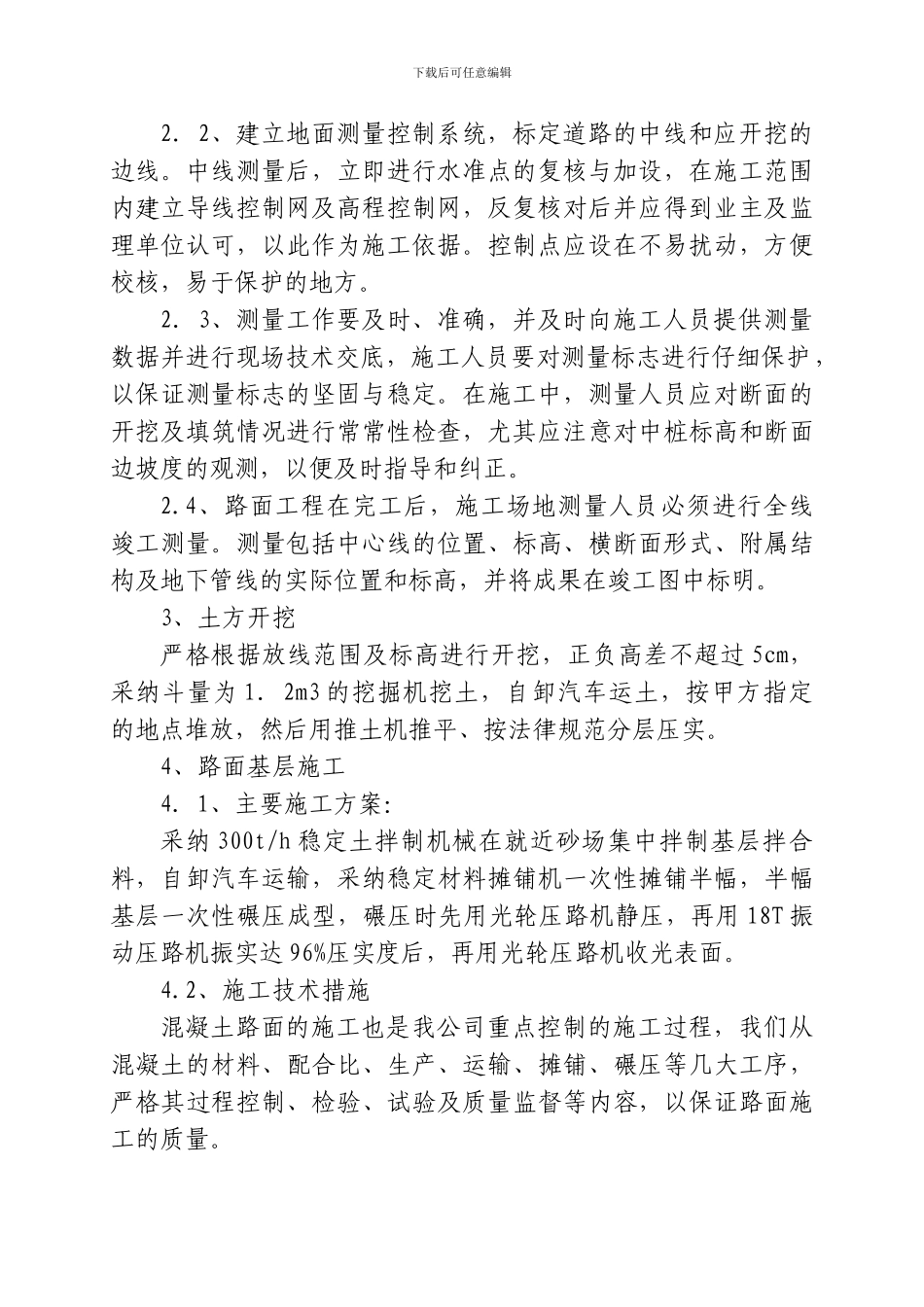

1、技术标准:严格根据甲方提供的图纸控制路面标高
下载后可任意编辑2.2、建立地面测量控制系统,标定道路的中线和应开挖的边线
中线测量后,立即进行水准点的复核与加设,在施工范围内建立导线控制网及高程控制网,反复核对后并应得到业主及监理单位认可,以此作为施工依据
控制点应设在不易扰动,方便校核,易于保护的地方
2.3、测量工作要及时、准确,并及时向施工人员提供测量数据并进行现场技术交底,施工人员要对测量标志进行仔细
