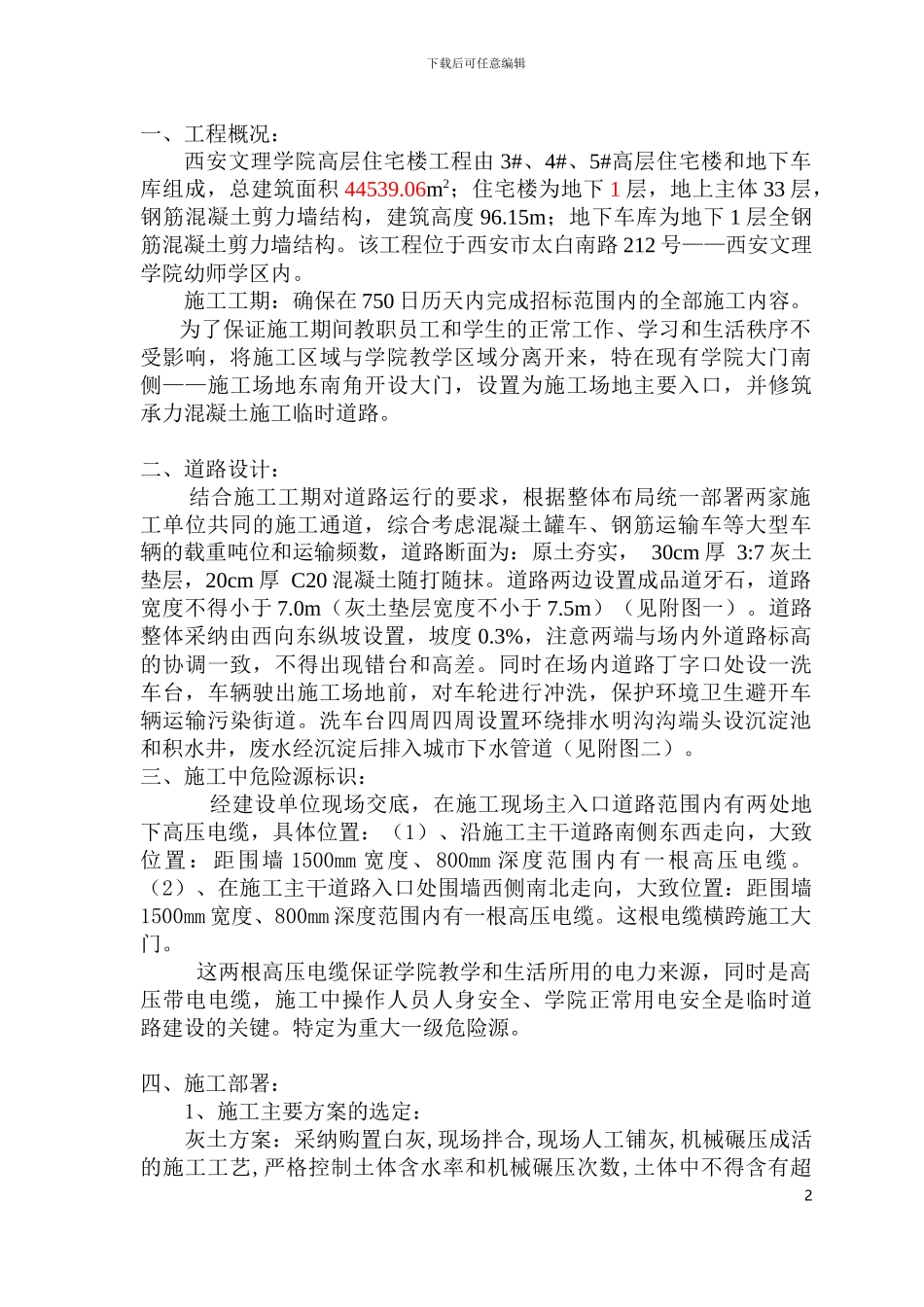

下载后可任意编辑西安文理学院高层住宅楼工程施工临时道路施工方案编制人员:审核人员:批准人员:陕西建工集团总公司西安文理学院项目部二 0 一二年六月二十一日1下载后可任意编辑一、工程概况:西安文理学院高层住宅楼工程由 3#、4#、5#高层住宅楼和地下车库组成,总建筑面积 44539.06m2;住宅楼为地下 1 层,地上主体 33 层,钢筋混凝土剪力墙结构,建筑高度 96.15m;地下车库为地下 1 层全钢筋混凝土剪力墙结构。该工程位于西安市太白南路 212 号——西安文理学院幼师学区内。施工工期:确保在 750 日历天内完成招标范围内的全部施工内容。 为了保证施工期间教职员工和学生的正常工作、学习和生活秩序不受影响,将施工区域与学院教学区域分离开来,特在现有学院大门南侧——施工场地东南角开设大门,设置为施工场地主要入口,并修筑承力混凝土施工临时道路。 二、道路设计: 结合施工工期对道路运行的要求,根据整体布局统一部署两家施工单位共同的施工通道,综合考虑混凝土罐车、钢筋运输车等大型车辆的载重吨位和运输频数,道路断面为:原土夯实, 30cm 厚 3:7 灰土垫层,20cm 厚 C20 混凝土随打随抹。道路两边设置成品道牙石,道路宽度不得小于 7.0m(灰土垫层宽度不小于 7.5m)(见附图一)。道路整体采纳由西向东纵坡设置,坡度 0.3%,注意两端与场内外道路标高的协调一致,不得出现错台和高差。同时在场内道路丁字口处设一洗车台,车辆驶出施工场地前,对车轮进行冲洗,保护环境卫生避开车辆运输污染街道。洗车台四周四周设置环绕排水明沟沟端头设沉淀池和积水井,废水经沉淀后排入城市下水管道(见附图二)。三、施工中危险源标识: 经建设单位现场交底,在施工现场主入口道路范围内有两处地下高压电缆,具体位置:(1)、沿施工主干道路南侧东西走向,大致位置:距围墙 1500mm 宽度、800mm 深度范围内有一根高压电缆。(2)、在施工主干道路入口处围墙西侧南北走向,大致位置:距围墙1500mm 宽度、800mm 深度范围内有一根高压电缆。这根电缆横跨施工大门。 这两根高压电缆保证学院教学和生活所用的电力来源,同时是高压带电电缆,施工中操作人员人身安全、学院正常用电安全是临时道路建设的关键。特定为重大一级危险源。四、施工部署:1、施工主要方案的选定:灰土方案:采纳购置白灰,现场拌合,现场人工铺灰,机械碾压成活的施工工艺,严格控制土体含水率和机械碾压次数,土体中不得含有超2下载后可任意...
