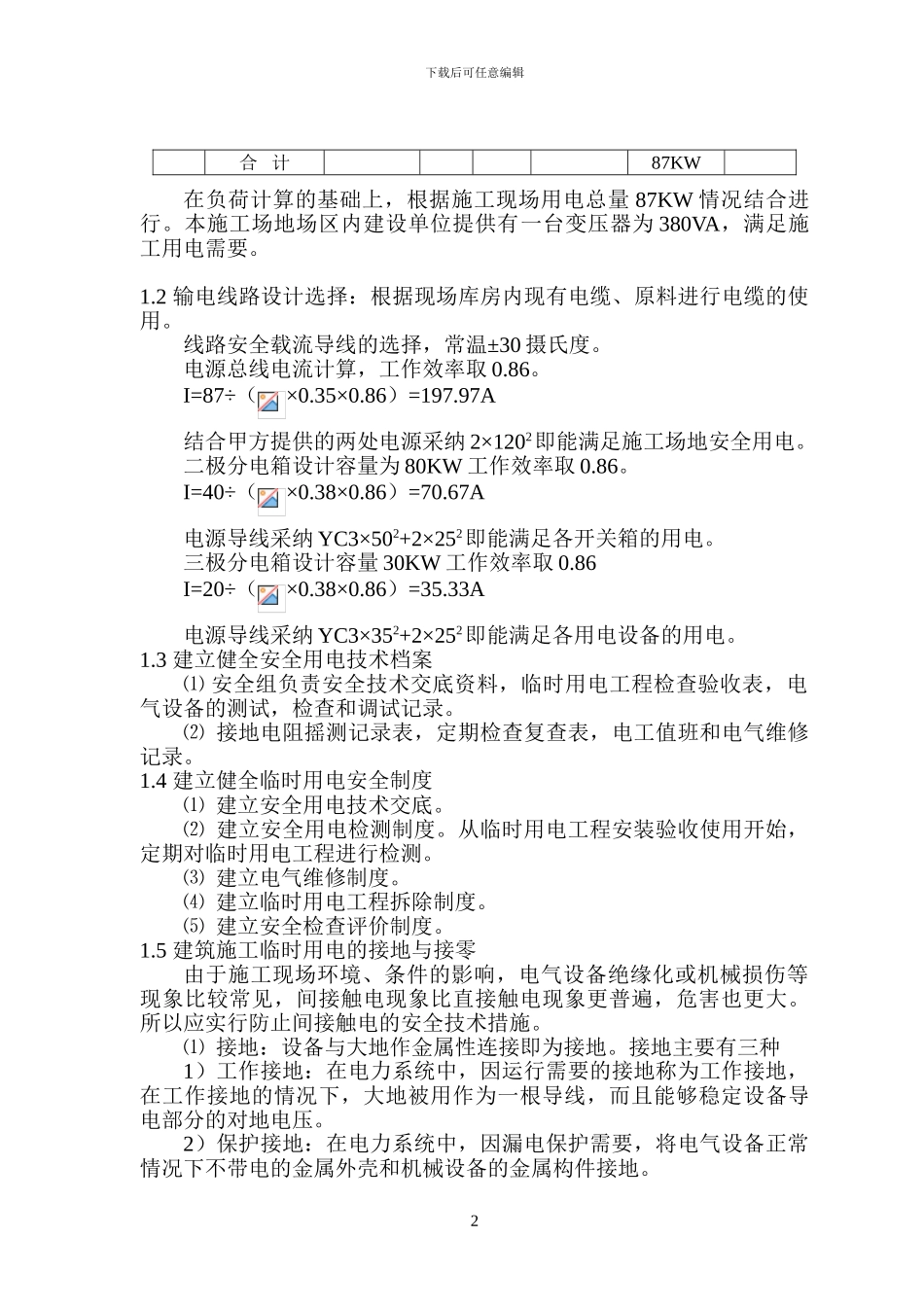

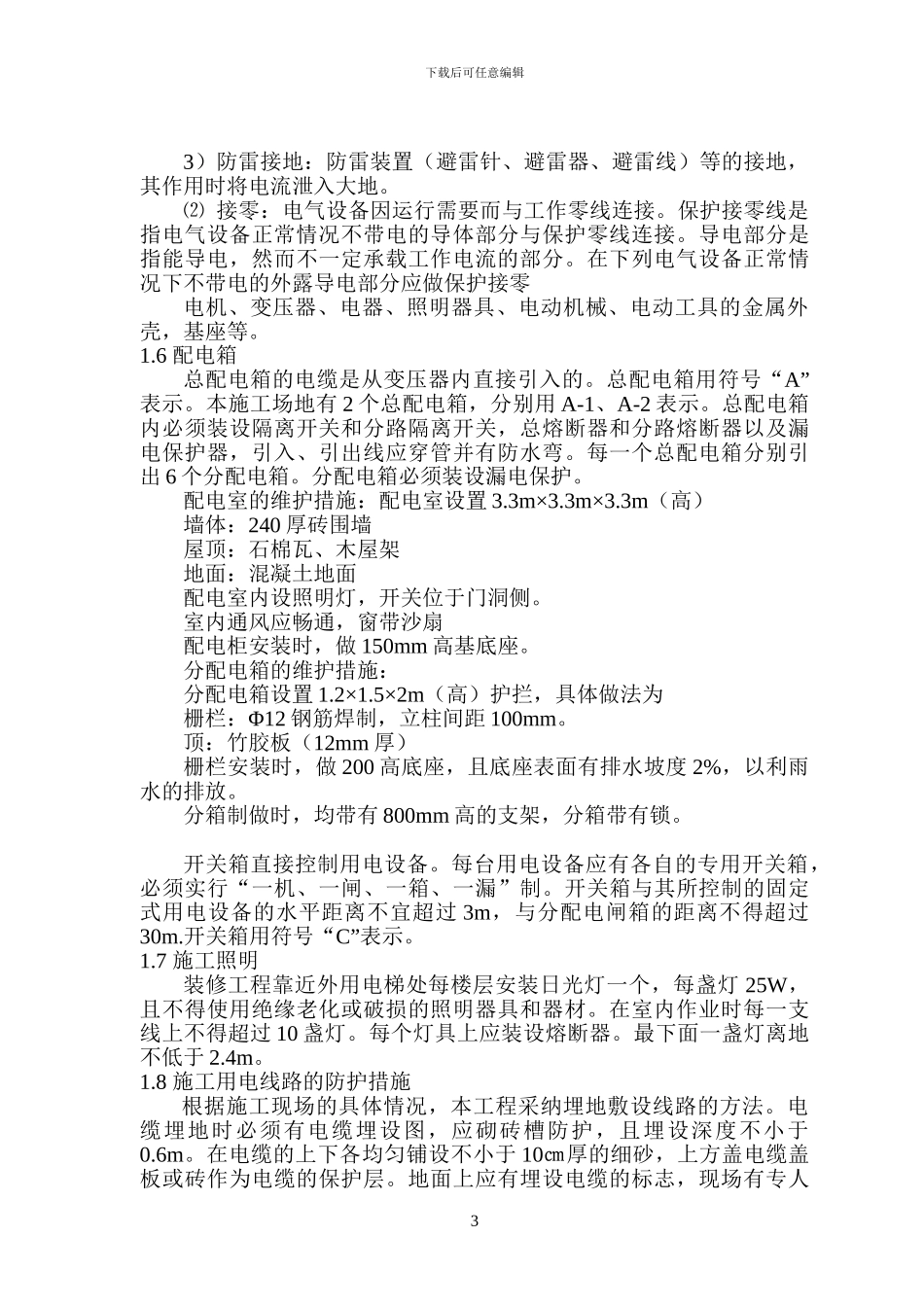

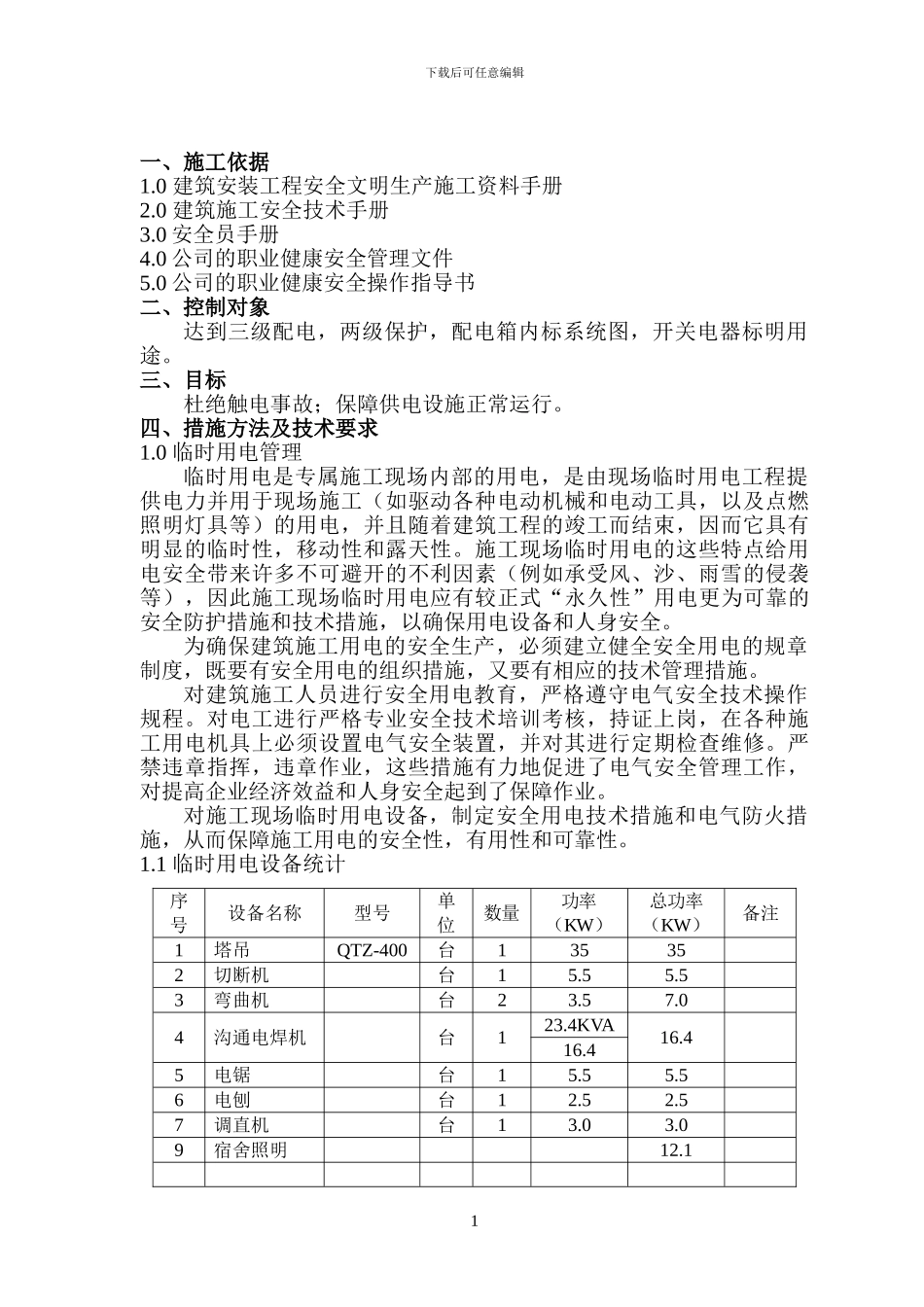

下载后可任意编辑一、施工依据1.0 建筑安装工程安全文明生产施工资料手册2.0 建筑施工安全技术手册3.0 安全员手册4.0 公司的职业健康安全管理文件5.0 公司的职业健康安全操作指导书二、控制对象达到三级配电,两级保护,配电箱内标系统图,开关电器标明用途。三、目标杜绝触电事故;保障供电设施正常运行。四、措施方法及技术要求1.0 临时用电管理临时用电是专属施工现场内部的用电,是由现场临时用电工程提供电力并用于现场施工(如驱动各种电动机械和电动工具,以及点燃照明灯具等)的用电,并且随着建筑工程的竣工而结束,因而它具有明显的临时性,移动性和露天性。施工现场临时用电的这些特点给用电安全带来许多不可避开的不利因素(例如承受风、沙、雨雪的侵袭等),因此施工现场临时用电应有较正式“永久性”用电更为可靠的安全防护措施和技术措施,以确保用电设备和人身安全。为确保建筑施工用电的安全生产,必须建立健全安全用电的规章制度,既要有安全用电的组织措施,又要有相应的技术管理措施。对建筑施工人员进行安全用电教育,严格遵守电气安全技术操作规程。对电工进行严格专业安全技术培训考核,持证上岗,在各种施工用电机具上必须设置电气安全装置,并对其进行定期检查维修。严禁违章指挥,违章作业,这些措施有力地促进了电气安全管理工作,对提高企业经济效益和人身安全起到了保障作业。对施工现场临时用电设备,制定安全用电技术措施和电气防火措施,从而保障施工用电的安全性,有用性和可靠性。1.1 临时用电设备统计序号设备名称型号单位数量功率(KW)总功率(KW)备注1塔吊QTZ-400台135352切断机台15.55.53弯曲机台23.57.04沟通电焊机台123.4KVA16.416.45电锯台15.55.56电刨台12.52.57调直机台13.03.09宿舍照明12.11下载后可任意编辑合 计87KW在负荷计算的基础上,根据施工现场用电总量 87KW 情况结合进行。本施工场地场区内建设单位提供有一台变压器为 380VA,满足施工用电需要。1.2 输电线路设计选择:根据现场库房内现有电缆、原料进行电缆的使用。线路安全载流导线的选择,常温±30 摄氏度。电源总线电流计算,工作效率取 0.86。I=87÷(×0.35×0.86)=197.97A结合甲方提供的两处电源采纳 2×1202即能满足施工场地安全用电。二极分电箱设计容量为 80KW 工作效率取 0.86。I=40÷(×0.38×0.86)=70.67A电源导线采纳 YC3×502+2×252即能满足各开关箱的用电。三极分电箱设计容量 30KW 工作效率取...
