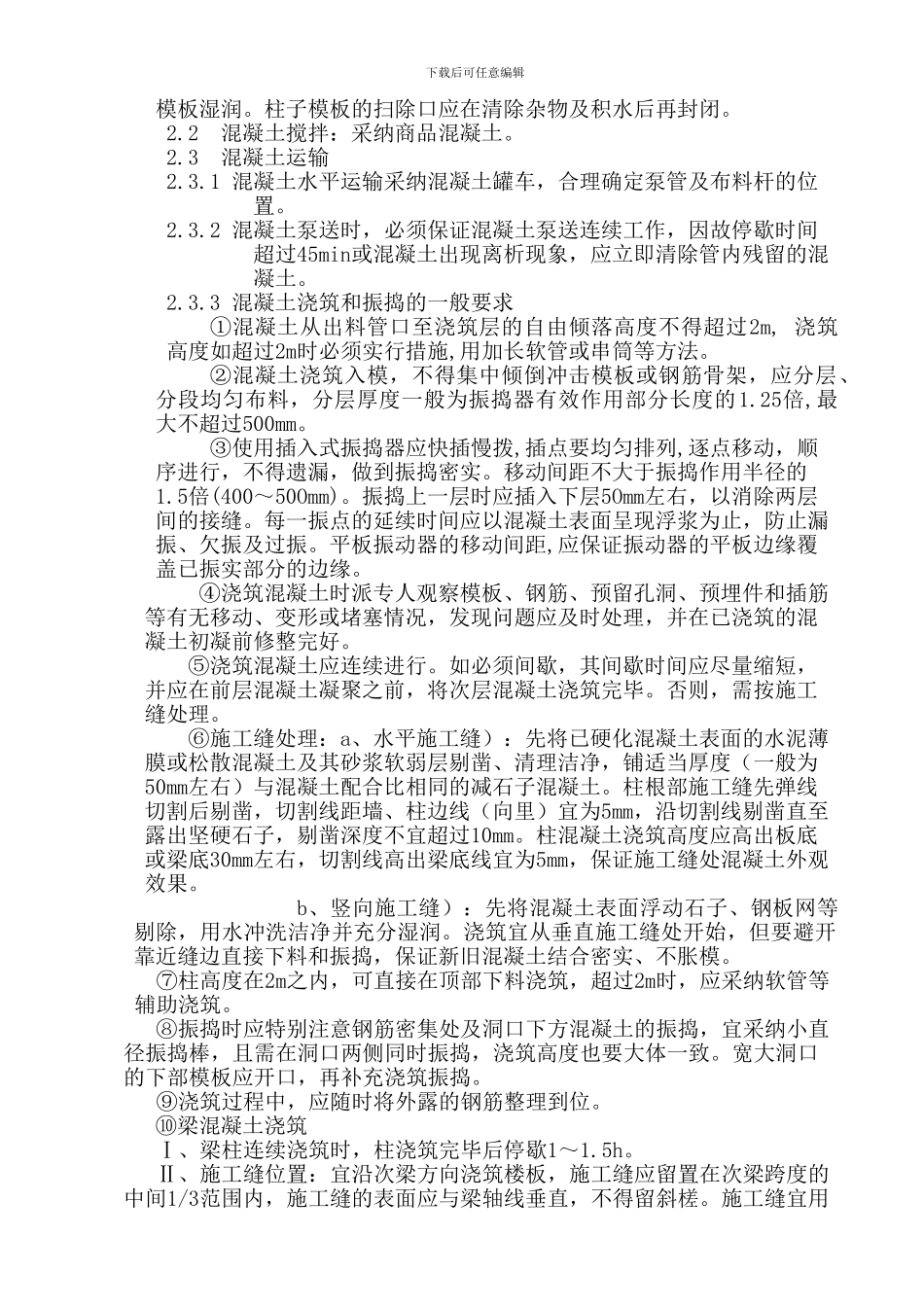

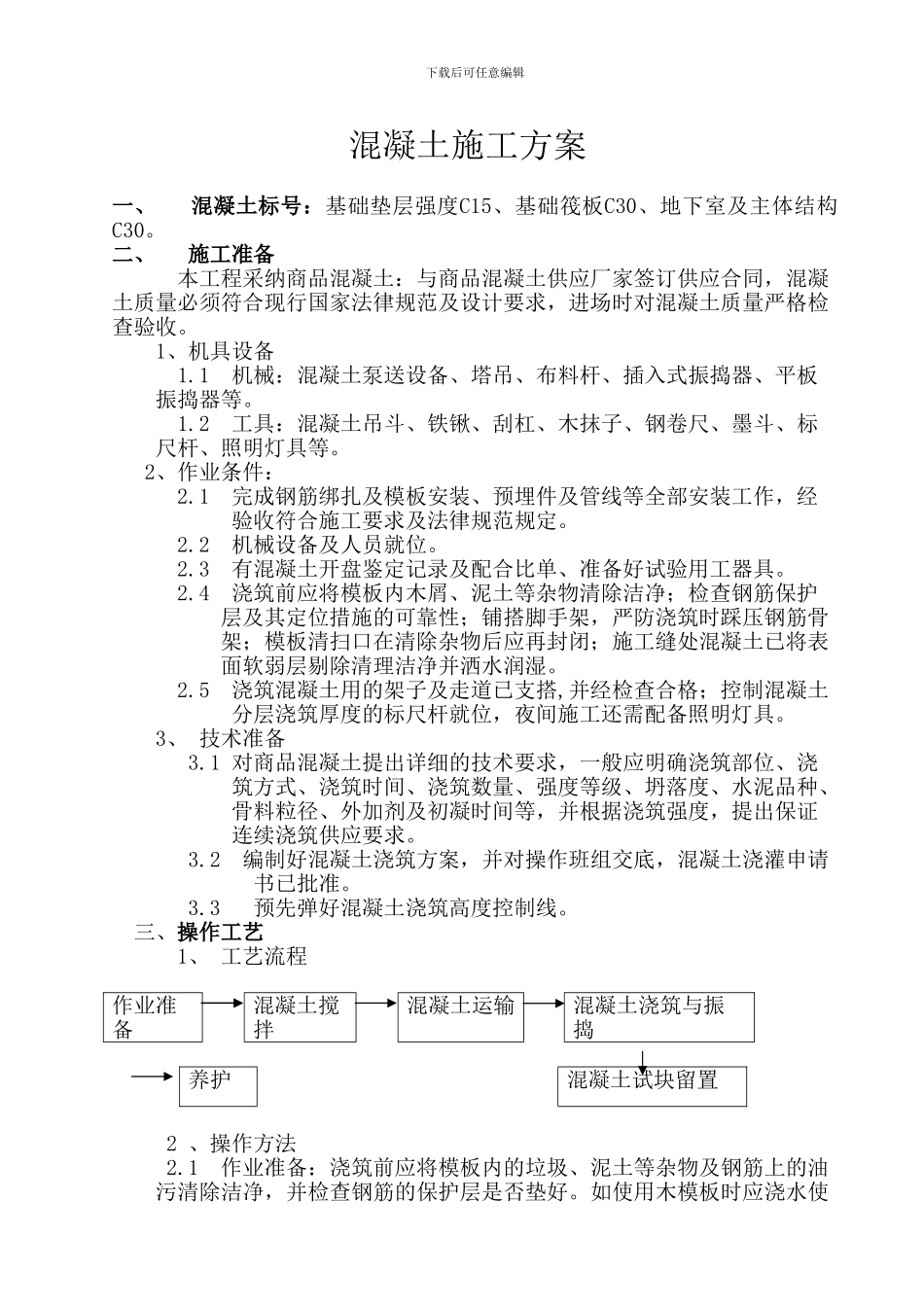

下载后可任意编辑混凝土施工方案 一、 混凝土标号:基础垫层强度C15、基础筏板C30、地下室及主体结构C30。二、 施工准备 本工程采纳商品混凝土:与商品混凝土供应厂家签订供应合同,混凝土质量必须符合现行国家法律规范及设计要求,进场时对混凝土质量严格检查验收。1、机具设备1.1 机械:混凝土泵送设备、塔吊、布料杆、插入式振捣器、平板振捣器等。1.2 工具:混凝土吊斗、铁锹、刮杠、木抹子、钢卷尺、墨斗、标尺杆、照明灯具等。2、作业条件:2.1 完成钢筋绑扎及模板安装、预埋件及管线等全部安装工作,经验收符合施工要求及法律规范规定。2.2 机械设备及人员就位。2.3 有混凝土开盘鉴定记录及配合比单、准备好试验用工器具。2.4 浇筑前应将模板内木屑、泥土等杂物清除洁净;检查钢筋保护层及其定位措施的可靠性;铺搭脚手架,严防浇筑时踩压钢筋骨架;模板清扫口在清除杂物后应再封闭;施工缝处混凝土已将表面软弱层剔除清理洁净并洒水润湿。2.5 浇筑混凝土用的架子及走道已支搭,并经检查合格;控制混凝土分层浇筑厚度的标尺杆就位,夜间施工还需配备照明灯具。3、 技术准备3.1 对商品混凝土提出详细的技术要求,一般应明确浇筑部位、浇筑方式、浇筑时间、浇筑数量、强度等级、坍落度、水泥品种、骨料粒径、外加剂及初凝时间等,并根据浇筑强度,提出保证连续浇筑供应要求。3.2 编制好混凝土浇筑方案,并对操作班组交底,混凝土浇灌申请书已批准。3.3 预先弹好混凝土浇筑高度控制线。三、操作工艺1、 工艺流程作业准备混凝土搅拌混凝土运输混凝土浇筑与振捣养护混凝土试块留置2 、操作方法2.1 作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的保护层是否垫好。如使用木模板时应浇水使下载后可任意编辑模板湿润。柱子模板的扫除口应在清除杂物及积水后再封闭。2.2 混凝土搅拌:采纳商品混凝土。2.3 混凝土运输2.3.1 混凝土水平运输采纳混凝土罐车,合理确定泵管及布料杆的位置。2.3.2 混凝土泵送时,必须保证混凝土泵送连续工作,因故停歇时间超过45min或混凝土出现离析现象,应立即清除管内残留的混凝土。2.3.3 混凝土浇筑和振捣的一般要求①混凝土从出料管口至浇筑层的自由倾落高度不得超过2m, 浇筑高度如超过2m时必须实行措施,用加长软管或串筒等方法。②混凝土浇筑入模,不得集中倾倒冲击模板或钢筋骨架,应分层、分段均匀布料,分层厚度一般为振捣器有效作用部分长度的1.25倍,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主体砼施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
