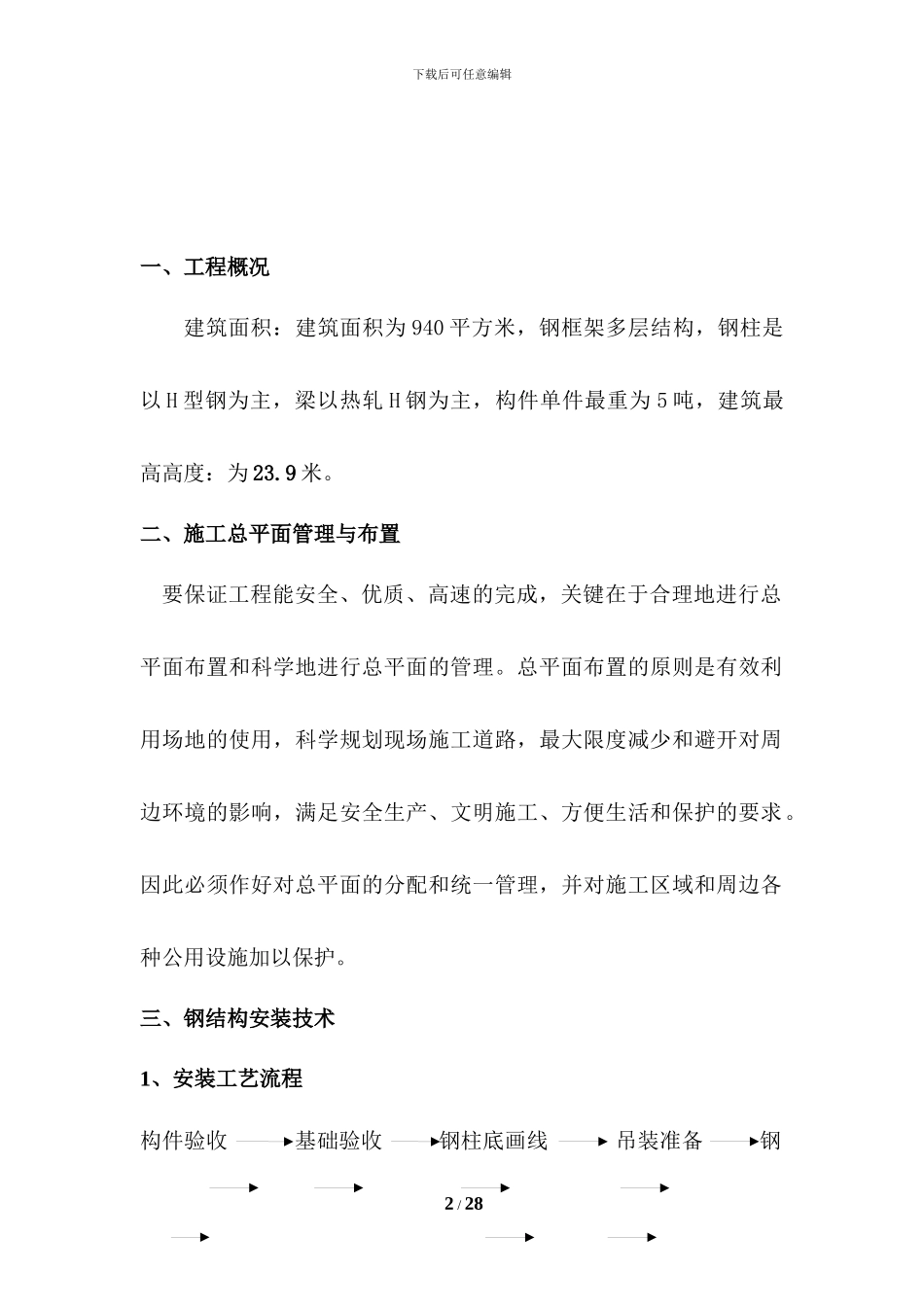

目 录一、工程概况二、施工总平面管理与布置三、钢结构安装技术四、屋面檩条和墙面檩条的安装五、主要投入施工机具及数量六、劳动力安排计划及劳务分包情况七、质量保证体系及保证措施八、安全保证体系及安全保证措施九、工期保证体系及保证措施下载后可任意编辑一、工程概况建筑面积:建筑面积为 940 平方米,钢框架多层结构,钢柱是以 H 型钢为主,梁以热轧 H 钢为主,构件单件最重为 5 吨,建筑最高高度:为 23
二、施工总平面管理与布置要保证工程能安全、优质、高速的完成,关键在于合理地进行总平面布置和科学地进行总平面的管理
总平面布置的原则是有效利用场地的使用,科学规划现场施工道路,最大限度减少和避开对周边环境的影响,满足安全生产、文明施工、方便生活和保护的要求
因此必须作好对总平面的分配和统一管理,并对施工区域和周边各种公用设施加以保护

三、钢结构安装技术1、安装工艺流程构件验收 基础验收 钢柱底画线 吊装准备 钢 2 / 28下载后可任意编辑柱吊装 钢柱 校正固定 钢梁吊装 钢梁与钢梁连 接钢柱与钢梁校正节点焊接 油漆 最终交验2、施工设备对施工作业面的要求,为保证钢结构安装安全运输与顺利安装,对现场的作业面要求如下:2
1 保证城区与厂区连接处道路的畅通
2 确保现场三通一平的正常施工条件
3 构件吊装设备选用根据本工程钢框架结构特点,起吊高度为 23
9 米,构件重为5t,根据以上数据考虑选出用 QY25、QY50t 型起重机各一台满足本工程构件的吊装
3、钢构件安装阶段的测量3
1 根据业主提供的标高控制点,轴线控制桩,建筑物垂直度的传递,用全站仪或激光经纬仪在控制点处架设仪器,精密对中调平,将基准点转移到被测部位
2 柱的垂直度测量是多层结构最关键的质量控制点
3 / 28下载后可任意编辑3
3 激光铅直仪法,将铅直仪架在控制点上,通过观测照在接受靶上
