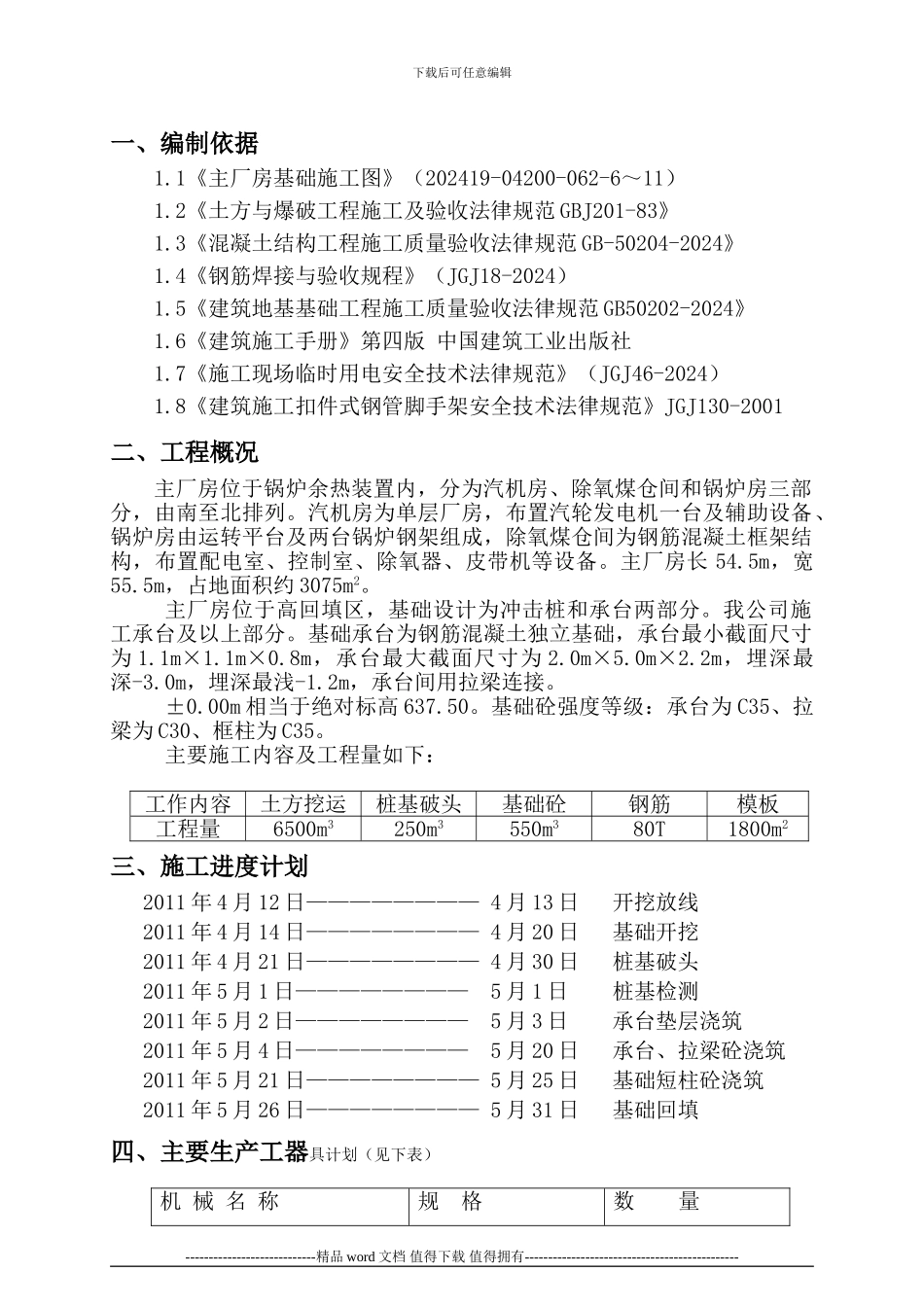

1《主厂房基础施工图》(202419-04200-062-6~11)1
2《土方与爆破工程施工及验收法律规范 GBJ201-83》1
3《混凝土结构工程施工质量验收法律规范 GB-50204-2024》1
4《钢筋焊接与验收规程》(JGJ18-2024)1
5《建筑地基基础工程施工质量验收法律规范 GB50202-2024》1
6《建筑施工手册》第四版 中国建筑工业出版社1
7《施工现场临时用电安全技术法律规范》(JGJ46-2024)1
8《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001二、工程概况主厂房位于锅炉余热装置内,分为汽机房、除氧煤仓间和锅炉房三部分,由南至北排列
汽机房为单层厂房,布置汽轮发电机一台及辅助设备、锅炉房由运转平台及两台锅炉钢架组成,除氧煤仓间为钢筋混凝土框架结构,布置配电室、控制室、除氧器、皮带机等设备
主厂房长 54
5m,宽55
5m,占地面积约 3075m2
主厂房位于高回填区,基础设计为冲击桩和承台两部分
我公司施工承台及以上部分
基础承台为钢筋混凝土独立基础,承台最小截面尺寸为 1
8m,承台最大截面尺寸为 2
2m,埋深最深-3
0m,埋深最浅-1
2m,承台间用拉梁连接
00m 相当于绝对标高 637
基础砼强度等级:承台为 C35、拉梁为 C30、框柱为 C35
主要施工内容及工程量如下:工作内容土方挖运桩基破头基础砼钢筋模板工程量6500m3250m3550m380T1800m2三、施工进度计划2011 年 4 月 12 日———————— 4 月 13 日 开挖放线2011 年 4 月 14 日———————— 4 月 20 日 基础开挖2011 年 4 月 21 日———————— 4 月 30 日 桩基破头2011 年 5
