1 安装范围安装包括:脱销烟道改造、脱硝钢结构制作安装、SCR 反应器及催化剂模块、脱硝进出口烟道、氨区设备、管道及其附件、支吊架和钢结构的制作安装,检修起吊设施安装以及相关电气设备的安装配合调试等
2 主吊车的选用我公司拟计划往本脱硝工程的主吊车为 250t 履带吊,并配以 50t 履带吊和 25t 汽车吊用于全场设备的卸车和吊装
250t 履带吊作为本工程脱硝施工的主力吊车,布置于锅炉本体左侧风机侧公路上,----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑沿炉前后方向行走,主要用于脱硝钢架及反应器的吊装
该吊车选用塔式工况(55m主臂,55m 副臂),额定起重量为 27
此吊车的机动性能好,吊装灵活
50t 履带吊全场机动布置
主要用于配合 250t 履带吊
工程前期和后期配合履带吊车的组装与拆卸

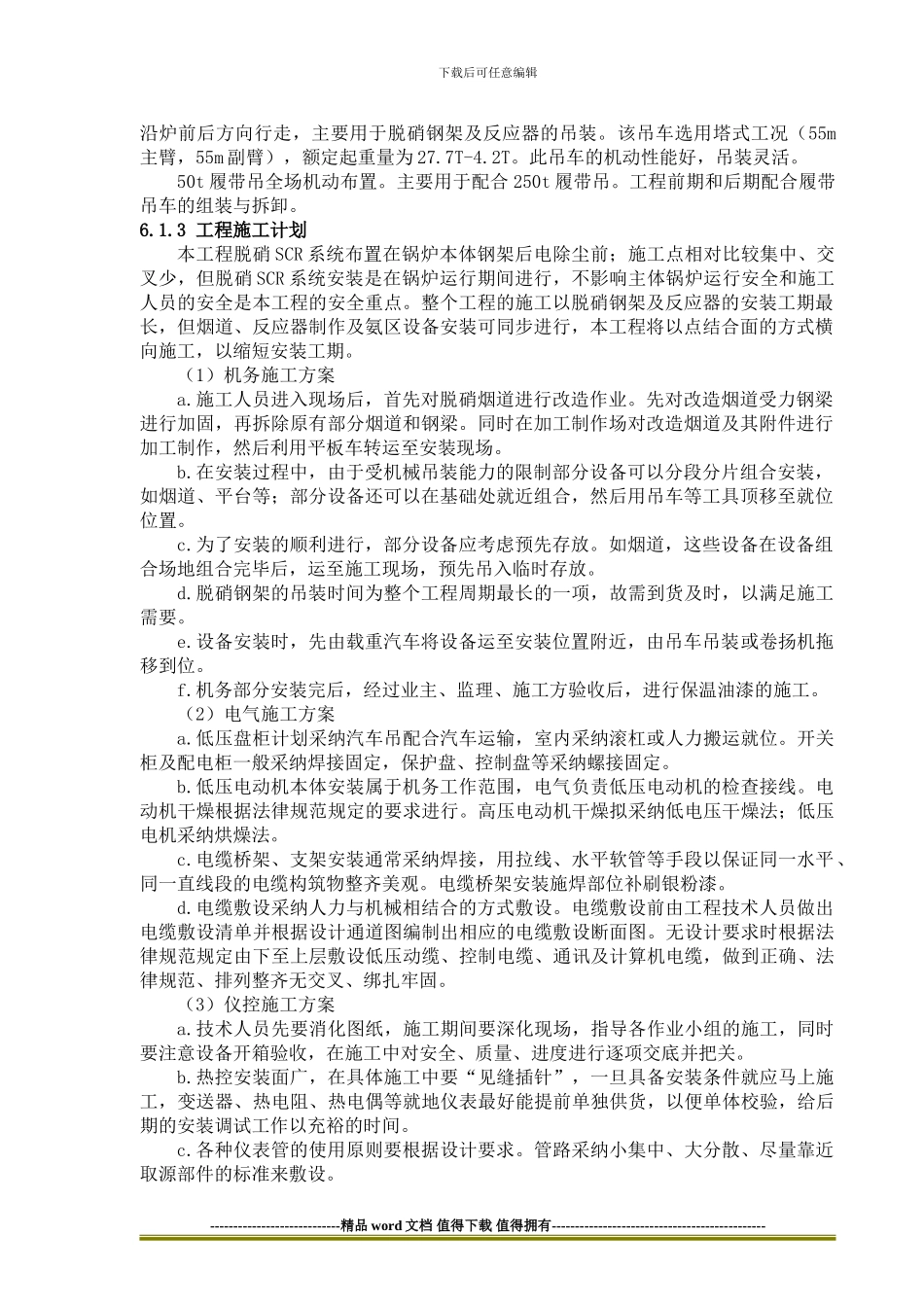

3 工程施工计划本工程脱硝 SCR 系统布置在锅炉本体钢架后电除尘前;施工点相对比较集中、交叉少,但脱硝 SCR 系统安装是在锅炉运行期间进行,不影响主体锅炉运行安全和施工人员的安全是本工程的安全重点
整个工程的施工以脱硝钢架及反应器的安装工期最长,但烟道、反应器制作及氨区设备安装可同步进行,本工程将以点结合面的方式横向施工,以缩短安装工期
(1)机务施工方案a
施工人员进入现场后,首先对脱硝烟道进行改造作业
先对改造烟道受力钢梁进行加固,再拆除原有部分烟道和钢梁

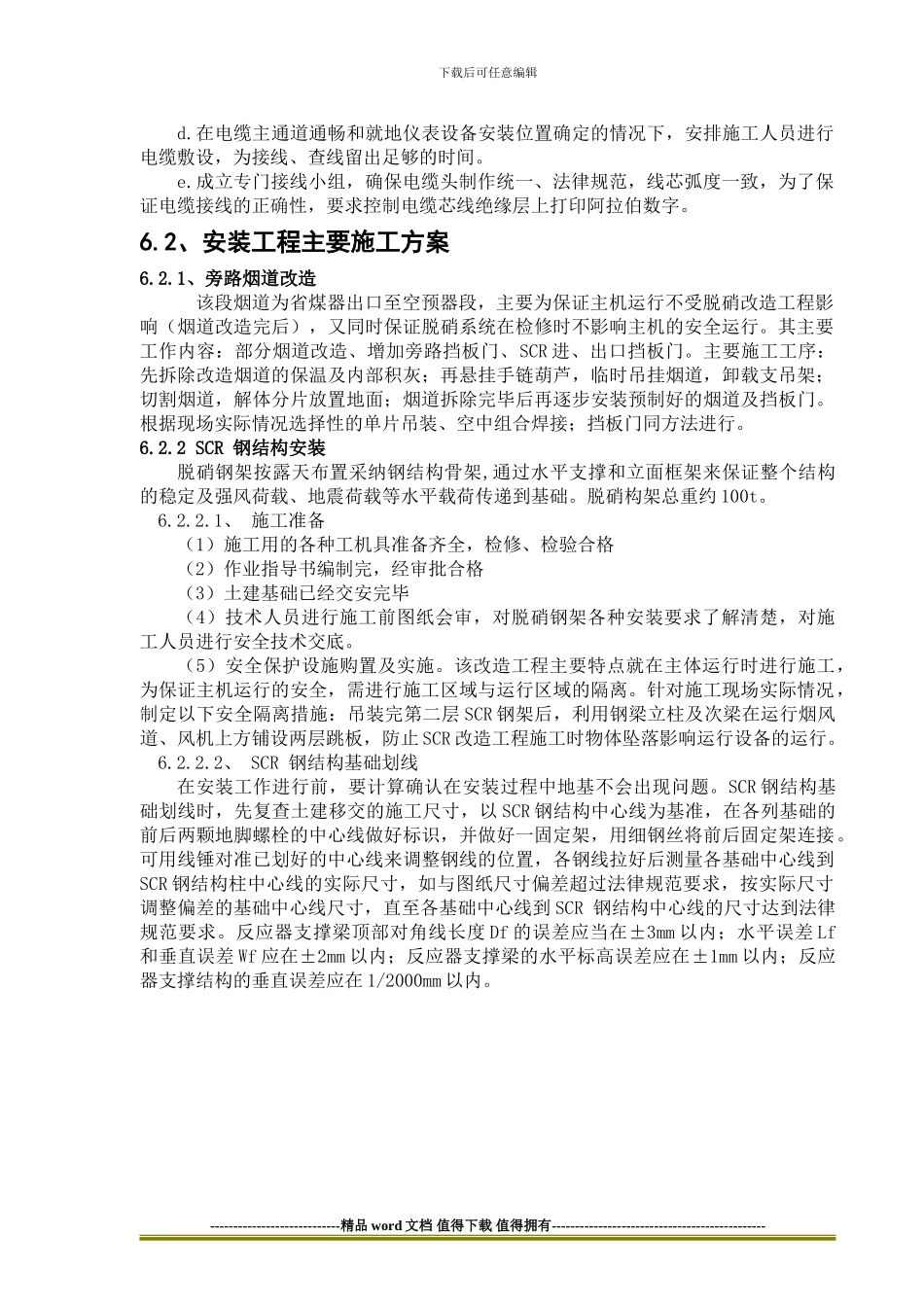

同时在加工制作场对改造烟道及其附件进行加工制作,
