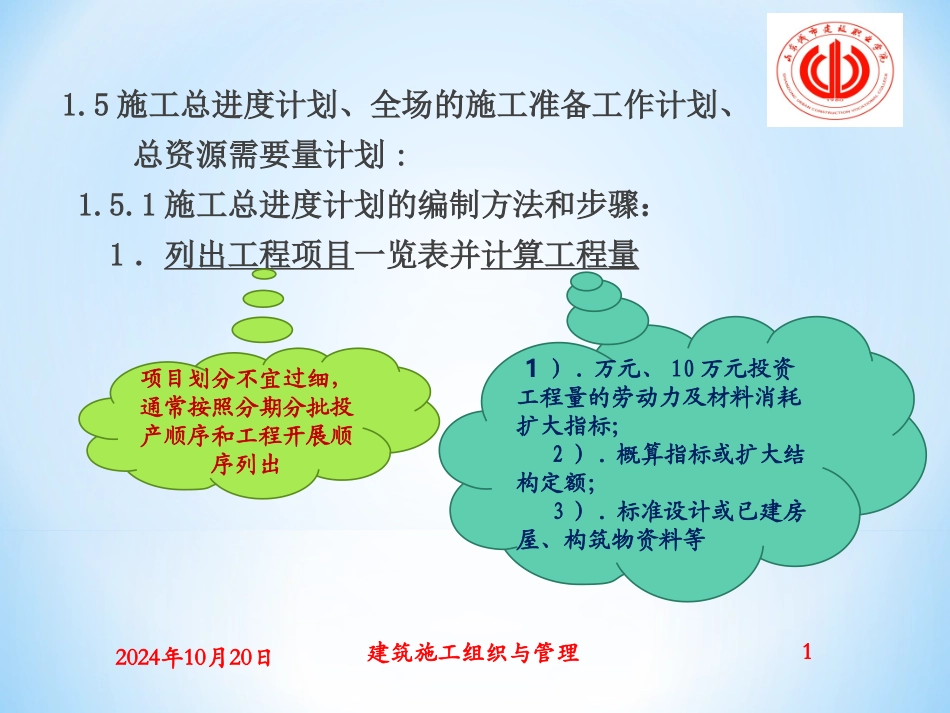

5施工总进度计划、全场的施工准备工作计划、总资源需要量计划:1
1施工总进度计划的编制方法和步骤:1.列出工程项目一览表并计算工程量2024年10月20日建筑施工组织与管理1项目划分不宜过细,通常按照分期分批投产顺序和工程开展顺序列出1)
万元、10万元投资工程量的劳动力及材料消耗扩大指标;2)
概算指标或扩大结构定额;3)

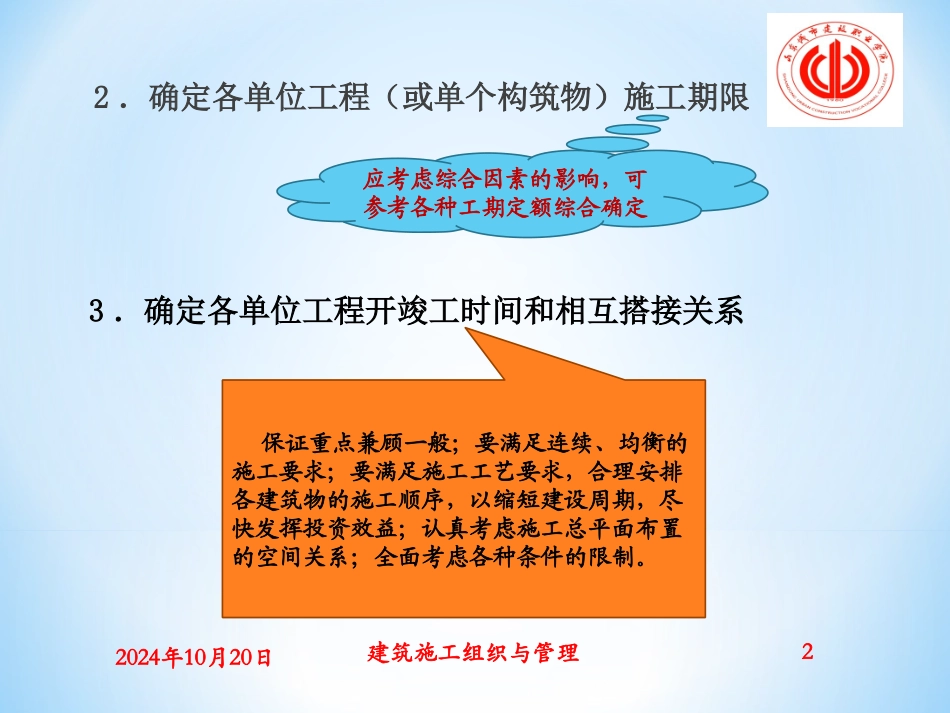

标准设计或已建房屋、构筑物资料等2.确定各单位工程(或单个构筑物)施工期限2024年10月20日建筑施工组织与管理2应考虑综合因素的影响,可参考各种工期定额综合确定3.确定各单位工程开竣工时间和相互搭接关系保证重点兼顾一般;要满足连续、均衡的施工要求;要满足施工工艺要求,合理安排各建筑物的施工顺序,以缩短建设周期,尽快发挥投资效益;认真考虑施工总平面布置的空间关系;全面考虑各种条件的限制

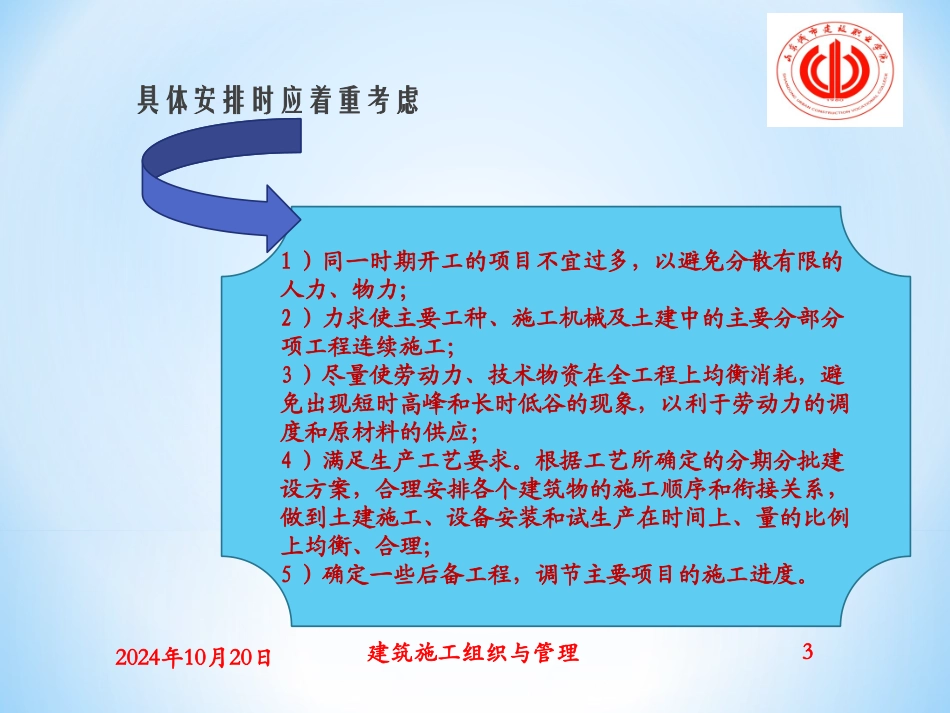

具体安排时应着重考虑1)同一时期开工的项目不宜过多,以避免分散有限的人力、物力;2)力求使主要工种、施工机械及土建中的主要分部分项工程连续施工;3)尽量使劳动力、技术物资在全工程上均衡消耗,避免出现短时高峰和长时低谷的现象,以利于劳动力的调度和原材料的供应;4)满足生产工艺要求
根据工艺所确定的分期分批建设方案,合理安排各个建筑物的施工顺序和衔接关系,做到土建施工、设备安装和试生产在时间上、量的比例上均衡、合理;5)确定一些后备工程,调节主要项目的施工进度
2024年10月20日建筑施工组织与管理31)采用横道图表达施工总进度计划:详细进行流水施工参数的计算,横道计划图的反复调整(劳动力资源均衡性调整等),绘制正式横道计划图,可借助一般常用的表格格式进行:2024年10月20日建筑施工组织与管理42)采用网络图编制施工总进度计划:首先可依据各项目的施工期限和它们之间的逻辑关系编制网络计划草图;然后根据进度目标、成本目标、资源目标进行优化;得到正式施工总进度计划
