下载后可任意编辑重庆市沙坪坝区 2024 年农村公路通畅工程(凤凰镇)施工总结一、工程规模、参建单位基本情况及完成的主要工作重庆沙坪坝区凤凰镇 2024 年农村公路畅通工程分为两个标段,设计总里程 12
615934Km,本标段设计里程 10
本工程路基已基本形成,路面设计为 4
5m 宽,200mm 厚,C30 混凝土,抗弯拉强度≥4
5Mpa,道路按四级公路标准进行施工
本工程位于重庆沙坪坝区凤凰镇,建设方为重庆沙坪坝区凤凰镇人民政府,重庆国幅工程监理咨询有限公司进行工程监理,由陕西远景工程有限公司承建
本工程完成总里程:10
736 公里,主要实物工程量:200mm 厚C30 混凝土道路面层 49832M2
(1)凤蛇路位于杨家庙村,起点和凤回路相接终点和胡回路相接,包括三条支线,总里程 0
75681km,路基宽度 4
(2)高柑路位于凤凰桥村,起于高堰沟终于柑子湾,路线全长2
791310km
其中主线设计里程 1
259710km,路基宽度 4
5m;支线四条设计总里程 1
531600km,路基宽度 4
(3)雷苏路位于八字桥村,起于雷家湾终于苏家湾,路线全长0
987147km
本路段由四条路组成,路基宽度 4
(4)五唐路位于五福村,主要路线起于大堰塘终于唐家湾,路线全长 3
295086km
本路段由是一条路组成,路基宽度 4
(5)松徐路位于皂桷树村,起于松林堡终于徐家湾,路线全长下载后可任意编辑1
998200km
主线设计里程 1
016343km,路基宽度 4
5m;支线四条设计里程 0
981857km,路基宽度 4

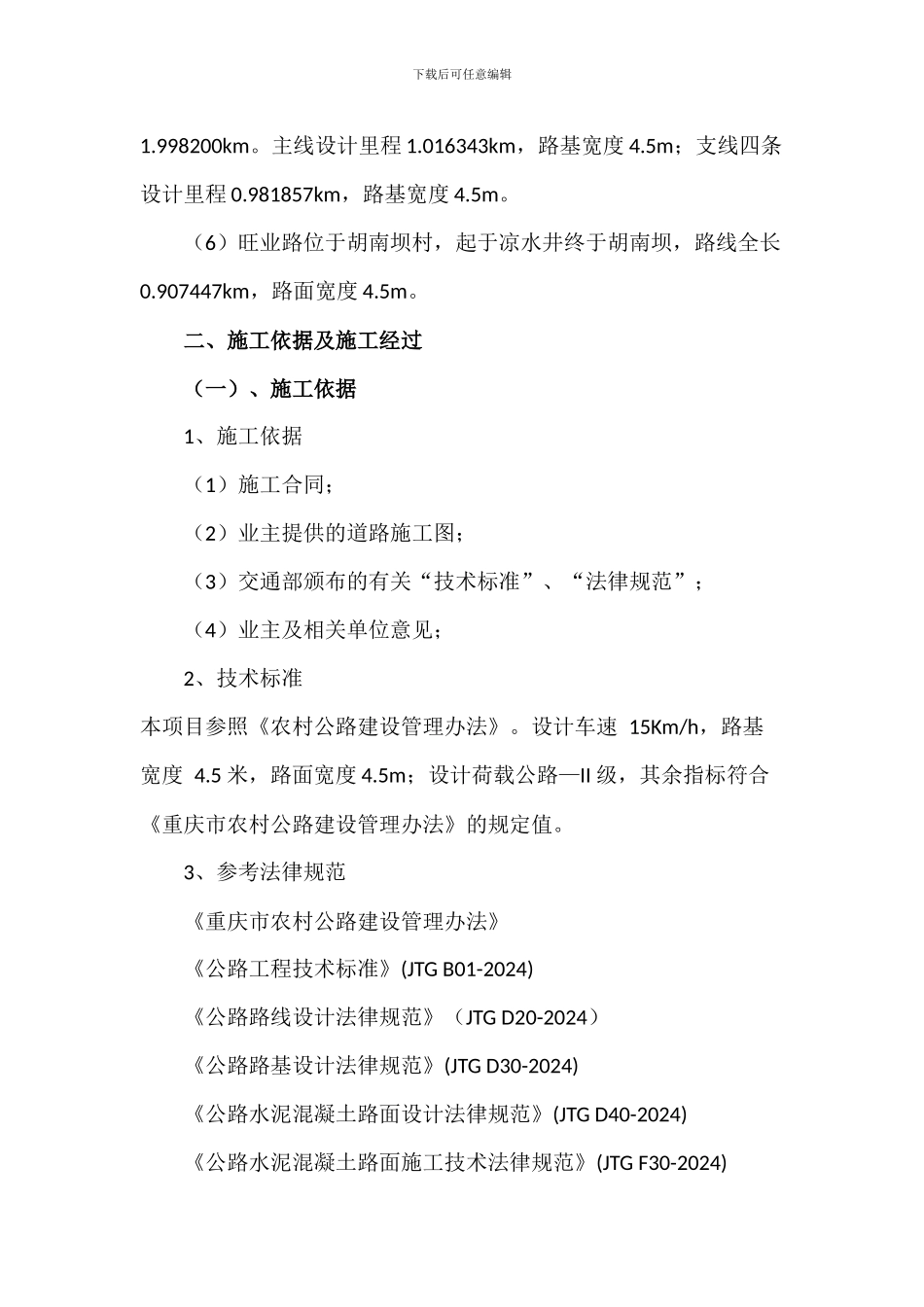

(6)旺业路位于胡南坝村,起于凉水井终于胡南坝,路线全长0
907447km,路面宽度 4
二、施工依据及施工经过(一)、施工依据1、施工依据(1)施工合同;(2)业主提供的道路施工
