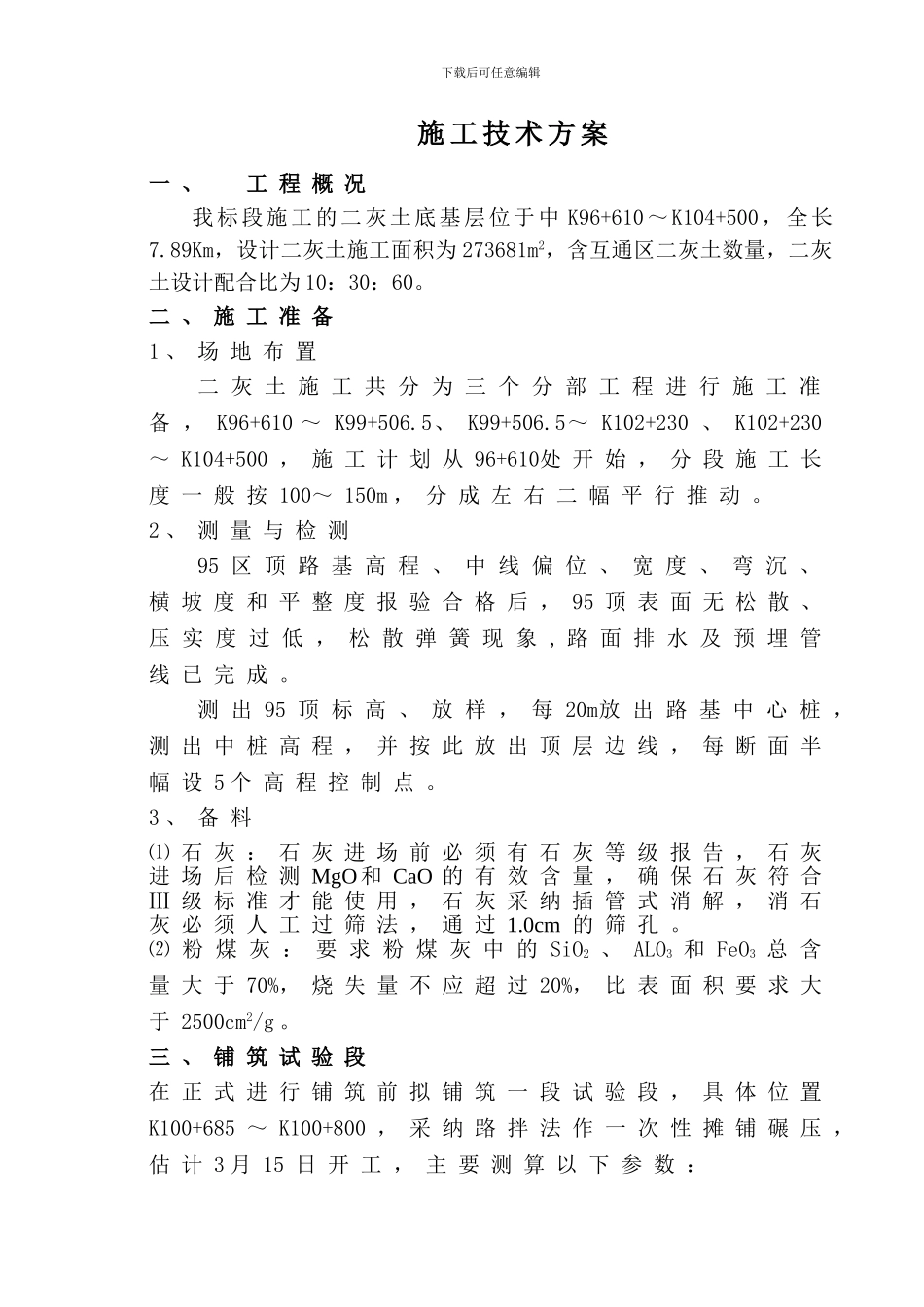

下载后可任意编辑施 工 技 术 方 案一 、工 程 概 况我标段施工的二灰土底基层位于中 K96+610~K104+500,全长7.89Km,设计二灰土施工面积为 273681m2,含互通区二灰土数量,二灰土设计配合比为 10:30:60。二 、 施 工 准 备1 、 场 地 布 置二 灰 土 施 工 共 分 为 三 个 分 部 工 程 进 行 施 工 准备 , K96+610 ~ K99+506.5、 K99+506.5~ K102+230 、 K102+230~ K104+500 , 施 工 计 划 从 96+610处 开 始 , 分 段 施 工 长度 一 般 按 100~ 150m , 分 成 左 右 二 幅 平 行 推 动 。 2 、 测 量 与 检 测95 区 顶 路 基 高 程 、 中 线 偏 位 、 宽 度 、 弯 沉 、横 坡 度 和 平 整 度 报 验 合 格 后 , 95 顶 表 面 无 松 散 、压 实 度 过 低 , 松 散 弹 簧 现 象 , 路 面 排 水 及 预 埋 管线 已 完 成 。测 出 95 顶 标 高 、 放 样 , 每 20m放 出 路 基 中 心 桩 ,测 出 中 桩 高 程 , 并 按 此 放 出 顶 层 边 线 , 每 断 面 半幅 设 5 个 高 程 控 制 点 。3 、 备 料⑴ 石 灰 : 石 灰 进 场 前 必 须 有 石 灰 等 级 报 告 , 石 灰进 场 后 检 测 MgO和 CaO 的 有 效 含 量 , 确 保 石 灰 符 合Ⅲ 级 标 准 才 能 使 用 , 石 灰 采 纳 插 管 式 消 解 , 消 石灰 必 须 人 工 过 筛 法 , 通 过 1.0cm 的 筛 孔 。⑵ 粉 煤 灰 : 要 求 粉 煤 灰 中 的 SiO2 、 ALO3 和 FeO3 总 含量 大 于 70%, 烧 失 量 不 应 超 过 20%, 比 表 面 积 要 求 大于 2500cm2/g 。三 、 铺 筑 试 验 段在 正 式 进 行 铺 筑 前 拟 铺 筑 一 段 试 验 段 , 具 体 位 置K100+685 ~ K100+800 , 采 纳 路 拌 法 作 一 次 性 摊 铺 碾 压 ,估 计 3 月 15 日 开 工 , 主 要 测 算 以 下 参 数 :下载后可任意编辑1 、用 于 施 工 材 料 的 质 量 和 混 合 料 的 配 合 比 ;2 、混 合 料 的 松 铺 系 数 ;3 、标 准 的 施 工 方 法 :⑴ 材 料 的 摊 铺 方 法 和 适 用 的 机 具...
