】一、工程概况及主要工程量二连浩特南互通式立交位于二连浩特疏港公路与二广公路相交处,二连浩特市市门以北约 2
二广公路为一级公路,设计时速 80km/h,匝道时速 40km/h
路基宽度 32
本互通立交的设置,主要实现本项目与二广公路的交通量转换,以及与二连浩特市规划东环线的连接
主线跨二广公路
立交范围主线长 980 米,在建匝道有 6 条,匝道全长1251
主线设置 4-30
0 米先简支后连续箱梁一座
二连浩特南互通分离立交桥中心桩号为 K18+732
214,总长为 127
2 米,桩基 42 根,承台 4 个,系梁 6 根,箱梁预制 40 片
11下载后可任意编辑二、详细施工进度计划接到中标通知后,我们立即提前对施工队伍和机械设备进行动员和调试,使之处于最佳工作状态
同时做好施工准备工作,进行桩位测量,并完成恢复定线工作,修建临时生产、生活房屋及通往各工点的便道引入线,平整施工场地,接通电力线路,已完成原材料及混凝土配合比试验
我项目部在经过对本标段的图纸仔细讨论,结合现场考察的地形,地貌及我项目部对此段互通所投入的人、料、机,及施工队所具有的施工能力、施工经验,经过多方比较,认为本座大桥的主体工程的施工工期为约 6 个月,即 2024 年 4 月 1 日开工,2024 年 9 月 31 日完工,严格按业主计划工期完工

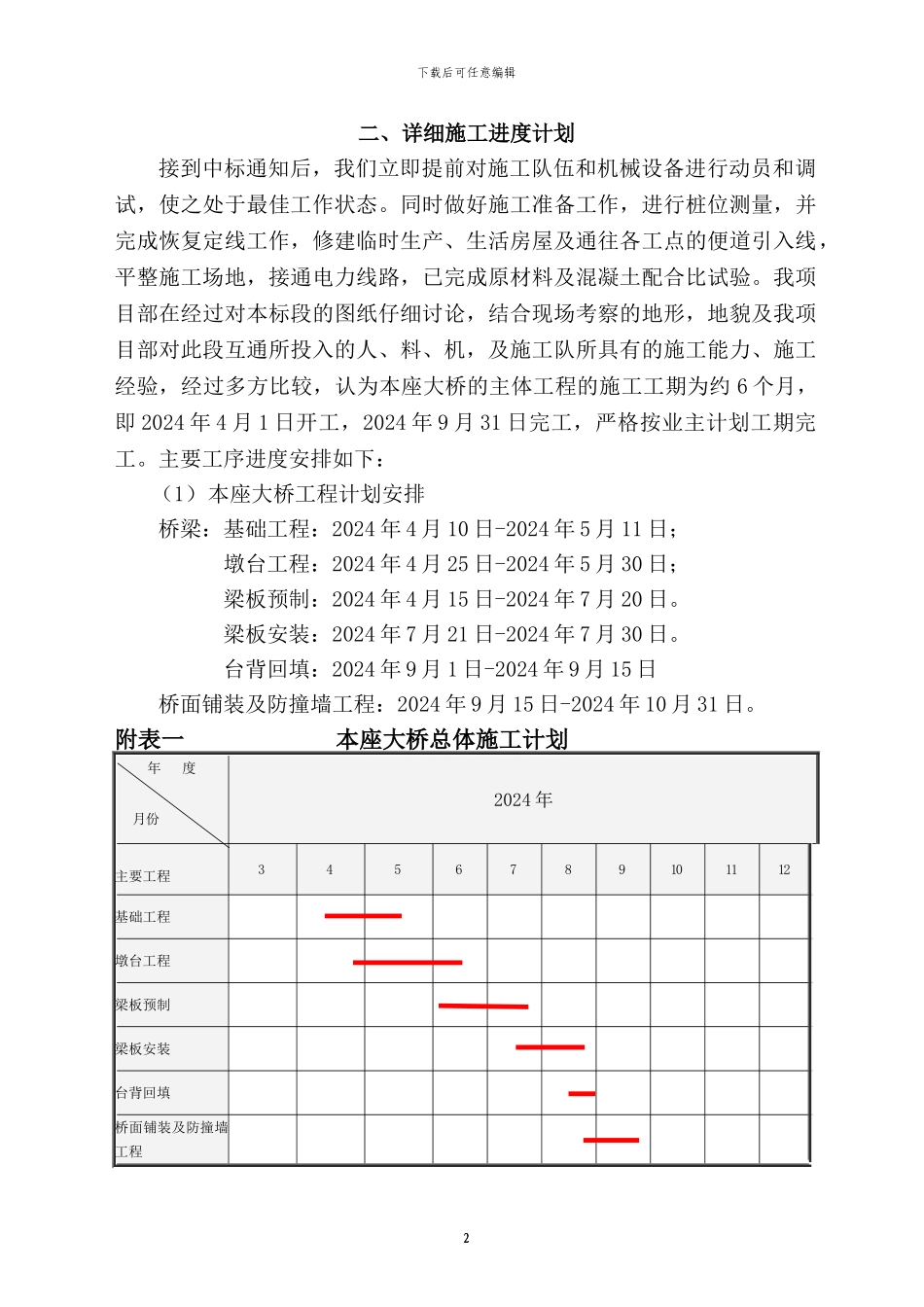

主要工序进度安排如下:(1)本座大桥工程计划安排桥梁:基础工程:2024 年 4 月 10 日-2024 年 5 月 11 日; 墩台工程:2024 年 4 月 25 日-2024 年 5 月 30 日; 梁板预制:2024 年 4 月 15 日-2024 年 7 月 20 日
梁板安装:2024
