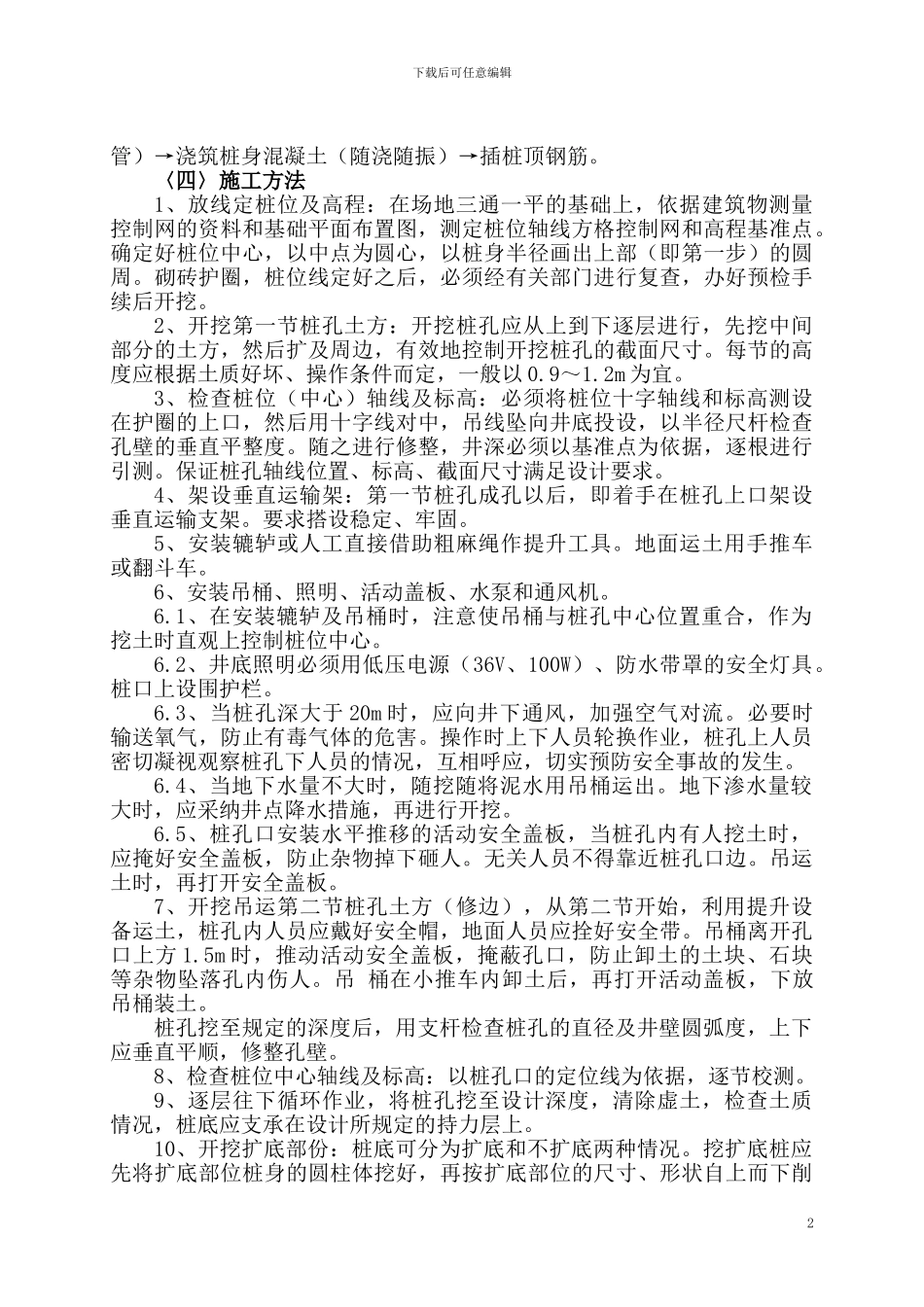

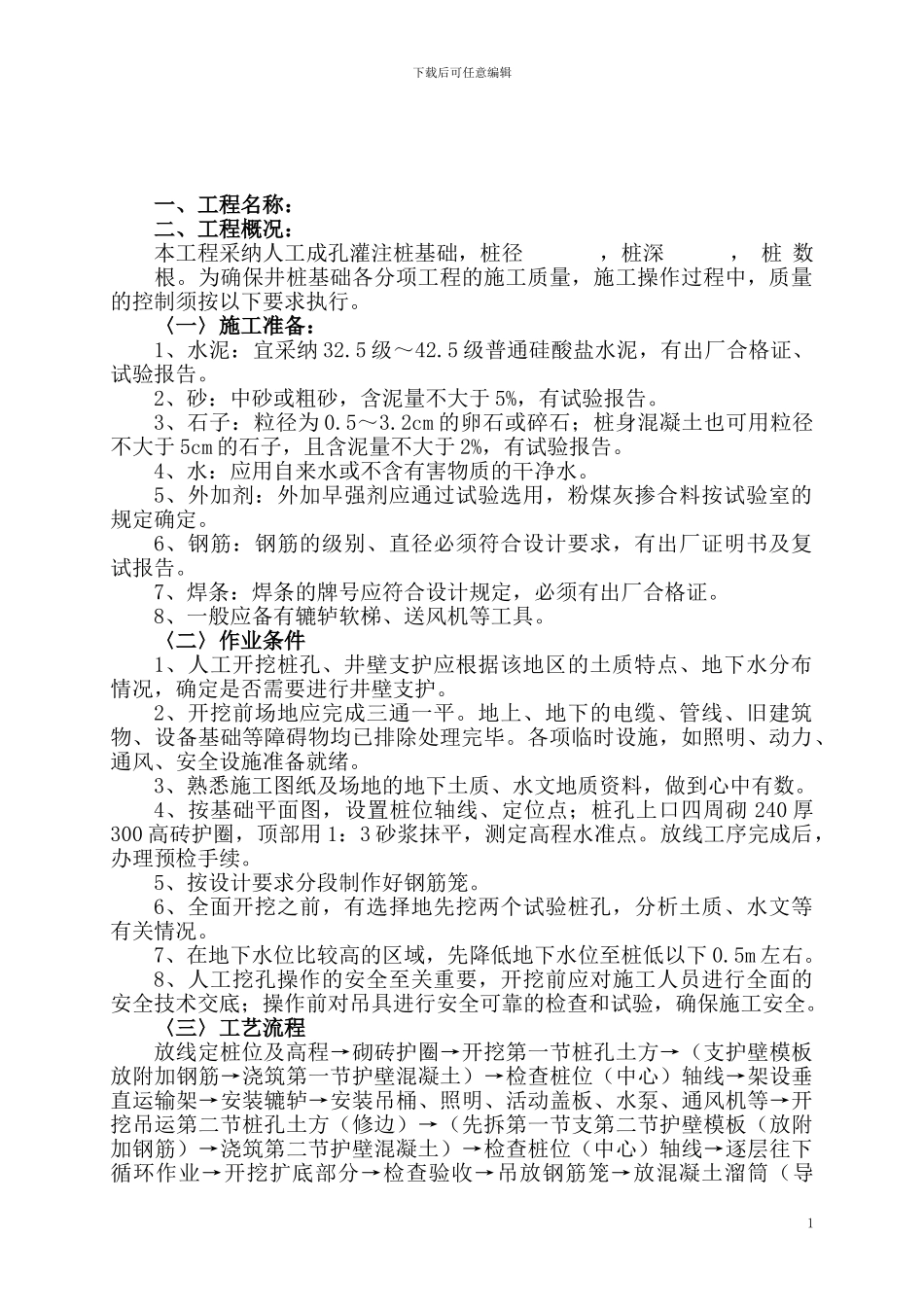

井桩基础施工作业指导书工程名称:编制:审核:审批:甘肃省第四建筑工程公司二分公司 年 月日人工成孔灌注桩基础施工作业指导书下载后可任意编辑一、工程名称:二、工程概况:本工程采纳人工成孔灌注桩基础,桩径,桩深, 桩 数 根。为确保井桩基础各分项工程的施工质量,施工操作过程中,质量的控制须按以下要求执行。〈一〉施工准备:1、水泥:宜采纳 32.5 级~42.5 级普通硅酸盐水泥,有出厂合格证、试验报告。2、砂:中砂或粗砂,含泥量不大于 5%,有试验报告。3、石子:粒径为 0.5~3.2cm 的卵石或碎石;桩身混凝土也可用粒径不大于 5cm 的石子,且含泥量不大于 2%,有试验报告。4、水:应用自来水或不含有害物质的干净水。5、外加剂:外加早强剂应通过试验选用,粉煤灰掺合料按试验室的规定确定。6、钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告。7、焊条:焊条的牌号应符合设计规定,必须有出厂合格证。8、一般应备有辘轳软梯、送风机等工具。〈二〉作业条件1、人工开挖桩孔、井壁支护应根据该地区的土质特点、地下水分布情况,确定是否需要进行井壁支护。2、开挖前场地应完成三通一平。地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕。各项临时设施,如照明、动力、通风、安全设施准备就绪。3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数。4、按基础平面图,设置桩位轴线、定位点;桩孔上口四周砌 240 厚300 高砖护圈,顶部用 1:3 砂浆抹平,测定高程水准点。放线工序完成后,办理预检手续。5、按设计要求分段制作好钢筋笼。6、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况。7、在地下水位比较高的区域,先降低地下水位至桩低以下 0.5m 左右。8、人工挖孔操作的安全至关重要,开挖前应对施工人员进行全面的安全技术交底;操作前对吊具进行安全可靠的检查和试验,确保施工安全。〈三〉工艺流程放线定桩位及高程→砌砖护圈→开挖第一节桩孔土方→(支护壁模板放附加钢筋→浇筑第一节护壁混凝土)→检查桩位(中心)轴线→架设垂直运输架→安装辘轳→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→(先拆第一节支第二节护壁模板(放附加钢筋)→浇筑第二节护壁混凝土)→检查桩位(中心)轴线→逐层往下循环作业→开挖扩底部分→检查验收→吊放钢筋笼→放混凝土溜筒(导1下载后可任意编辑管)→浇筑...
