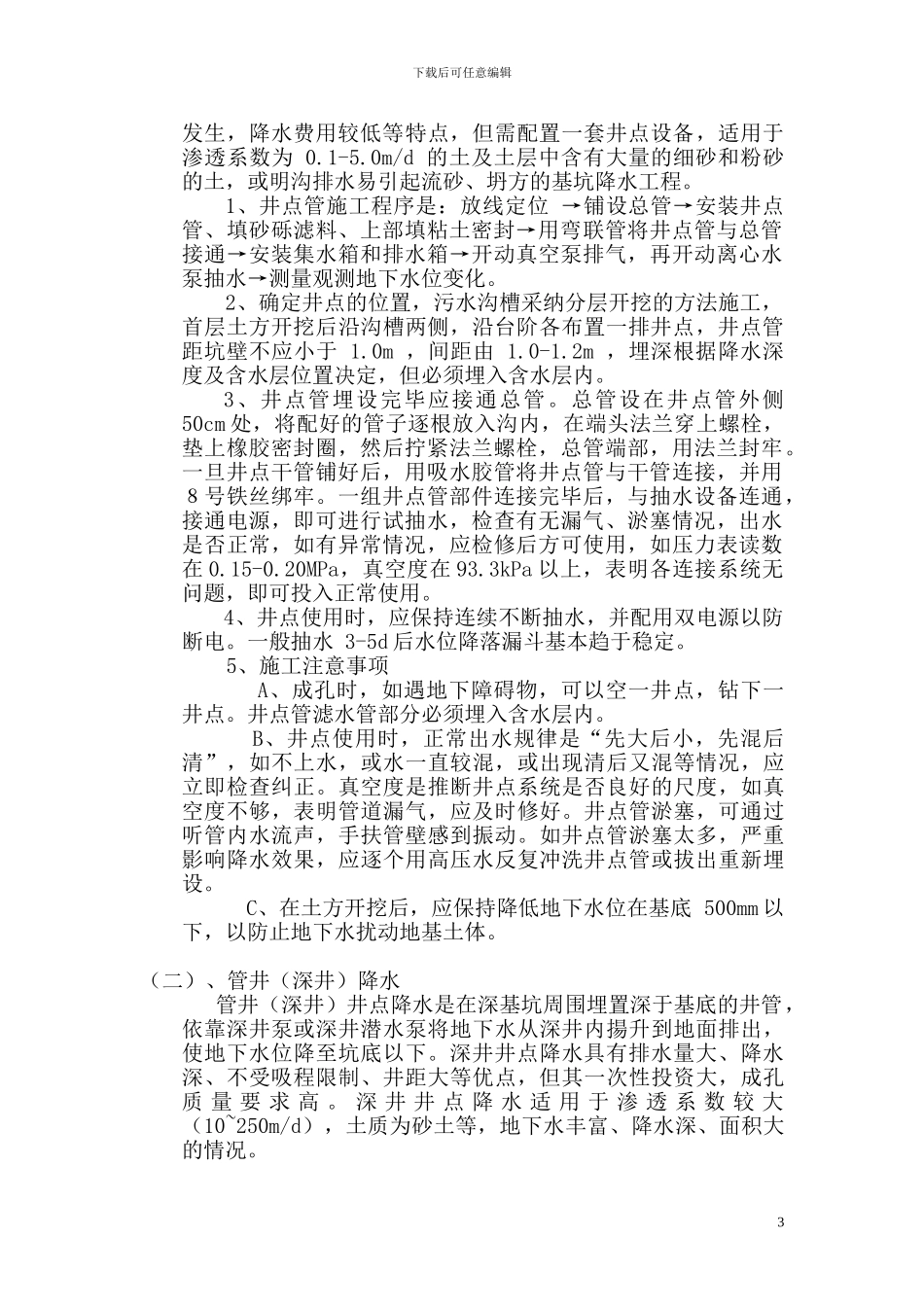

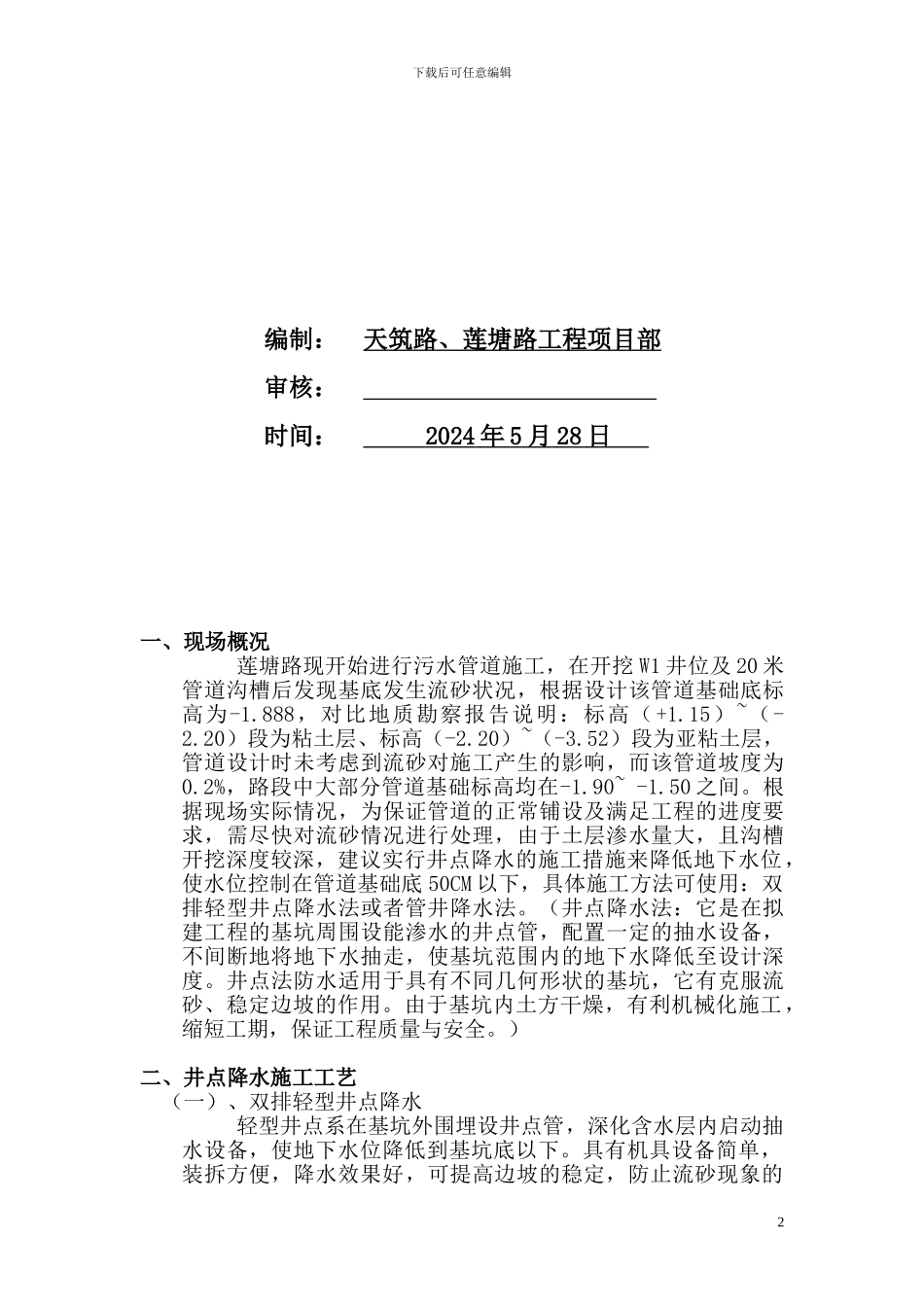

莲塘路污水管道工程井点降水施工方案下载后可任意编辑编制: 天筑路、莲塘路工程项目部审核: 时间: 2024 年 5 月 28 日 一、现场概况莲塘路现开始进行污水管道施工,在开挖 W1 井位及 20 米管道沟槽后发现基底发生流砂状况,根据设计该管道基础底标高为-1.888,对比地质勘察报告说明:标高(+1.15)~(-2.20)段为粘土层、标高(-2.20)~(-3.52)段为亚粘土层,管道设计时未考虑到流砂对施工产生的影响,而该管道坡度为0.2%,路段中大部分管道基础标高均在-1.90~ -1.50 之间。根据现场实际情况,为保证管道的正常铺设及满足工程的进度要求,需尽快对流砂情况进行处理,由于土层渗水量大,且沟槽开挖深度较深,建议实行井点降水的施工措施来降低地下水位,使水位控制在管道基础底 50CM 以下,具体施工方法可使用:双排轻型井点降水法或者管井降水法。(井点降水法:它是在拟建工程的基坑周围设能渗水的井点管,配置一定的抽水设备,不间断地将地下水抽走,使基坑范围内的地下水降低至设计深度。井点法防水适用于具有不同几何形状的基坑,它有克服流砂、稳定边坡的作用。由于基坑内土方干燥,有利机械化施工,缩短工期,保证工程质量与安全。)二、井点降水施工工艺(一)、双排轻型井点降水 轻型井点系在基坑外围埋设井点管,深化含水层内启动抽水设备,使地下水位降低到基坑底以下。具有机具设备简单,装拆方便,降水效果好,可提高边坡的稳定,防止流砂现象的2下载后可任意编辑发生,降水费用较低等特点,但需配置一套井点设备,适用于渗透系数为 0.1-5.0m/d 的土及土层中含有大量的细砂和粉砂的土,或明沟排水易引起流砂、坍方的基坑降水工程。1、井点管施工程序是:放线定位 →铺设总管→安装井点管、填砂砾滤料、上部填粘土密封→用弯联管将井点管与总管接通→安装集水箱和排水箱→开动真空泵排气,再开动离心水泵抽水→测量观测地下水位变化。 2、确定井点的位置,污水沟槽采纳分层开挖的方法施工,首层土方开挖后沿沟槽两侧,沿台阶各布置一排井点,井点管距坑壁不应小于 1.0m ,间距由 1.0-1.2m ,埋深根据降水深度及含水层位置决定,但必须埋入含水层内。3、井点管埋设完毕应接通总管。总管设在井点管外侧 50cm 处,将配好的管子逐根放入沟内,在端头法兰穿上螺栓,垫上橡胶密封圈,然后拧紧法兰螺栓,总管端部,用法兰封牢。一旦井点干管铺好后,用吸水胶管将井点管与干管连接,并用8号铁丝绑牢。一组井...
