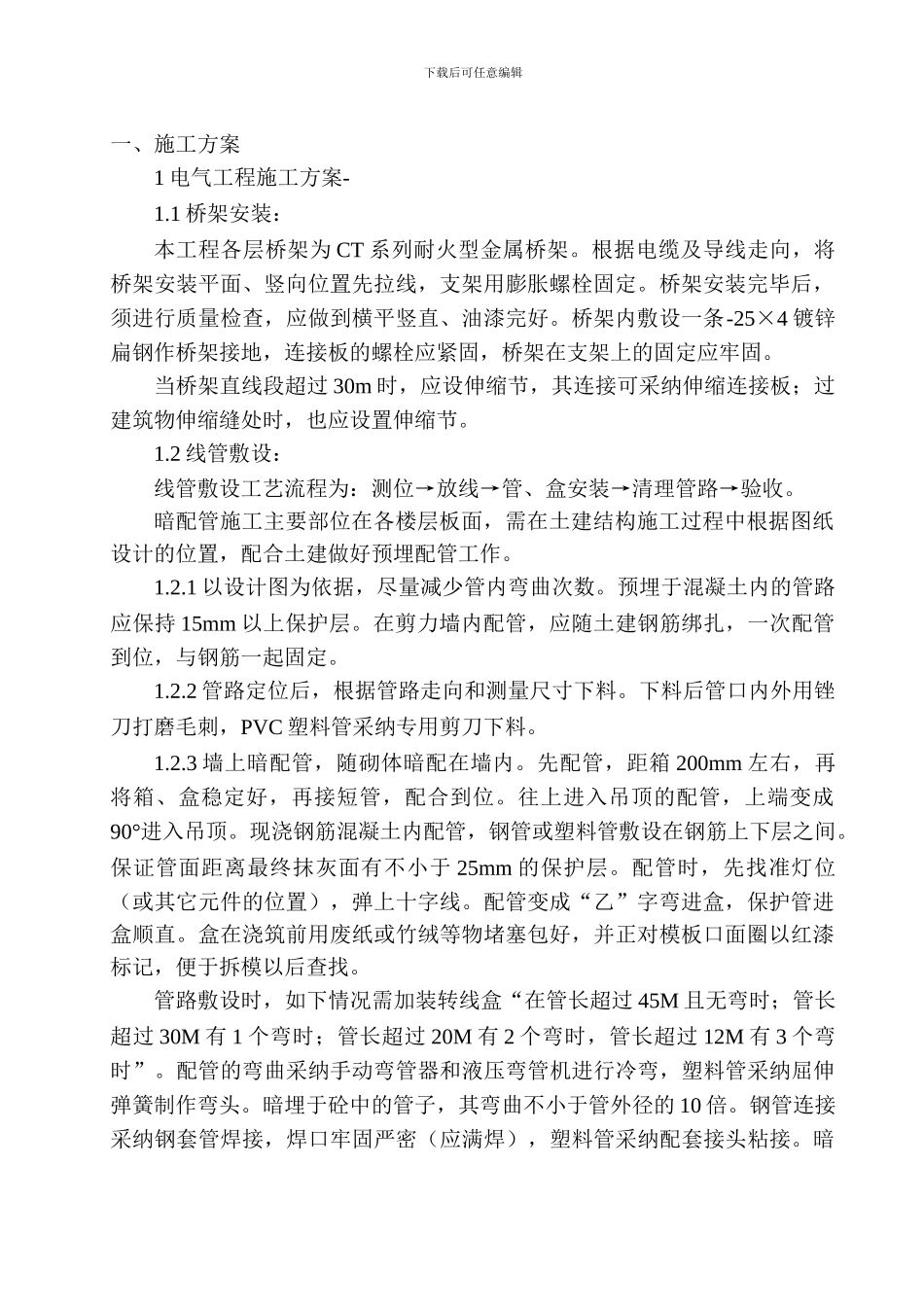

下载后可任意编辑一、施工方案1 电气工程施工方案-1
1 桥架安装:本工程各层桥架为 CT 系列耐火型金属桥架
根据电缆及导线走向,将桥架安装平面、竖向位置先拉线,支架用膨胀螺栓固定
桥架安装完毕后,须进行质量检查,应做到横平竖直、油漆完好
桥架内敷设一条-25×4 镀锌扁钢作桥架接地,连接板的螺栓应紧固,桥架在支架上的固定应牢固
当桥架直线段超过 30m 时,应设伸缩节,其连接可采纳伸缩连接板;过建筑物伸缩缝处时,也应设置伸缩节
2 线管敷设:线管敷设工艺流程为:测位→放线→管、盒安装→清理管路→验收
暗配管施工主要部位在各楼层板面,需在土建结构施工过程中根据图纸设计的位置,配合土建做好预埋配管工作
1 以设计图为依据,尽量减少管内弯曲次数
预埋于混凝土内的管路应保持 15mm 以上保护层
在剪力墙内配管,应随土建钢筋绑扎,一次配管到位,与钢筋一起固定
2 管路定位后,根据管路走向和测量尺寸下料
下料后管口内外用锉刀打磨毛刺,PVC 塑料管采纳专用剪刀下料
3 墙上暗配管,随砌体暗配在墙内
先配管,距箱 200mm 左右,再将箱、盒稳定好,再接短管,配合到位
往上进入吊顶的配管,上端变成90°进入吊顶
现浇钢筋混凝土内配管,钢管或塑料管敷设在钢筋上下层之间
保证管面距离最终抹灰面有不小于 25mm 的保护层
配管时,先找准灯位(或其它元件的位置),弹上十字线
配管变成“乙”字弯进盒,保护管进盒顺直
盒在浇筑前用废纸或竹绒等物堵塞包好,并正对模板口面圈以红漆标记,便于拆模以后查找
管路敷设时,如下情况需加装转线盒“在管长超过 45M 且无弯时;管长超过 30M 有 1 个弯时;管长超过 20M 有 2 个弯时,管长超过 12M 有 3 个弯时”
配管的弯曲采纳手动弯管器和液压弯管机进行冷弯,塑料管采纳屈伸弹簧制作弯头
暗埋于砼中的管子,其弯曲不小
