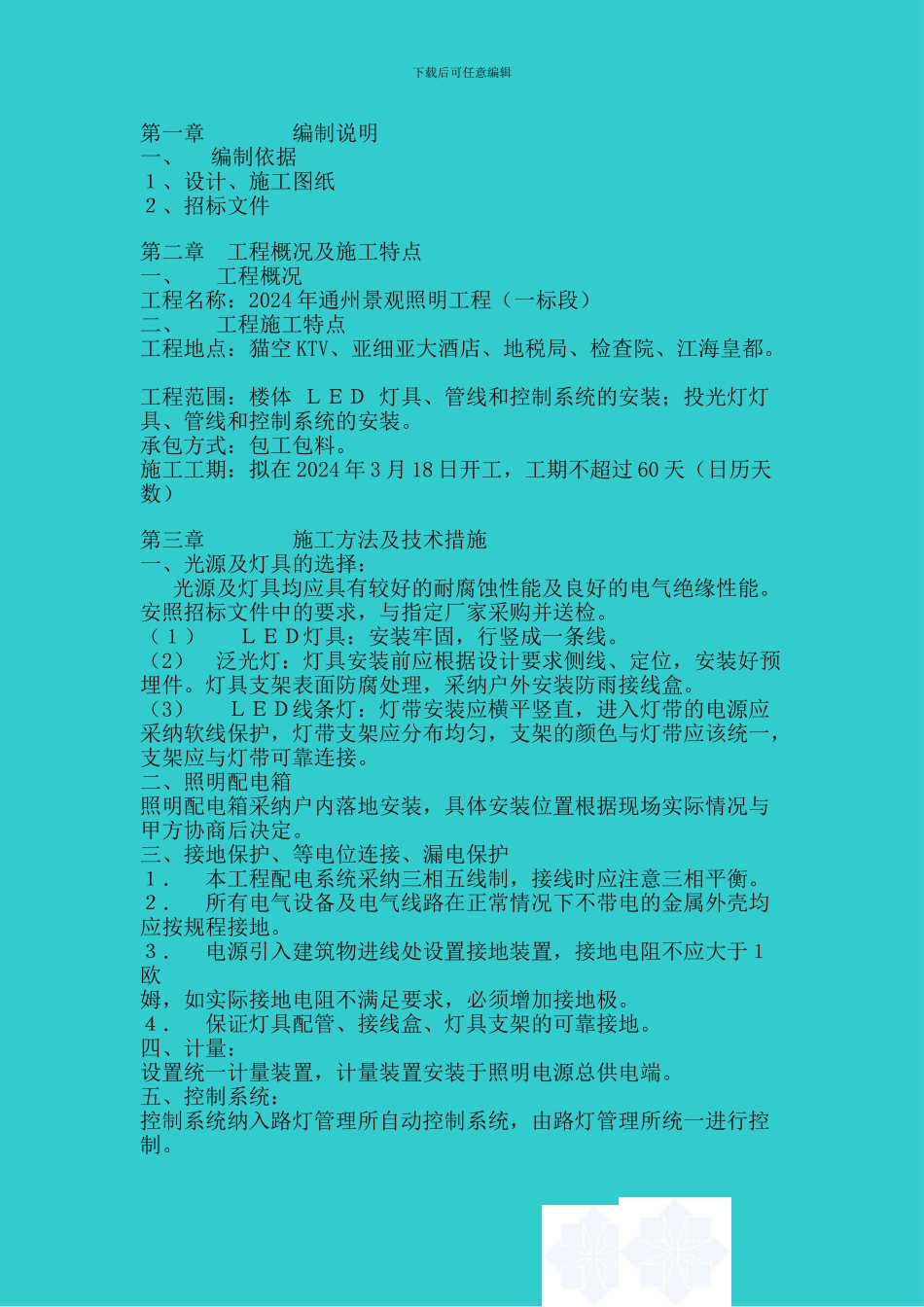

下载后可任意编辑第一章 编制说明 一、 编制依据 1、设计、施工图纸 2、招标文件 第二章 工程概况及施工特点 一、 工程概况 工程名称:2024 年通州景观照明工程(一标段)二、 工程施工特点 工程地点:猫空 KTV、亚细亚大酒店、地税局、检查院、江海皇都。 工程范围:楼体 LED 灯具、管线和控制系统的安装;投光灯灯具、管线和控制系统的安装。 承包方式:包工包料。 施工工期:拟在 2024 年 3 月 18 日开工,工期不超过 60 天(日历天数)第三章 施工方法及技术措施 一、光源及灯具的选择: 光源及灯具均应具有较好的耐腐蚀性能及良好的电气绝缘性能。安照招标文件中的要求,与指定厂家采购并送检。(1) LED灯具:安装牢固,行竖成一条线。(2) 泛光灯:灯具安装前应根据设计要求侧线、定位,安装好预埋件。灯具支架表面防腐处理,采纳户外安装防雨接线盒。 (3) LED线条灯:灯带安装应横平竖直,进入灯带的电源应采纳软线保护,灯带支架应分布均匀,支架的颜色与灯带应该统一,支架应与灯带可靠连接。 二、照明配电箱 照明配电箱采纳户内落地安装,具体安装位置根据现场实际情况与甲方协商后决定。 三、接地保护、等电位连接、漏电保护 1. 本工程配电系统采纳三相五线制,接线时应注意三相平衡。2. 所有电气设备及电气线路在正常情况下不带电的金属外壳均应按规程接地。 3. 电源引入建筑物进线处设置接地装置,接地电阻不应大于1欧姆,如实际接地电阻不满足要求,必须增加接地极。 4. 保证灯具配管、接线盒、灯具支架的可靠接地。 四、计量: 设置统一计量装置,计量装置安装于照明电源总供电端。 五、控制系统: 控制系统纳入路灯管理所自动控制系统,由路灯管理所统一进行控制。 下载后可任意编辑第四章 主要物资和施工机械设备 一、机械准备 冲击钻 6 台 二、辅助工器具 3) 万用表 2 台 4) 电阻测量仪 2 台 5) 钳形电流表 2 台 6) 电工专用工具 12 套 第五章 进 度 计 划 日期工程内容计划工期 60 日历天1515202530354045505560材料采购及开工准备现场定位放样布置管线安装亚细亚灯具安装地税、检察院灯具安装江海皇都南立面灯具安装江海皇都北立面灯具下载后可任意编辑整体系统调试验收第六章 管理人员及劳动力安排计划 第七章 工程质量的技术组织措施 一、主要施工部署 一) 、施工准备工作 1. 自 3 月 18 ...
