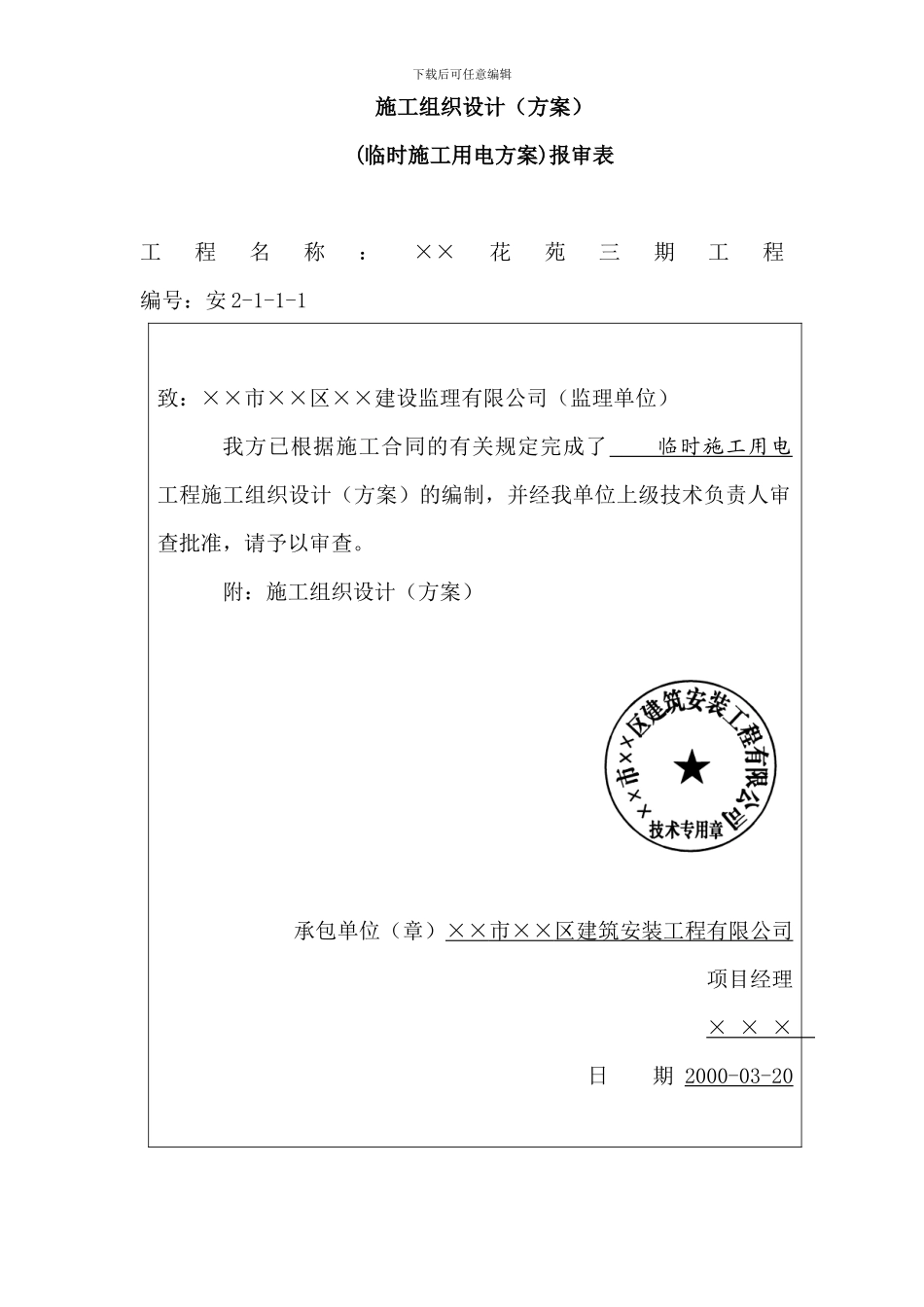

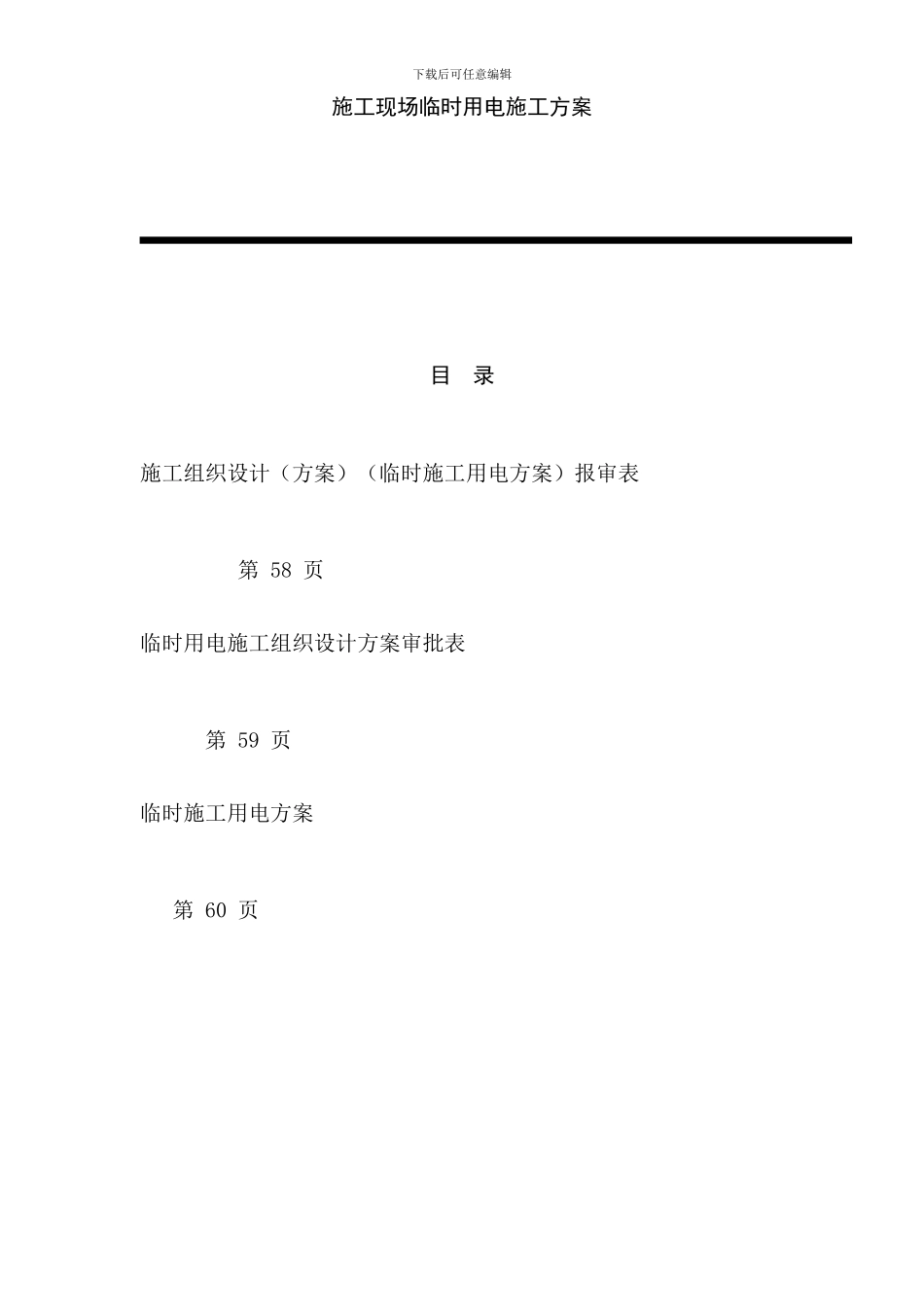

下载后可任意编辑施工现场临时用电施工方案目 录施工组织设计(方案)(临时施工用电方案)报审表第 58 页临时用电施工组织设计方案审批表第 59 页临时施工用电方案第 60 页下载后可任意编辑施工组织设计(方案)(临时施工用电方案)报审表工程名称:××花苑三期工程 编号:安 2-1-1-1 致:××市××区××建设监理有限公司(监理单位)我方已根据施工合同的有关规定完成了 临时施工用电 工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案)承包单位(章)×× 市 ×× 区建筑安装工程有限公司 项目经理 × × × 日 期 2000-03-20下载后可任意编辑专业监理工程师审查意见:同意××花苑三期临时用电施工方案请施工单位精心准备、精心组织施工实施中发现有需要变更的,应及时组织方案设计,并及时报批 专业监理工程师 × × × 日 期 2000-03-20 总监理工程师审核意见:同意按此方案组织施工该方案仅用于××花苑三期项目监理机构 ×× 市 ×× 区建设监理有限公司 总监理工程师 × × × 日 期 2000-03-21 下载后可任意编辑安 2-1-1-2临时用电施工组织设计方案审批表建设单位:××市××房地产经营公司 施工单位:××市××建筑安装工程有限公司 编制人:×××设计单位:××市××建筑设计讨论院 工程名称:××花苑三期工程 制表日期:2000.3. 20工程处级审批技术负责人×××项目部有关(科室)技术科:×××施工科:×××材设科:×××经营科:×××综合科:××× 审批意见:同意按此方案施工2000.3.23下载后可任意编辑公司级审批总工程师×××公司有关科(部)室技术科:×××质安科:×××审批意见:同意按该临时用电施工方案精心组织实施2000.3.25说明此方案适用于××花苑三期工程1—4号楼,施工时间为 2000-03-25~2001-06-20备注审批手续根据公司对施工组织设计编制范围的要求,逐级审批,并在说明栏中指明本施工组织设计审批的范围临 时 施 工 用 电 方 案下载后可任意编辑一、现场概况××花苑三期工程占面积 66548m2,施工现场比较宽广。主体由1—4 号楼组成主楼,建筑面积 120000m2,四周为环形地下车库,面积 23000m2。现场由甲方提供 800kVA、500 kVA 箱型变压器两只,作为现场施工用电源。1—4 号楼各设 QTZ80F 塔吊一台、SCD200/200 双笼电梯两台、钢筋制作车间、木工棚各一座;现场...
