人工挖孔桩施工技术常见问题处理VIP免费

人工挖孔桩施工技术常见问题处理_第1页
1/5
人工挖孔桩施工技术常见问题处理_第2页
2/5
人工挖孔桩施工技术常见问题处理_第3页
3/5

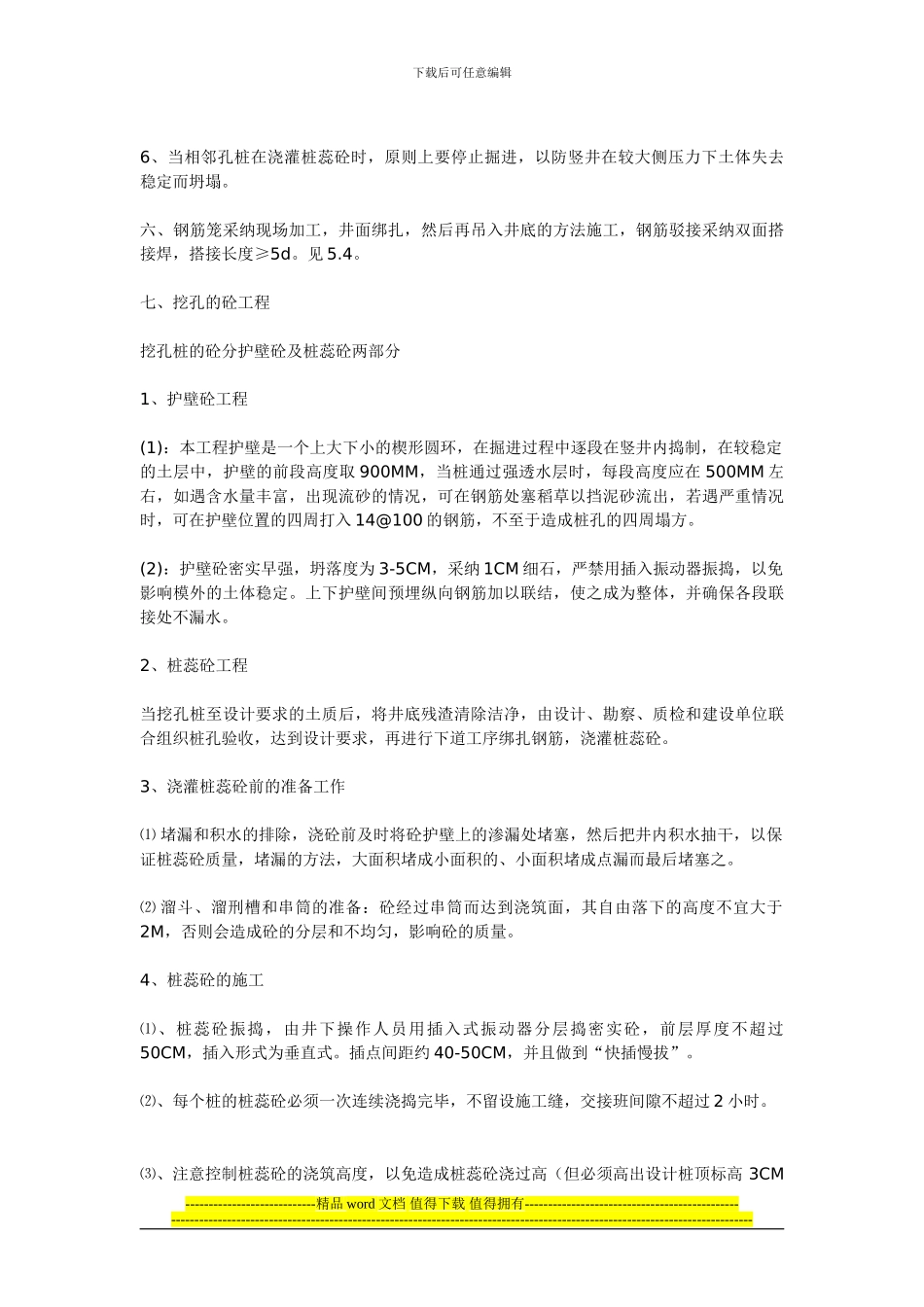

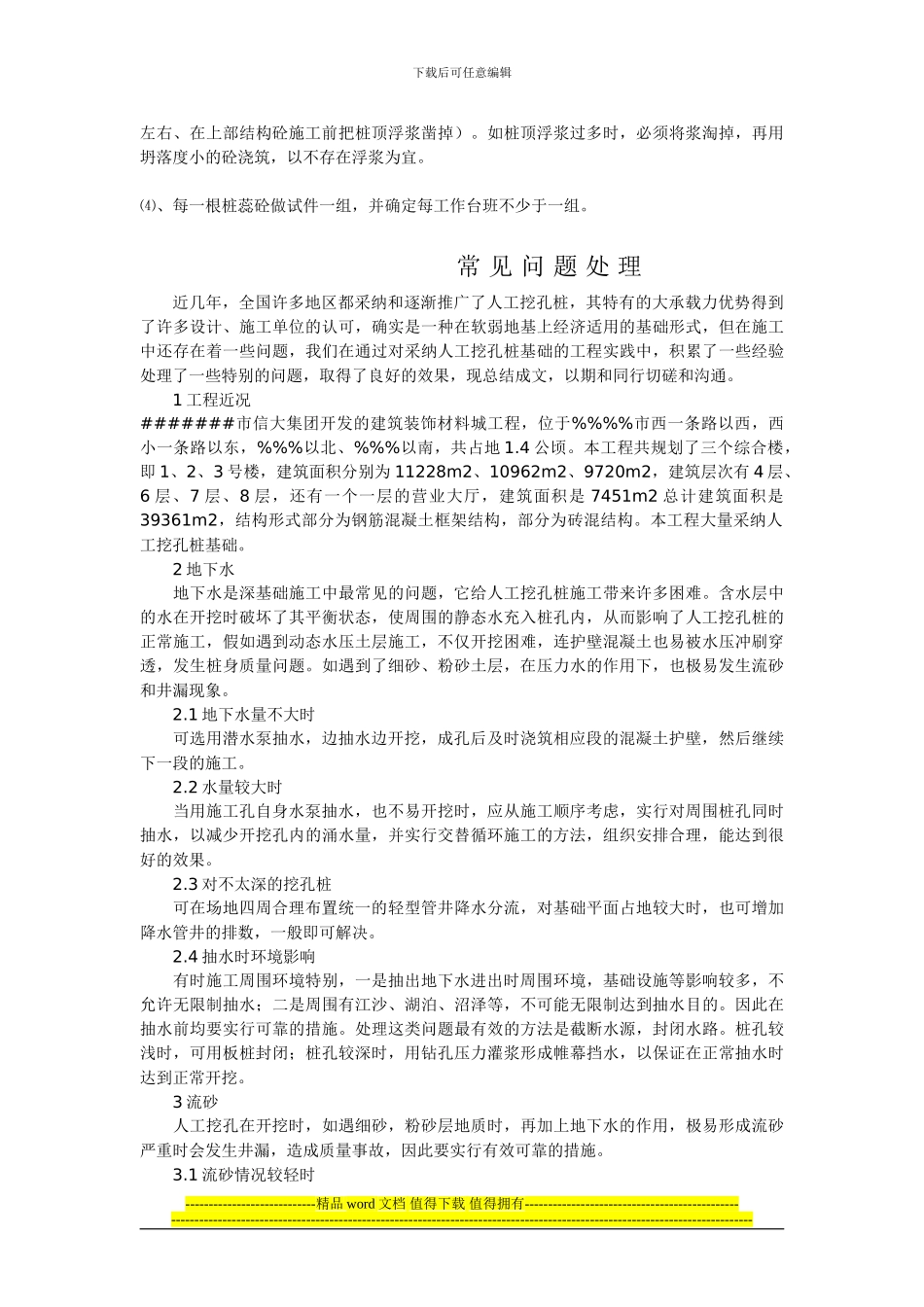

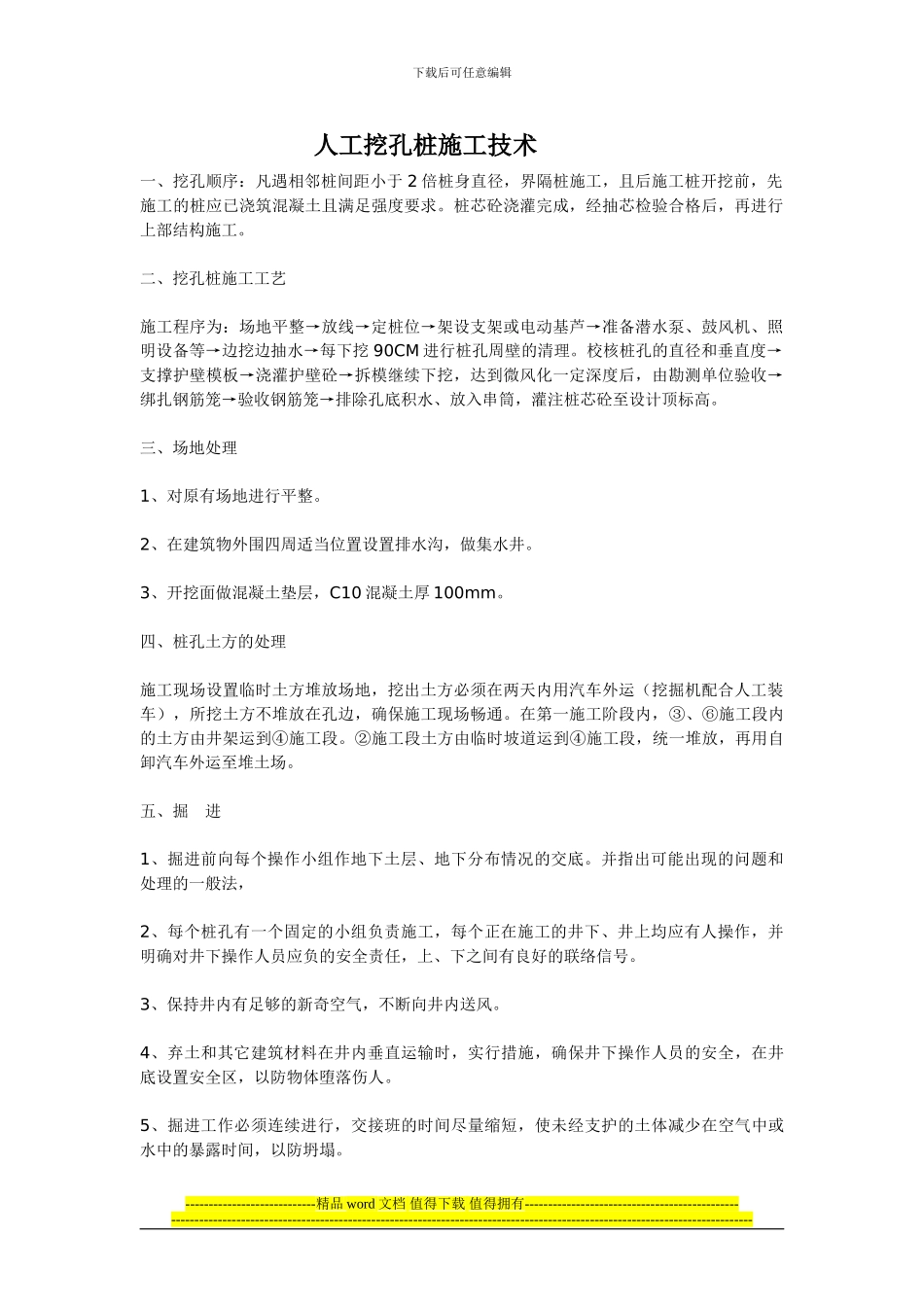

下载后可任意编辑人工挖孔桩施工技术 一、挖孔顺序:凡遇相邻桩间距小于 2 倍桩身直径,界隔桩施工,且后施工桩开挖前,先施工的桩应已浇筑混凝土且满足强度要求。桩芯砼浇灌完成,经抽芯检验合格后,再进行上部结构施工。 二、挖孔桩施工工艺 施工程序为:场地平整→放线→定桩位→架设支架或电动基芦→准备潜水泵、鼓风机、照明设备等→边挖边抽水→每下挖 90CM 进行桩孔周壁的清理。校核桩孔的直径和垂直度→支撑护壁模板→浇灌护壁砼→拆模继续下挖,达到微风化一定深度后,由勘测单位验收→绑扎钢筋笼→验收钢筋笼→排除孔底积水、放入串筒,灌注桩芯砼至设计顶标高。 三、场地处理 1、对原有场地进行平整。 2、在建筑物外围四周适当位置设置排水沟,做集水井。 3、开挖面做混凝土垫层,C10 混凝土厚 100mm。 四、桩孔土方的处理 施工现场设置临时土方堆放场地,挖出土方必须在两天内用汽车外运(挖掘机配合人工装车),所挖土方不堆放在孔边,确保施工现场畅通。在第一施工阶段内,③、⑥施工段内的土方由井架运到④施工段。②施工段土方由临时坡道运到④施工段,统一堆放,再用自卸汽车外运至堆土场。 五、掘 进 1、掘进前向每个操作小组作地下土层、地下分布情况的交底。并指出可能出现的问题和处理的一般法, 2、每个桩孔有一个固定的小组负责施工,每个正在施工的井下、井上均应有人操作,并明确对井下操作人员应负的安全责任,上、下之间有良好的联络信号。 3、保持井内有足够的新奇空气,不断向井内送风。 4、弃土和其它建筑材料在井内垂直运输时,实行措施,确保井下操作人员的安全,在井底设置安全区,以防物体堕落伤人。 5、掘进工作必须连续进行,交接班的时间尽量缩短,使未经支护的土体减少在空气中或水中的暴露时间,以防坍塌。 ----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑6、当相邻孔桩在浇灌桩蕊砼时,原则上要停止掘进,以防竖井在较大侧压力下土体失去稳定而坍塌。 六、钢筋笼采纳现场加工,井面绑扎,然后再吊入井底的方法施工,钢筋驳接采纳双面搭接焊,搭接长度≥5d。见 5.4。 七、挖孔的砼工程 挖孔桩的砼分护壁砼及桩蕊砼两部分 1、护壁砼工程 (1):本工程护壁...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工挖孔桩施工技术常见问题处理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
