电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人防施工方案工程VIP免费

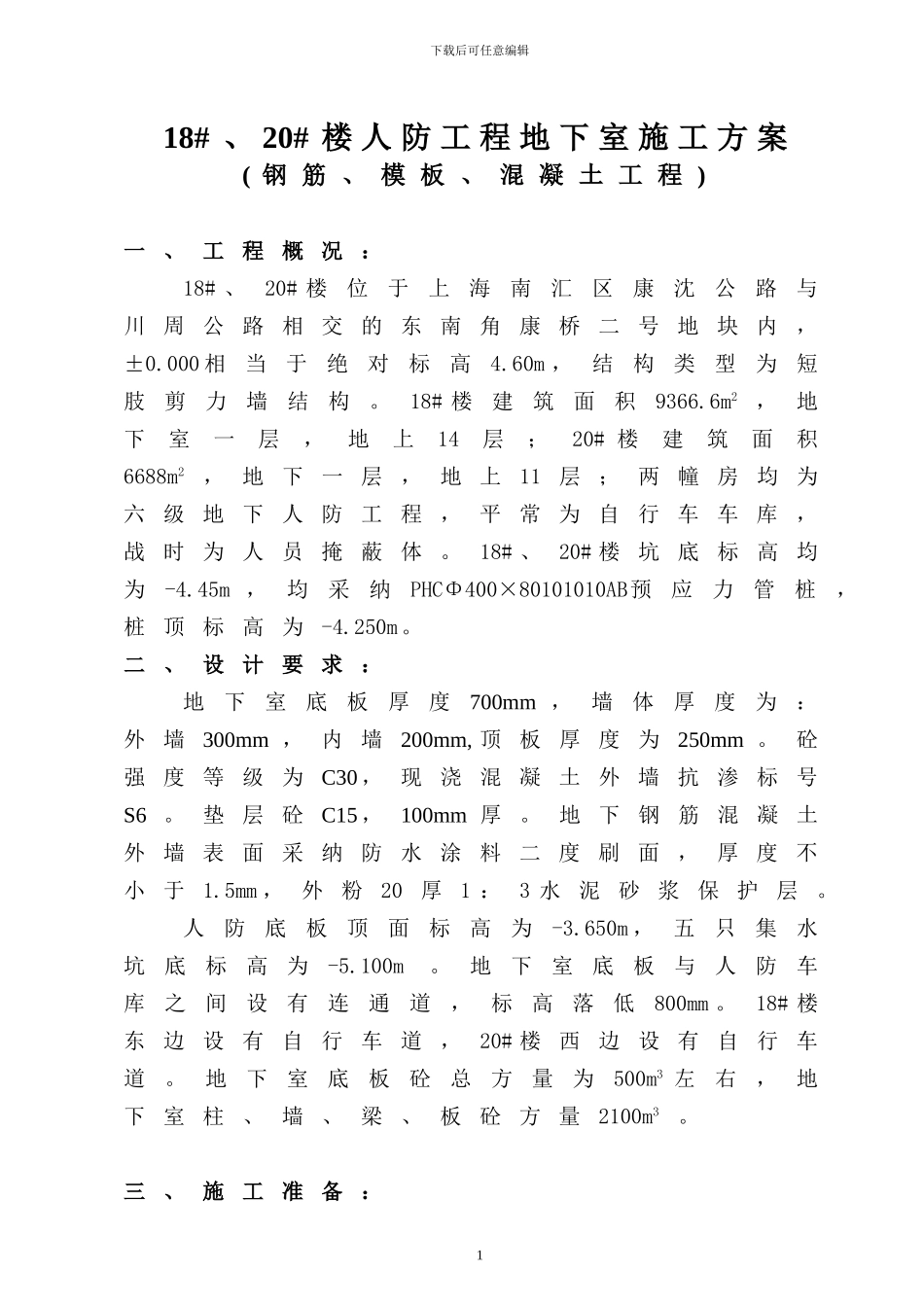

人防施工方案工程_第1页
1/44

人防施工方案工程_第2页
2/44

人防施工方案工程_第3页
3/44
下载后可任意编辑18# 、 20# 楼 人 防 工 程 地 下 室 施 工 方 案( 钢 筋 、 模 板 、 混 凝 土 工 程 )一、工程概况:18# 、20# 楼位于上海南汇区康沈公路与川周公路相交的东南角康桥二号地块内,±0.000 相当于绝对标高4.60m ,结构类型为短肢剪力墙结构。18# 楼建筑面积9366.6m2,地下室一层,地上14层;20# 楼建筑面积6688m2,地下一层,地上11层;两幢房均为六级地下人防工程,平常为自行车车库,战时为人员掩蔽体。18# 、20# 楼坑底标高均为-4.45m ,均采纳PHCΦ400×80101010AB预应力管桩,桩顶标高为-4.250m。二、设计要求:地下室底板厚度700mm ,墙体厚度为:外墙300mm ,内墙200mm, 顶板厚度为250mm 。砼强度等级为C30 ,现浇混凝土外墙抗渗标号S6 。垫层砼C15 ,100mm 厚。地下钢筋混凝土外墙表面采纳防水涂料二度刷面,厚度不小于1.5mm ,外粉20厚1 :3 水泥砂浆保护层。人防底板顶面标高为-3.650m ,五只集水坑底标高为-5.100m 。地下室底板与人防车库之间设有连通道,标高落低800mm 。18# 楼东边设有自行车道,20# 楼西边设有自行车道。地下室底板砼总方量为500m3 左右,地下室柱、墙、梁、板砼方量2100m3。三、施工准备:1下载后可任意编辑1 、所有施工人员必须认真熟悉设计图纸、法律规范、图集以及方案、图纸会审纪要和变更。2 、加强对操作工人的施工技术交底和安全技术交底工作。3 、准备好机具设备,计划好材料的使用,以及劳动力的安排就位。四、施工流程:井点降水-→ 放开挖线-→ 基坑土方开挖-→地基验槽-→C15 垫层-→ 放底板线及墙柱线-→ 底板钢筋安装,管线安装-→ 墙柱插筋安装,止水片安装-→ 底板外模安装、300 高墙模安装-→ 隐蔽验收-→ 浇砼-→ 养护-→ 地下室墙柱梁板钢筋-→ 墙柱梁板模板安装-→ 隐蔽验收-→ 浇砼-→ 养护第一章:钢筋工程1). 钢筋保护层:表一部 位净 厚 度 ( mm )部 位净 厚 度 ( mm )顶 板20内 墙 20外 墙 外 层50外 墙 内 层20梁 35柱352). 钢筋接头:(1 )、竖向钢筋接头采纳电渣压力焊接头,梁板钢筋采纳闪光对焊或搭接焊连2下载后可任意编辑接,板9m 一个接头,墙体竖向钢筋接头一次水平筋9m 一个闪光对焊接。(2 )、受力钢筋接头的位置应错开,不能集中。错开间距≥35d ,并不小于500 ;有接头的受力钢筋截面积不大于受力钢筋总截面积的百分率:受拉区绑扎接头25%,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人防施工方案工程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
